中華民國105年5月 May. 2016

國道1號五股交流道抽水站機電設備改善更新始末

高公局北工處劉坤和/撰稿及圖片提供

一、改善更新源起
(一)國道1號五股交流道抽水站興建概分為二期:
1.第一期係配合興建國道1號五股交流道(75年2月完工)時設立,位於主線南向側之五股交流道南向匝道環線內,稱為北站,是本路通車以來絕無僅有的1座抽水站。因北站排水量可由南站吸納,及配合國道1號五股楊梅高架路段興建而予以撤除,目前已看不到任何建築設施。

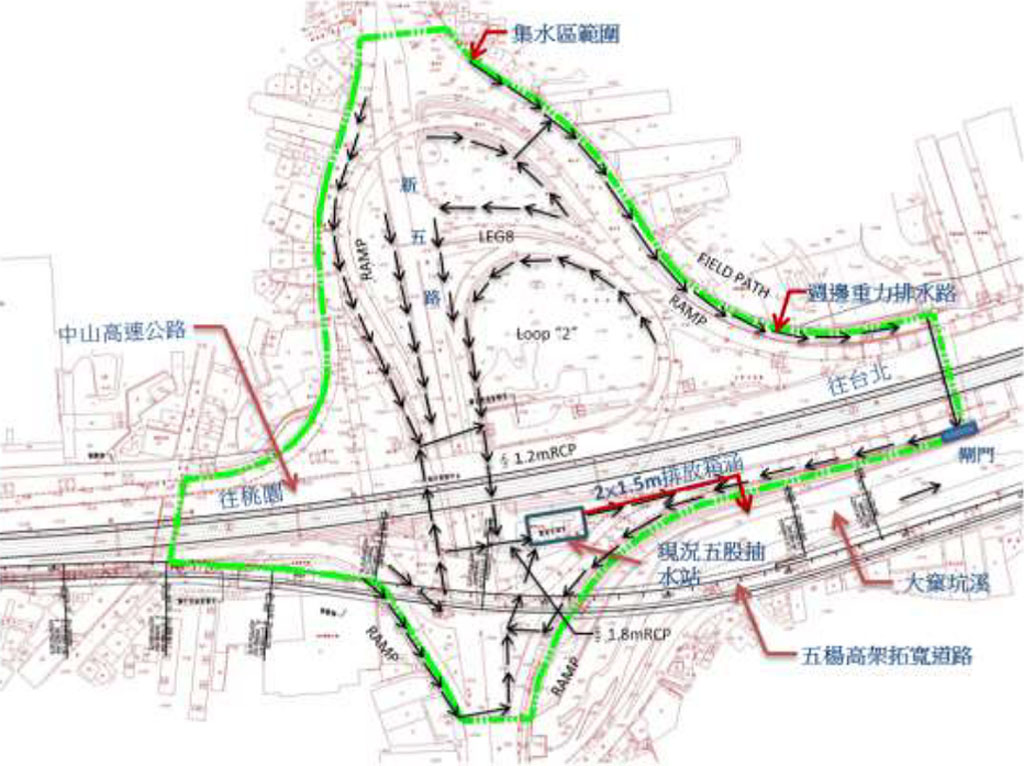

2.第二期係配合原臺灣省政府住都局進行交流道區排水整治需求辦理,位於主線北向側之五股交流北向匝道與主線間,稱為南站。於77年5月開工,78年6月完工運作,就是目前所見紅色建築設施,通稱為五股抽水站。詳如圖1。

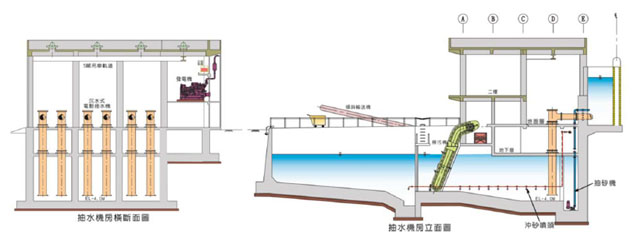

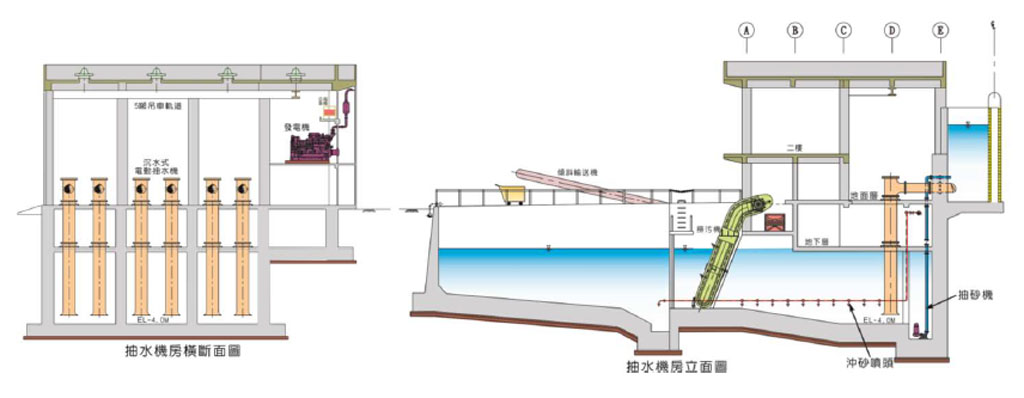

(二)五股抽水站由中華顧問司辦理規劃設計,本局北工處八堵橋工所自辦監造,全站排水面積15.92公頃,五年周期暴雨降雨率總排水量約為5.4CMS。詳如圖2。主要機電設備有每部抽水量0.9CMS軸流式抽水機6部、每部輸出380V/220V-350KW電力發電機3部、旋轉式電動耙污機3組及其他附屬設備。

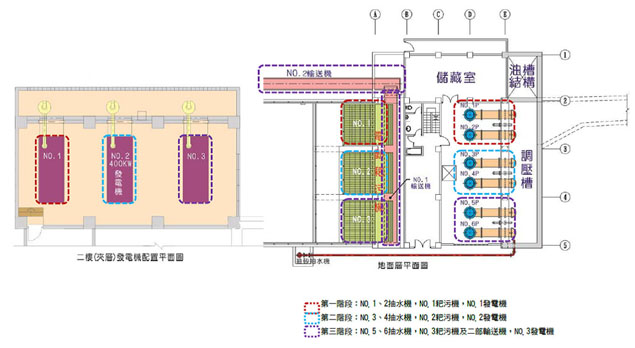

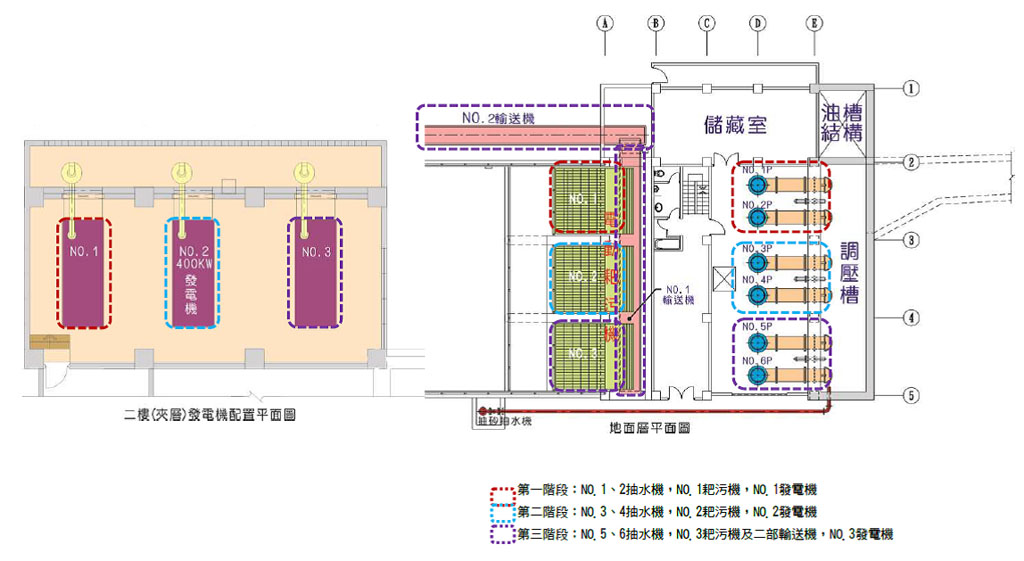

(三)因五股抽水站從完工迄105年5月已運作27年,特於103年12月發包「五股抽水站機電設備更新改善委託技術服務工作」由台灣世曦公司辦理規劃設計,徹底進行全站機電機組設備體檢改善更新,降低機電設備漸增之故障頻率及設備耗損,以應氣候環境變遷及符合新頒法規要求。機電設備分階段更更新構想,詳如圖3。

二、設備更新改善內容及綜效
(一)每部抽水量1.1CMS軸流式抽水機6部,總排水量約為6.6CMS,提昇年周期暴雨降雨率總排水量。
(二)每部輸出380V/220V 400KW電力發電機3部,提昇發電機供電量及電力備載容量。
(三)旋轉式電動耙污機組3組,使用不袗材質提升設備抗腐蝕能力。
(四)其他附屬設備。
(五)新增機電監控設備:強化抽水站機電設備遠端遙控及監視功能,現場操作功能可達無人機房(進駐)的等級。
(六)提昇儲油及消防標準以符合最新抽水站運作及消防法規規定。

三、改善更新期程
  「五股抽水站機電設備更新改善」計分「委託監造」、「抽水機組及附屬設備更新」、「發電機及附屬設備更新」等3標,配合每年度防汛期改善更新程約304日曆天,從105年5月起陸續發包,預計於106年4月30日前完工。
  (附圖係選錄台灣世曦工程顧問股份有限公司,104年9月出版,《五股抽水站檢測評估報告(含更新改善方案研擬)》)
