國道2號大園交流道至台15線新闢高速公路工程

國道2號大園交流道至台15線新闢高速公路工程
(一)計畫緣起:本建設計畫奉行政院104年09月2日院臺交字第1040047598號函核定。
(二)計畫效益:改善大園地區交通壅塞,並因應航空城發展所衍生交通問題、整合通過性運輸需求及建構桃園國際機場完整國道路網。
(三)計畫內容:本工程新闢高速公路位於大園交流道西側,路線西起台15 線往東銜接至國道2號大園交流道,主線全長約1.64 公里,採高架橋佈設,並設置台15線交流道及機場進出匝道。
(四) 建設經費及建設期程:
計畫總經費第1次修正為46.067億元,計畫期程展延至112年12月。(國2大園-建設計畫書下載)

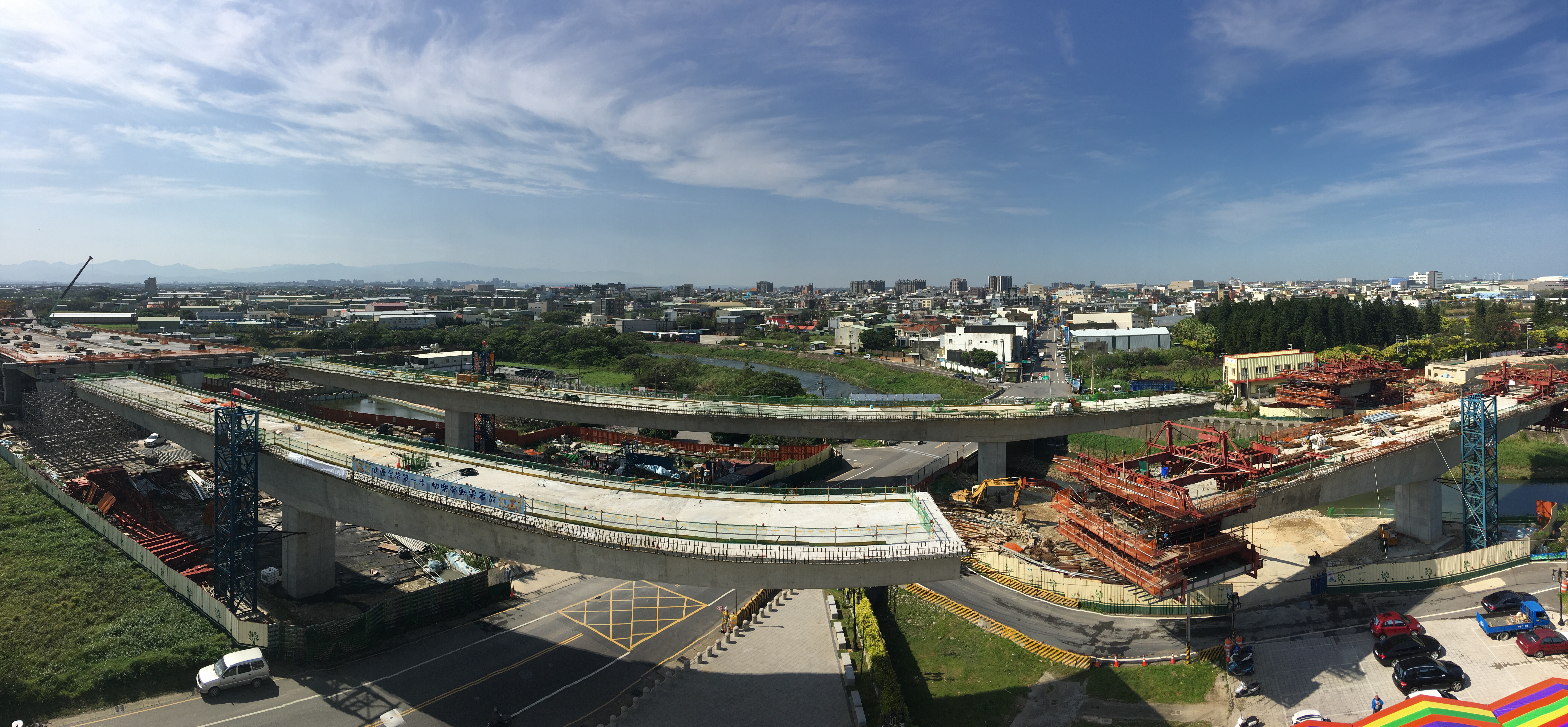

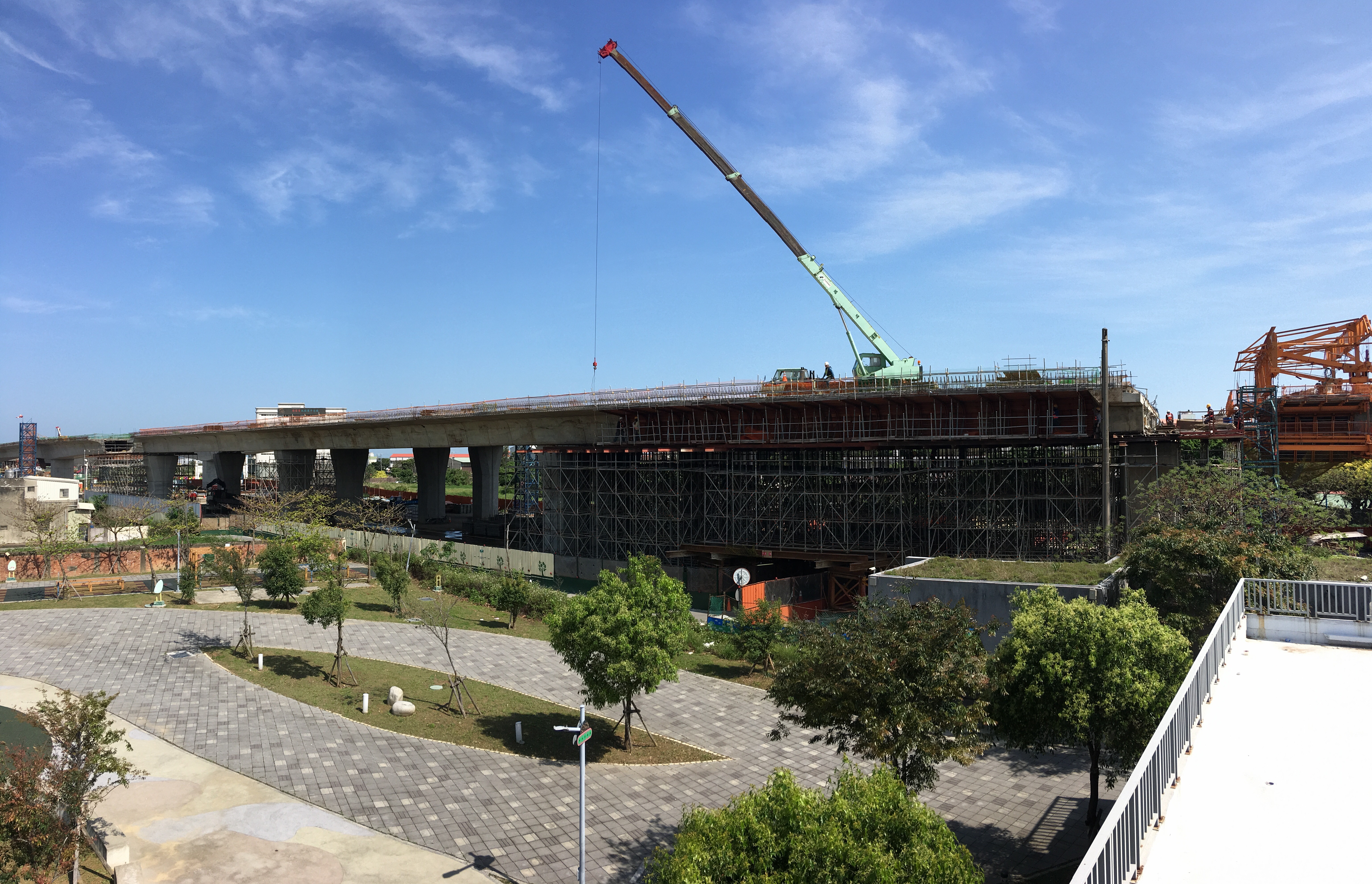

(五)執行情形:本工程依用地取得方式分為二工區,第一工區業以協議價購及公地撥用方式取得用地,已開工先行施作;第二工區用地係為航空城計畫區段徵收土地,將俟民航局取得用地並交付本局後開始施作。本工程第一工區工程已於107年6月12日開工,截至108年10月31日止,全工區工程預定進度21.56%,實際進度23.29%,進度超前1.73%,預定於110年1月16日完工。
