在建工程

國道1號增設銜接台74線系統交流道工程

國道1號增設銜接台74線系統交流道工程
()計畫緣起:
1. 隨著臺中區域經濟高度成長,近年來國道1號臺中路段交通日益繁重,道路容量趨近飽和。為紓解國道1號臺中都會區交通瓶頸並因應都市發展之交通成長需求,爰辦理工程可行性研究,該案經陳報行政院,奉核復:「照國家發展委員會研商結論辦理」。按行政院105512日函檢附國家發展委員會綜提意見、略謂:「本案…可提升整體高快速路網效能,爰現階段於交通部確認符合公路法及現行『高速公路增設及改善交流道設置原則』等相關規定前提下,建議原則可予尊重」,爰由高公局據以辦理「國道1號增設銜接台74線系統交流道工程」
2.可行性研究報告奉行政院院105512日院臺交字第1050023267號函核定,規劃報告奉交通部106119日交路字1065015460號函同意由本局自行核處在案(本局108416日規字第1083060357號函核定)
()計畫效益:
1.配合產業發展及觀光遊憩需求,提供便捷之交通運輸服務,以因應旅運需求提升運輸效率,帶動城鄉發展。
2.本計畫「國道1號增設銜接台74線系統交流道工程」期以系統交流道之建置,紓解國道1號大雅、臺中及南屯三處交流道及其聯絡道交通壅塞,並提升整體高快速路網效能。
()計畫內容: 本計畫主要工作範疇如下:
1.
於國道1號大雅交流道及豐原交流道間增設南出及北入二支匝道。
2.
於台74線增設東出、東入、西出及西入四支匝道,其間以高架橋方式連接, 以提供一個完整之高快速道路系統轉換功能。
()建設經費及建設期程:計畫總經費44.9808億元,期程108/03/05~113/02/28,契約工期1,410日曆天。
()

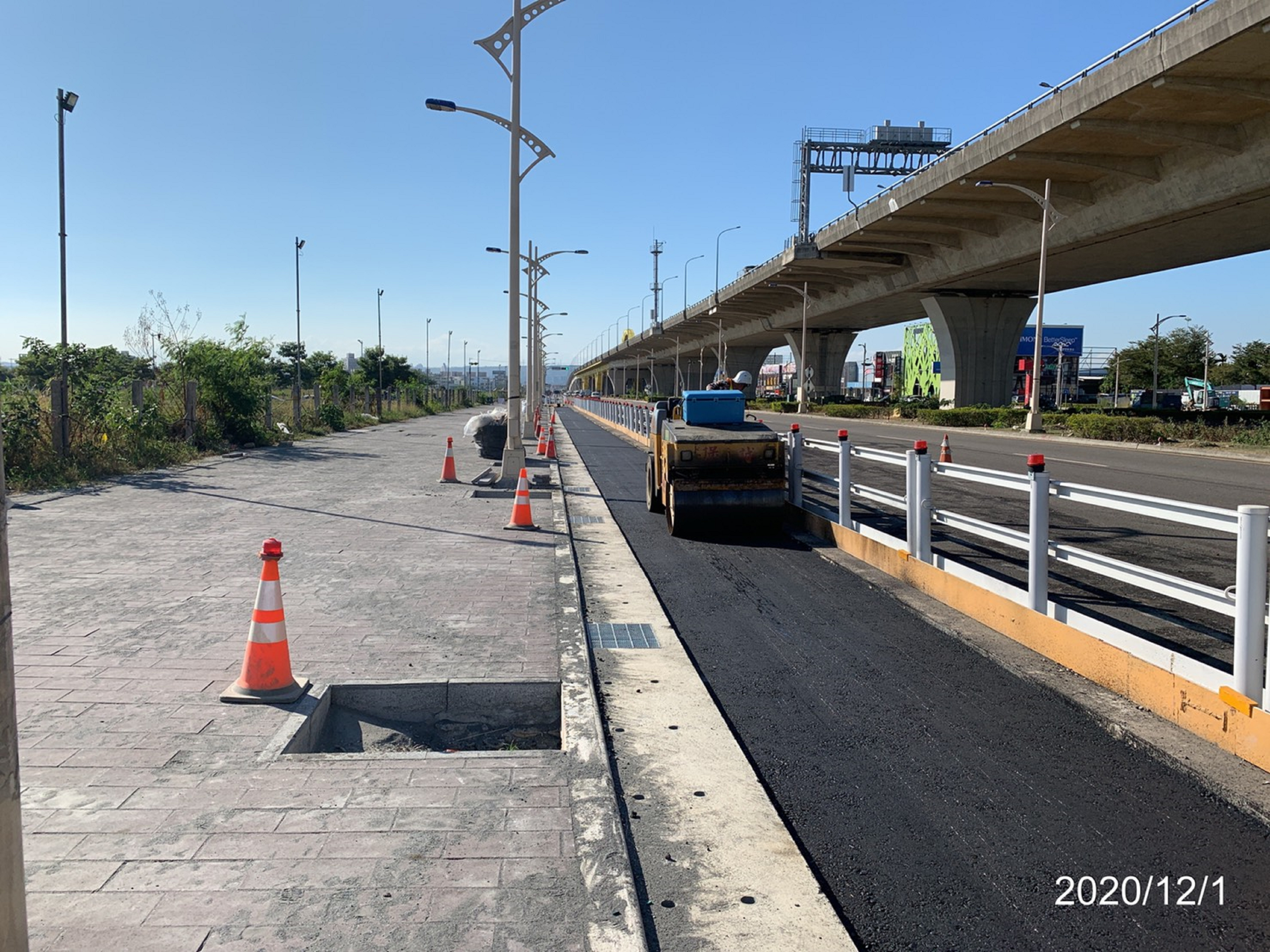

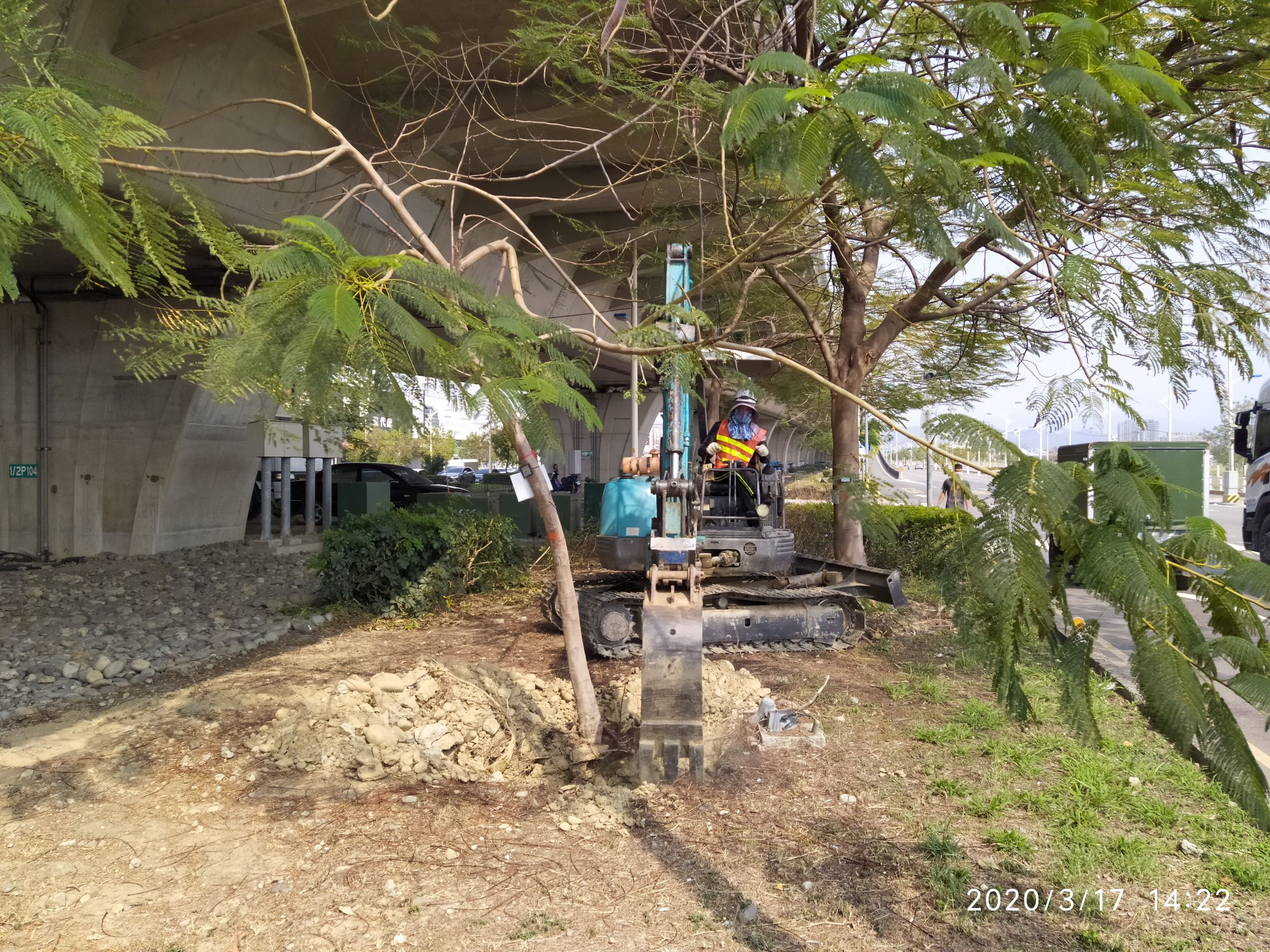

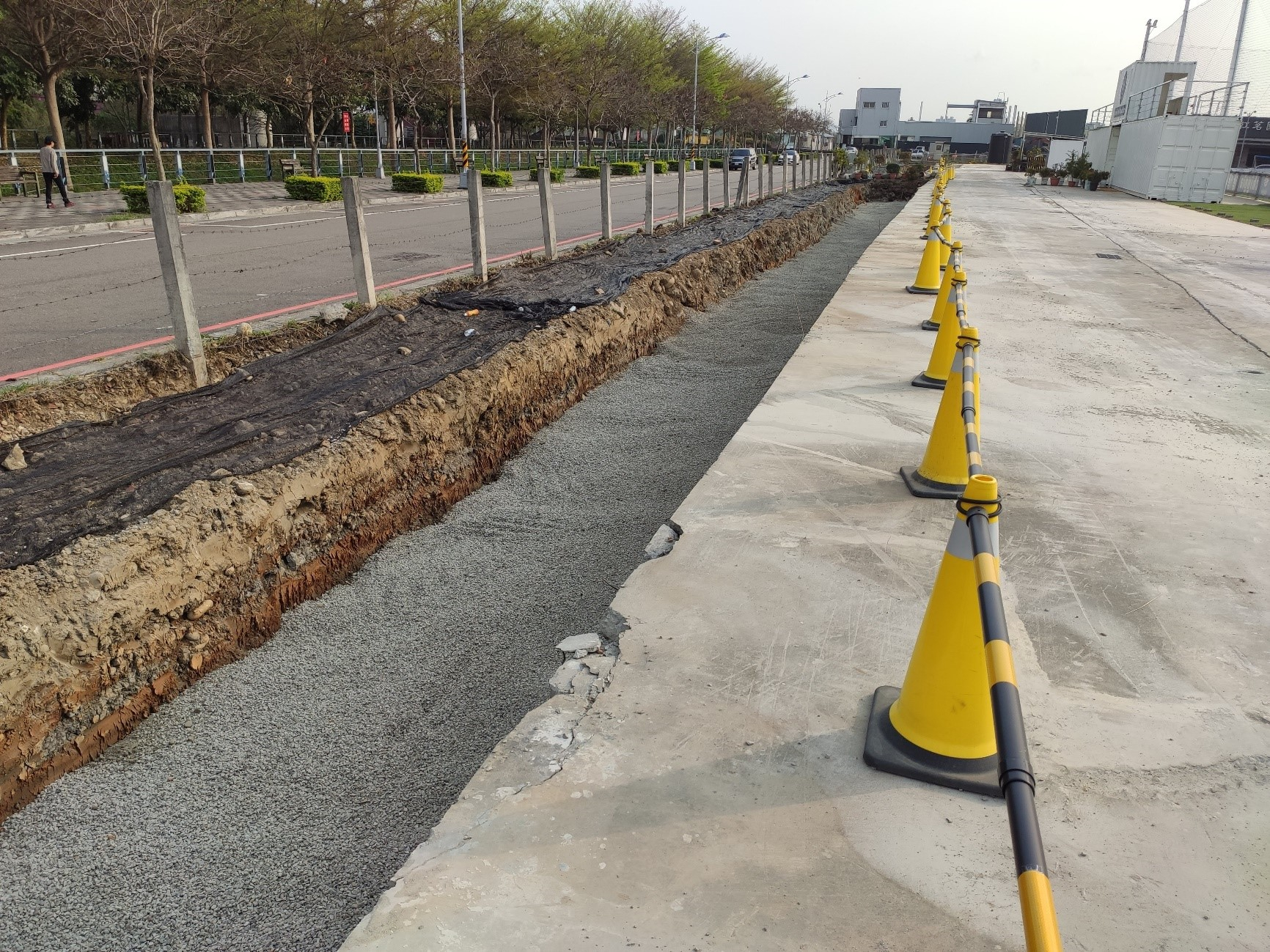

執行情形:本工程於
1081130日開工,截至109年430日止,工程預定進度0.37%,實際進度0.48%,進度超前0.11%,預定於112109日竣工。
