在建工程

國道1號桃園交流道動線改善工程

國道1號桃園交流道動線改善工程
(一)計畫緣起:
1.本案前係依「國道1號五股至楊梅段拓寬工程建設計畫」內容賡續辦理之桃園交流道運轉動線整體規劃,已依規定提出環境影響差異分析報告函送環保署審查,經該署於100.11.30提環評審查委員會第212次會議審查通過。國道1號五股至楊梅段拓寬工程建設計畫已於102.4.20全線通車,並依規定辦理結案,爰「國道1號桃園交流道動線改善工程計畫」(以下簡稱本計畫)須以另立新案方式循序報核後辦理。
2.興辦事業計畫奉交通部106年10月30日交路(一)字第1068500067號函核定、修正規劃報告奉交通部108年10月18日交路字第1080409455號函核定。
(二)計畫效益:
1.改善桃園交流道及中正(北)路匝道運轉效率,提昇交通服務功能。
2.紓解國道1號桃園交流道及聯絡道路(省道台4線)交通壅塞。
3.滿足桃園地區未來發展之交通需求。
4.節省行車時間及行車成本。

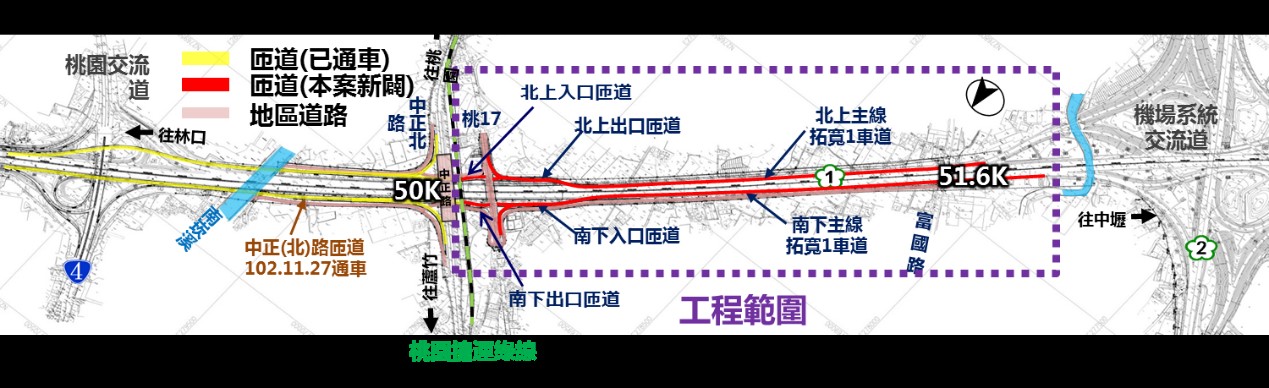

(三)計畫內容:本計畫於國道1號桃園交流道南側以桃17線(蘆興南路)作為連絡道路,設置南入及北出匝道、拓寬桃17線穿越箱涵、國道1號主線兩側各增設1輔助車道作為進出國道l號之完整動線,以利桃園交流道及鄰近地方道路交通運轉。
(四)建設經費及建設期程:第1次修正計畫總經費新臺幣10.47億元,契約工期600日曆天、建設期程至111年4月。(規劃報告下載)
(五)執行情形:本工程於108年9月29日開工,截至109年4月30日止,工程預定進度13.52%,實際進度9.81%,進度落後3.71%,預定於110年5月20日竣工。
