交通部高速公路局第二新建工程處

國道4號臺中環線豐原段

國道4號臺中環線豐原潭子段計畫


(一)計畫緣起:
1.為加速推動臺中都會區東側山區環狀快速公路系統,行政院86年同意將臺中生活圈5號線納入國道系統,並更名為「國道4號臺中環線豐原霧峰段」。
2.本計畫可行性研究報告行政院於102年11月28日函核復原則同意。建設計畫奉行政院103年9月2日函核復原則予以支持。

(二)計畫效益:
本計畫將構成大臺中地區完整外環高快速公路網;紓解國道1號豐原大雅段交通嚴重壅塞情形;提供臺中都會區東側快捷聯外運輸服務;改善臺中市豐原-北屯區間主要幹道之服務水準。

(三)計畫內容:
本計畫替代方案可行性研究路廊自國道4號臺中環線終點台3線西側約1.4公里處,利用臺中環線既有路廊高架通過豐原市農業區及第六公墓後,往南以隧道穿過豐原東南側山區,出隧道後跨越烏牛欄溪續往南延丘陵地轉西南,經過新田靶場北側再跨越中89鄉道、新田營區西北緣南行,終點於潭子聚興地區銜接台74線,全長約10.9公里。本計畫豐原端起點設置豐勢交流道連接台3線,於潭子新田地區設置潭子交流道及連絡道,東西向連接豐興路(中89)及福林路(潭子外環道)、北向銜接豐原大道,終點以系統交流道連接台74線快速道路。

(四) 建設經費及建設期程:
計畫總經費304.87億元,期程至113年1月。

(五)執行情形:本計畫計分5個土木標、1個機電標及交控標,業已陸續辦理公開招標事宜並已決標,各標開工、竣工日期及進度(截至111年5月31日止)說明如下:
(1)C711標:106年12月28日開工,預定進度為98.80%,實際進度99.00%,進度超前0.20%,預定於111年6月22日竣工。
(2)C712標:106年3月16日開工,預定進度為93.61%,實際進度92.71%,進度落後0.90%,預定於112年2月18日竣工。
(3)C713標:106年11月20日開工,預定進度為99.30%,實際進度99.30%,進度符合,預定於111年7月6日竣工。
(4)C714標:106年12月28日開工,預定進度為97.11%,實際進度97.20%,進度超前0.09%,預定於111年11月2日竣工。
(5)C715標:107年2月25日開工,已於110年3月27日竣工。
(6)E711標:109年7月1日開工,預定進度為53.60%,實際進度53.61%,進度超前0.01%,預定於112年1年31日竣工。
(7)F711標:110年5月1日開工,預定進度為55.20%,實際進度55.20%,進度符合,預定於111年12年6日竣工。



(六)施工照片:(111年5、6月份)

C711標


施工照片711C711-施工照片-4施工照片711-3施工照片711-2

C712標

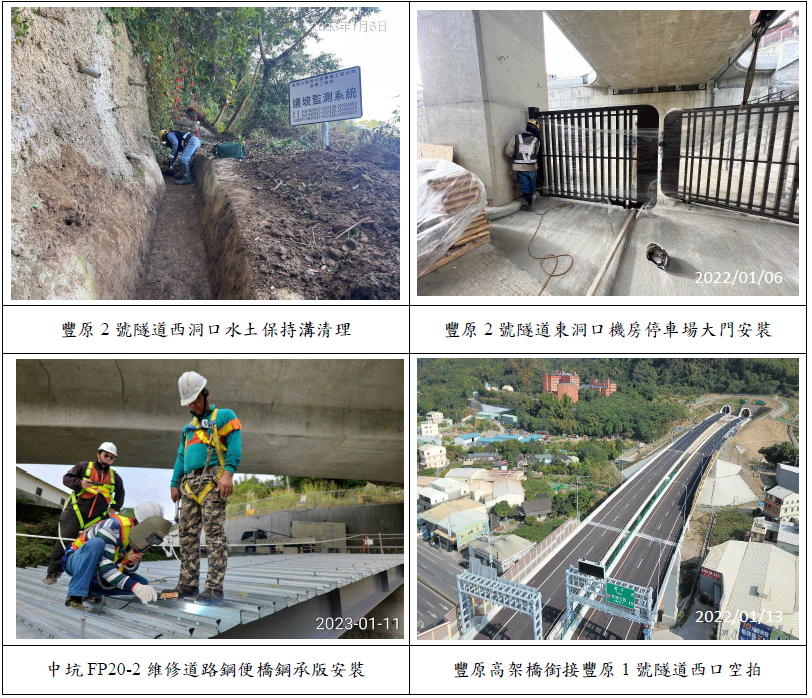

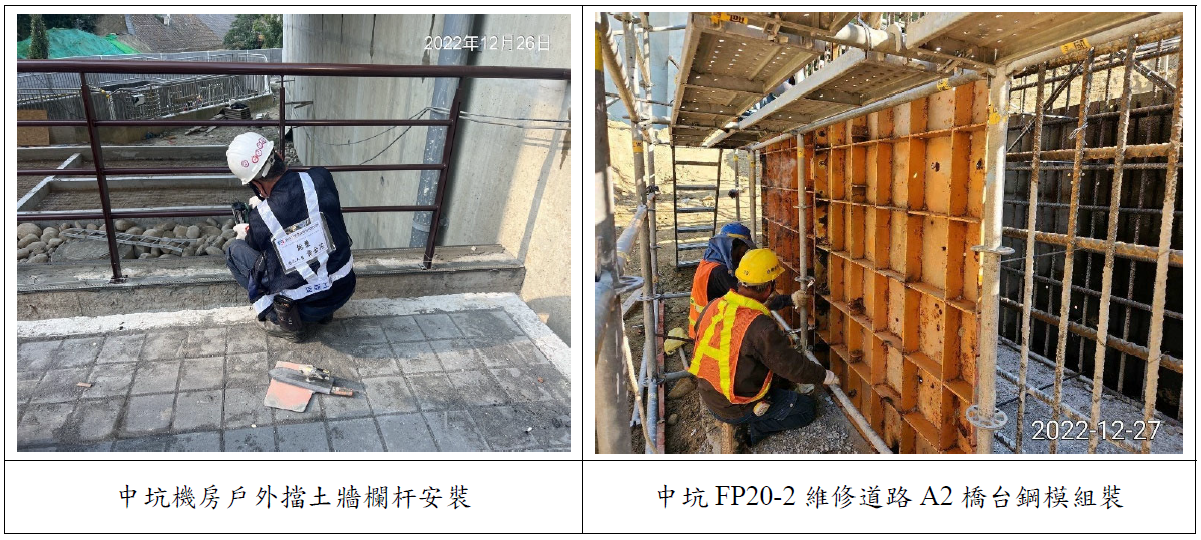

施工照片712C712施工照片2C712施工照片3C712施工照片4
C713標


施工照片713施工照片C713-2施工照片C713-3施工照片C713-4

C714標

714-施工照片-1714-施工照片-2



空拍影片:



工程摺頁:另開新頁下載

施工改道宣傳摺頁:國道4號(后豐交流道14k-豐原端17k)主線雙向路段封閉 疏導替代道路示意圖(另頁開啟)2019年5月29日版

上架日期    :108-06-05
資料維護單位  :第二新建工程處技術科
本頁最後更新日期:111-06-22
本頁點閱瀏覽次數:55588

網站更新日期:111-06-24

服務專線:(04)2558-2558(代表號) |  網站隱私權政策  | 廉政檢舉服務專線:(04)2558-2955
地址:421005 臺中市后里區月眉里雲頭路44-35號
交通部高速公路局全球資訊網 版權所有
Copyright © 2018 Freeway Bureau,Ministry of Transportation and Communications All rights reserved.

通過AA檢測等級無障礙網頁檢測
