國道3號增設鹽埔交流道工程(第D44標)

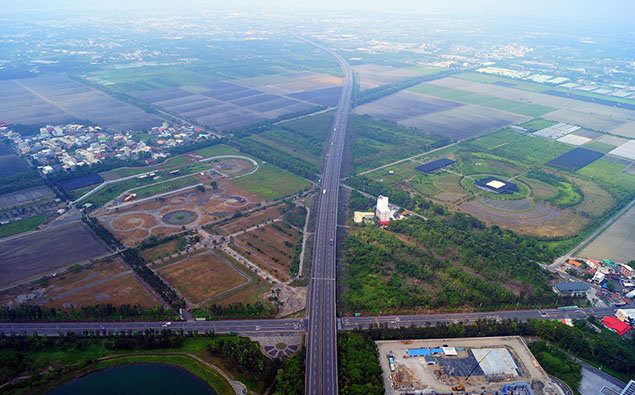

鹽埔交流道位置空照圖
鹽埔交流道位置空照圖

  國道3號增設鹽埔交流道工程(第D44標)計畫範圍介於國道3號九如交流道(391k)與長治交流道(400k)之間增設南出及北入匝道,工程路線起點里程為395k+797.7至396k+479間,而本工程新設匝道以橋梁型式為主,匝道以台27線作為連絡道路。

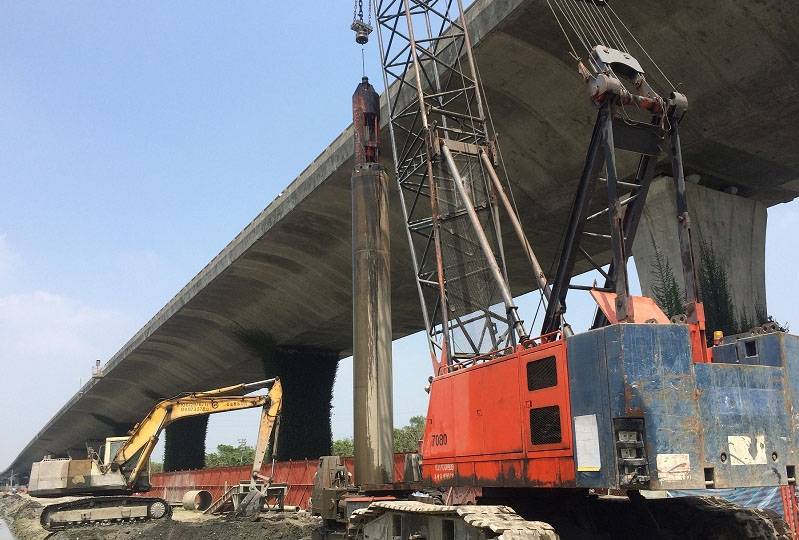

  工程承包廠商為崧驊營造有限公司,契約金額為新台幣3億5,400萬元,已於105年10月17日開工,契約工期為730日曆天,預定完工日期為107年10月16日,截至106年4月15日工程預定進度為10.76%,實際進度為12.20%,進度超前1.44%。工程完工後,可便利屏東往北之中長程旅次,以及屏東往來北高雄的旅次,疏解九如交流道之交通負荷,更可強化「科技產業發展走廊」之聯外道路服務,以帶動區域轉型。
