國道3號增設鹽埔交流道工程(第D44標)

高公局拓建處黃俊賓/撰稿及圖片提供

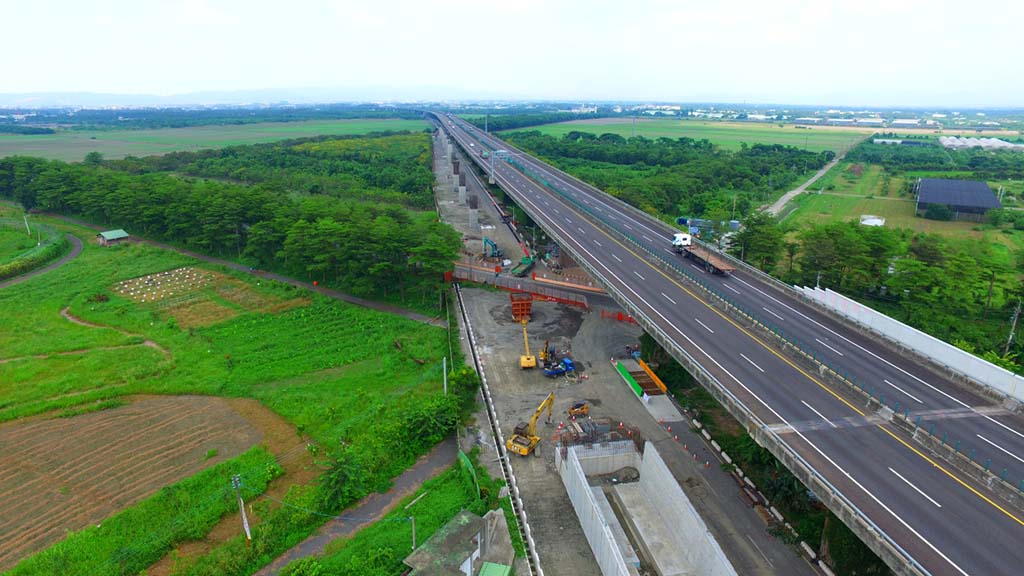

鹽埔交流道施工空照圖

鹽埔交流道施工空照圖

  國道3號增設鹽埔交流道工程(第D44標)於105年10月17日開工,契約工期為730日曆天,預定完工日期為107年10月16日。目前國道3號橋下道路(縣道187丙線)屏16線至台27線路段全線封閉施工,因工區南段(屏26線至台27線路段)臨屏東縣熱帶農業博覽會舉辦會場,該區於今年初配合106年熱帶農業博覽會之舉辦調整施工順序,協助創造屏東熱博參觀155萬人次到訪新紀錄;現為配合107年熱帶農業博覽會之舉辦,將於106年12月底前完成臨熱帶農業博覽會園區相關工程,開放供屏東縣熱帶農業博覽會使用。截至106年10月15日工程預定進度為38.17%,實際進度為38.77%,進度超前0.6%,刻正極力趲趕配合熱帶農業博覽會相關工作。
