國1五楊段拓寬工程計畫中壢楊梅段工程施工簡介(上)

國工局一區處中壢工務所/撰稿圖片提供

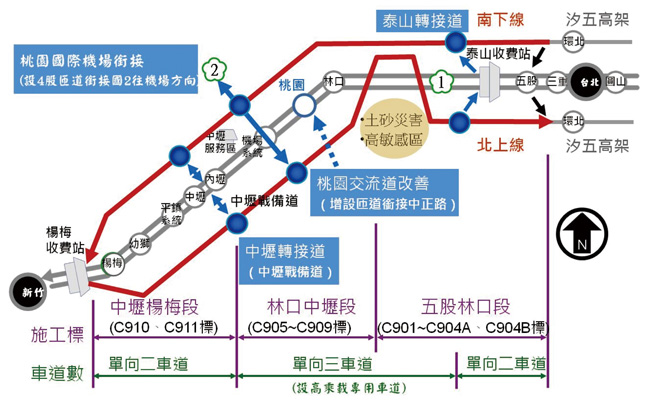

圖1 國道1號五股至楊梅段拓寬工程平面配置示意圖
  ▲圖1 國道1號五股至楊梅段拓寬工程平面配置示意圖

一、前言
「國道1號五股至楊梅段拓寬工程計畫」(以下簡稱本計畫)北銜汐五高架段,南至楊梅收費站前(統一里程31k~71k),全線除近高鐵路段、中壢戰備道路段及南端銜接原中山高處採一般路堤路塹構築外,餘採高架拓寬方式。在車道配置上,起點∼泰山轉接道及中壢轉接道以南為雙向各2車道之配置,泰山轉接道∼中壢轉接道路段為雙向各3車道拓寬。本計畫於泰山收費站南側及中壢戰備道設置銜接平面之轉接道,提供高架與平面道路雙向車流轉換,以提升國道服務功能。工程終點考量車行匯流安全,與中山高合併為5車道穿越校前橋進入收費站區。(詳如圖1)

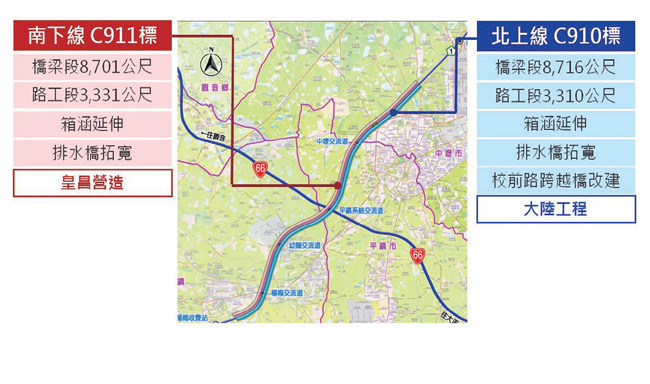

圖2 中壢楊梅段施工分標概要圖
  ▲圖2 中壢楊梅段施工分標概要圖

中壢楊梅段為本計畫之優先路段,路段範圍由轉接道(統一里程59K+000)至工程終點(統一里程71K+000),分為C910 標北上線工程及C911標南下線工程(詳圖2)。平面線形大致緊鄰既有中山高兩側佈設(詳圖3),於轉接道路段與中山高中壢戰備道同高,以平面道路拓寬方式規劃,後於原戰備道停機坪後爬升為高架結構,往南跨越中壢交流道、平鎮系統交流道、幼獅交流道、楊梅交流道後漸降至地面與中山高同高,與中山高車流一併穿越校前橋至工程終點楊梅收費站。
另楊梅收費站前之既有校前路跨越橋需配合平面道路拓寬改建。

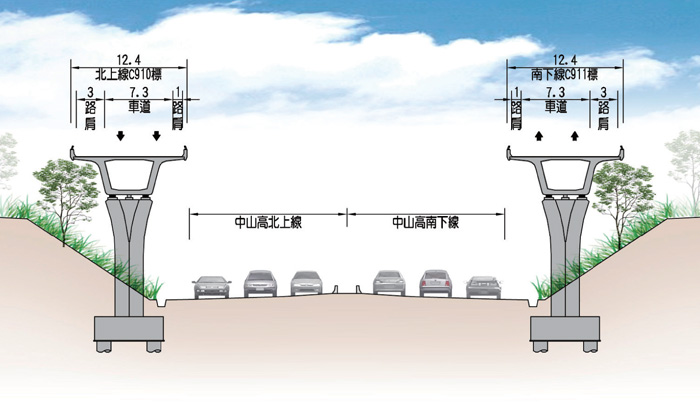

圖3 中壢楊梅段橋梁段斷面圖
  ▲圖3 中壢楊梅段橋梁段斷面圖

二、中壢楊梅段橋梁工法選擇
本計畫為政府「振興經濟擴大公共工程建設投資計畫」專案列管重大建設,預計101年底完工,其中優先路段-中壢楊梅段(以下簡稱本路段)為提前發包施工之指標性工程,施工工期更具急迫性。由於本路段工程南下線、北上線之高架橋梁總長度達17.4公里,橋梁工程規模龐大且緊沿中山高兩側佈設,經就工法所需設備、施工品管、人力需求、作業環境與天候影響等因素通盤評估檢討後,本優先路段橋梁工程預力箱形梁採預鑄節塊吊裝工法施工,以期加速橋梁施工,有效縮短工期。

三、中壢楊梅段預鑄場及暫置場用地取得
節塊預鑄場地取得及建置順利與否,為本工程能否如期完成之關鍵因素,以往工程慣例預鑄場地皆由承包商自行尋覓與租用,惟考量優先路段工程沿線地區多已開發,可符合預鑄場設置之開闊平坦、低度開發之大面積用地已不多見,為避免工程發包後承包商覓地受阻,進而影響整體工期,因此於工程發包前即由顧問公司預先規劃預鑄場址,經評估可行後,由國工局辦理土地租用或徵用,取得土地使用權,並於工程竣工後恢復原狀交還原土地所有權人,俾於工程發包後即可提供承包商使用,縮短預鑄場建置時間,降低影響整體工進之風險。本工程北上線C910標及南下線C911標分別設置N1、N2及S1a、S2各2座預鑄場,詳圖4。

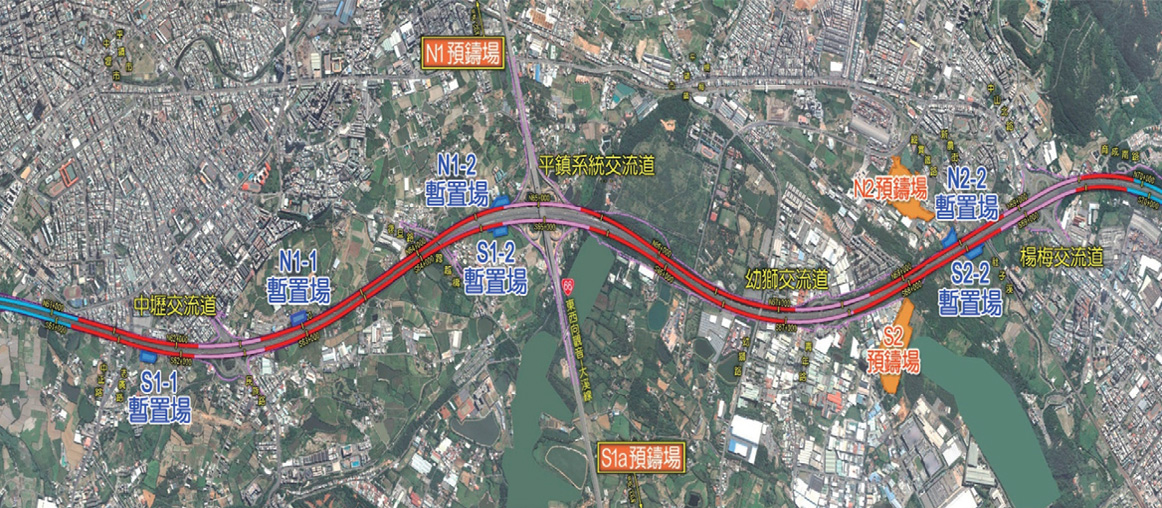

圖4 節塊預鑄場及暫置場(兼起吊點)位置示意圖
  ▲圖4 節塊預鑄場及暫置場(兼起吊點)位置示意圖

此外,為能如期達成完工通車目標,需同時展開多個橋梁預鑄節塊吊裝工作面,本路段工程除需設置節塊預鑄場外,尚需依據整體吊裝工進需求,於兩施工標沿線緊臨工區增設數處起吊點兼節塊暫置場,以提供節塊吊裝工作車組裝與拆卸,及後續節塊吊裝與臨時堆置等作業之空間需求;暫置場用地亦由國工局先行取得後交由承包商使用。北上線C910標及南下線C911標各設置3處暫置場, 兼作節塊起吊點( C 9 1 0 標: N 1 - 1 、N 1 - 2
及N2-2;C911標:S1-1、S1-2及S2-2)
,詳圖4。本工程預鑄節塊採長線鑄
造法設計,目前承包商預鑄場規劃
設置說明如下表。


中壢楊梅段預鑄場規劃設置概要

C910標 C911標
N1預鑄場 N2預鑄場 S2預鑄場
˙規劃1條生產線,1台80噸門型吊車及2台10噸門型吊車,制式跨模組4床及1座3噸鍋爐以供節塊養生。
˙平均每天約可生產3~4塊預鑄節塊。
˙規劃2條生產線,每條生產線設置1台80噸門型吊車及1台10噸門型吊車及1座3噸鍋爐以供節塊養生。
˙第一條生產線設置中長跨模組2床,第二條生產線設置制式跨模組2床。
˙平均每天約可生產3~4塊預鑄節塊。

˙規劃2條生產線,每條生產線設置1台80噸門型吊車及1台10噸門型吊車及2座1.5噸鍋爐以供節塊養生。
˙第一條生產線設置制式跨模組3床,第二條生產線設置制式跨模組1床及中長跨模組2床。
˙平均每天約可生產5~6塊預鑄節塊。
