高雄港聯外高架道路-漁港路及新生路北段主線高架橋工程

 預定104年1月下旬完工

 國工局/撰稿及圖片提供

為活絡高雄港區連絡道路,提升港區物流運輸效率,並締造漁港路及新生路周邊較優質生活環境,由交通部國道新建工程局負責興建的高雄港區聯外高架道路A區段,預定於104年1月下旬完工。

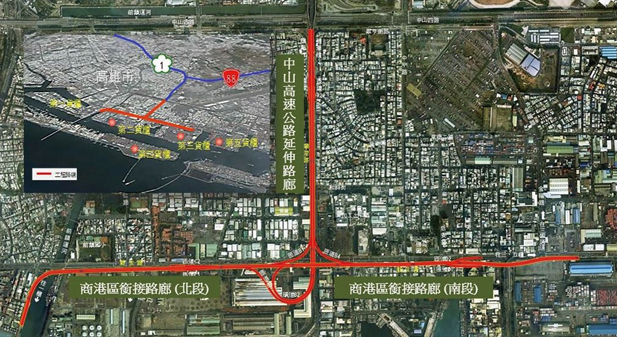

本工程共分為A、B區段,總經費約新臺幣41億元整。A區段涵括兩路廊(中山高延伸路廊及商港區銜接路廊之新生路北段) ,經費約為32億元,於100年4月1日開工,主線高架橋工程部分預定104年1月下旬完工,截至目前累計進度79.65%,已超前0.05%。B區段為商港區銜接路廊之新生路南段,目前用地尚未交付,工程尚未開工。
目前施工狀況:
A.漁港路場鑄基樁共計372支,已澆置完成358支(96.2%)。
B.漁港路主線基礎共計24墩,已澆置完成21墩(87.5%)。
C.漁港路主線場鑄墩柱共計12墩,已澆置完成8墩(66.7%)。
D.漁港路預鑄墩柱:共計64塊(15墩),已澆置完成64塊(100%)、吊裝完成15墩(100%)。
E.新生路跨前鎮運河上構懸臂段:共計50塊,已澆置完成50塊(100%)。
F.新生路主線上構場撐逐跨段:共計12跨,累計完成6跨 (50%) 。
G.新生路主線上構預鑄節塊逐跨段:共計23跨,累計完成23跨 (100%) 。
H.匝道B2、B3上構場撐逐跨段:共計20跨,累計完成17跨(85%)。
I.匝道B3跨新生路場鑄懸臂段:共計15塊,已澆置完成7塊(46.7%)。
J.前鎮河護岸冠牆工程:共計610M,累計完成472M(77.3%)。

高雄港聯外高架道路-漁港路及新生路北段主線高架橋工程
