交通部高速公路局第二新建工程分局

耐震補強工程

國道1號248K+673石龜溪橋耐洪與耐震能力提升改善工程

(一)計畫緣起
1. 國道1 號248k+673 石龜溪橋座落於華興溪(舊名石龜溪)上,由於其竣工(民國67 年)早於治理計畫(民國84 年),現況梁底高程低於計畫堤頂高程,有梁底出水高度不足的問題。受近年來氣候變遷之影響,颱風豪雨期間橋下水位屢創新高,102 年水位暴漲更達封橋水位而首度辦理封橋。爰此,高速公路局中區養護工程分局乃委託顧問公司於民國104 年完成「國道1 號248k+673 石龜溪橋耐洪、通洪能力及改建可行性評估委託技術服務工作」,針對該橋之耐洪、通洪能力提升及改建方案進行可行性評估。
2.本計畫考量近年來,極端氣候影響世界各地紛紛遭遇超大雨量之洪水災害,日後極端氣候暴雨量若發生在石龜溪流域,將無法確保國1 石龜溪橋安全,為因應未來極端天候影響,將國道1 號石龜溪橋改建,提升耐洪及耐震能力,方為治本之道,故高速公路局於108 年2 月啟動「國道1 號248K+673 石龜溪橋耐洪耐震補強改善工程規劃設計及監造」之技術服務招標作業程序。

(二)計畫效益
本計畫在「橋河共治」理念下,依河川治理計畫、河川特性與新技術、新工法,規劃設計橋梁通洪能力提升改善方案,維持橋梁於颱風期間仍能照常維持通行,確保橋梁及用路人安全,依最新耐震規範進行橋梁設計,以達小震不壞,中震可修,大震避免落橋或崩塌之性能要求,最佳設計方案與施工規劃以減少用路人衝擊、縮短工期、減少日後維修成本。

(三)計畫內容
本計畫施工範圍位處國道1 號主線,施工期間為考量降低國道主線影響及維持既有國道1 號通行,評估施工規劃朝以分五階段進行。
(1) 於北上側路權範圍內,依交維替代道路線型拓寬,路堤段進行中央分隔帶閉合。
(2) 北上側改道行駛於交維替代道路,待南下側改道至北上側車道通行後,進行南下側橋梁拆除、重建及路堤部份道路調整填高。
(3) 北上側維持行駛於交維替代道路,待南下側改回南下側新建車道通行後,進行北上側橋梁拆除、重建及路堤部份道路調整填高。
(4) 北上側改回北上側新建車道通行,將路堤剩餘部份道路調整填高,交維替代道路拆除復原。
(5) 待前述階段完成後接續施作國道主線復舊作業(含中央分隔帶復原),恢復國道原有北上側與南下側行駛動線與車道數。

工程範圍:

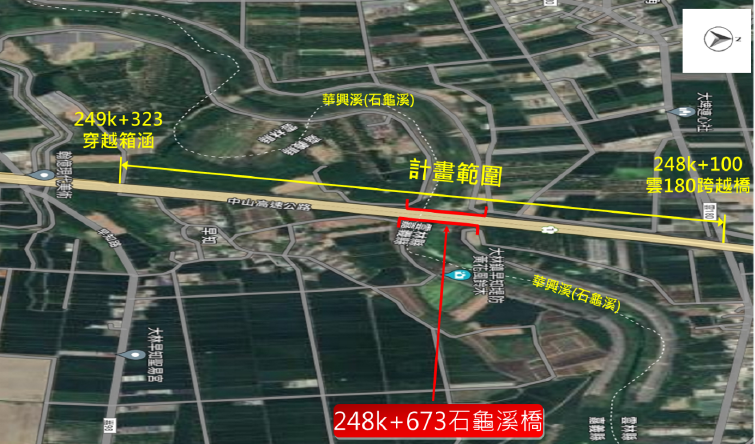

國道1號248K+673石龜溪橋耐洪與耐震能力提升改善工程-工程範圍
(四)建設經費及建設期程
總經費新台幣13.4080億元,計畫期程至116年8月。

(五)執行情形
本計畫業於112年12月06日開工,截止113年3月31日止,工程累計預定進度為0.16%,累計實際進度0.90%,進度超前0.74%,預定於116年8月16日竣工。

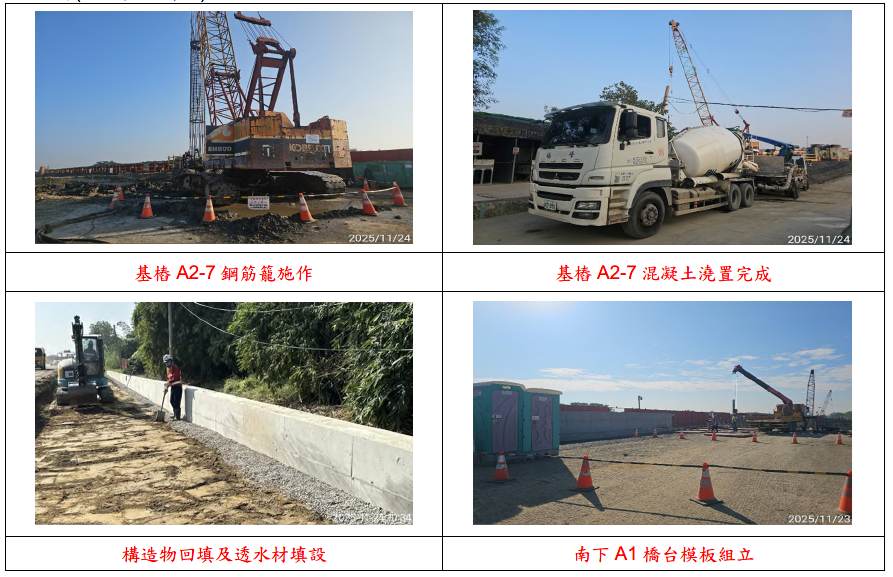

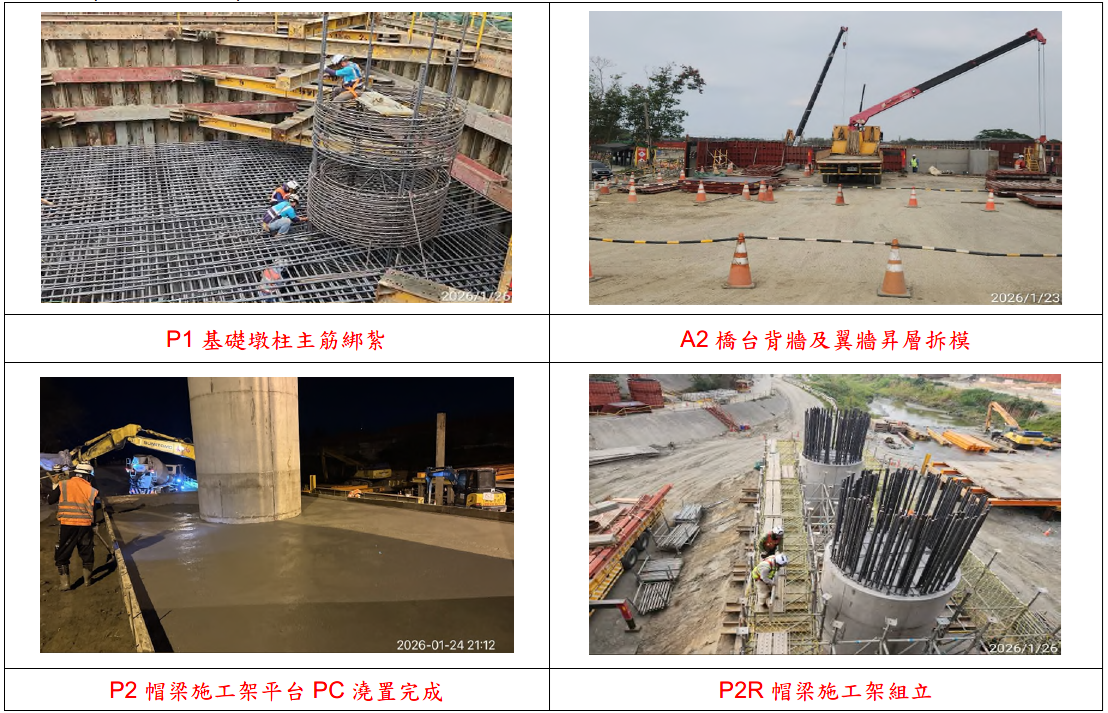

(六)施工照片(113年3月份):

施工照片

上架日期    :113-02-05
資料維護單位  :第二新建工程分局技術科
本頁最後更新日期:113-04-03
本頁點閱瀏覽次數:203

網站更新日期:113-05-01

服務專線:(04)2558-2558(代表號) |  網站隱私權政策  | 廉政檢舉服務專線:(04)2558-2955
地址:421005 臺中市后里區月眉里雲頭路44-35號
交通部高速公路局全球資訊網 版權所有
Copyright © 2018 Freeway Bureau,Ministry of Transportation and Communications All rights reserved.

通過AA檢測等級無障礙網頁檢測
