壹、 工程緣起:

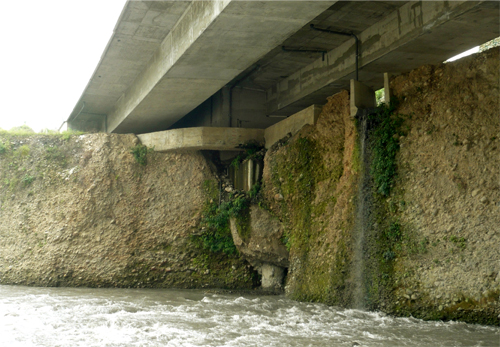

本處南投工務段橋梁日巡查人員發現,國道6號約13k+743處雙冬高架橋A2橋台前方高灘地遭淘空,造成橋台樁基礎部分裸露。經查工程竣工圖及現地丈量得知,該橋台基礎下方為32米長全套管基樁,埋入河床面下基樁約20米長。
由於目前正值汛期期間,為避免危及橋梁結構安全,本處立即於99年5月5日邀請國工局第二區工程處召開搶險會議。
會議結論:(1)國工局第二區工程處目前正加緊辦理國道6號計畫,有關雙冬高架橋A2橋台橋基保護工程以委託方式請中工處代辦。(2)搶險工作須於短時間內完成,故採用貨櫃堆疊施工,並搭配鼎塊吊放等,以期能颱風豪雨期間有效抵擋洪水巨石撞擊及淘刷。
貳、 工程設計理念:
本工程如獲經濟部水利署第三河川局同意,採取堆積於河道中央之卵(塊)石河床料填充貨櫃,取代30%混凝土用量,必能節省公帑、增加貨櫃重量,及降低河道中央高灘地高程,使部分水路流經河道中央,減少水流衝擊A2橋台基礎。
貨櫃排列方式以與順水流方向旋轉約17度,使形成一挑流工,適度分散洪水夾帶巨石撞擊貨櫃力道,將水流挑流至河道中央。
為避免洪水帶走保護工底層及週遭細粒料,使整體貨櫃變位傾斜破壞,遂於每層每只貨櫃及河床間打設鋼軌4支,使其40只貨櫃彼此串接,構成大型挑流構造物,增加抵擋洪水能力。另於貨櫃外側吊放堆疊200塊10噸鼎塊,形成第1道防線。
本工程契約工期40日曆天,6月20日開工,預定7月29日完工,實際於7月15日完工,實際工期為25日曆天,與設計理念期於短時間內搶險完成相符。
參、 預期成效:

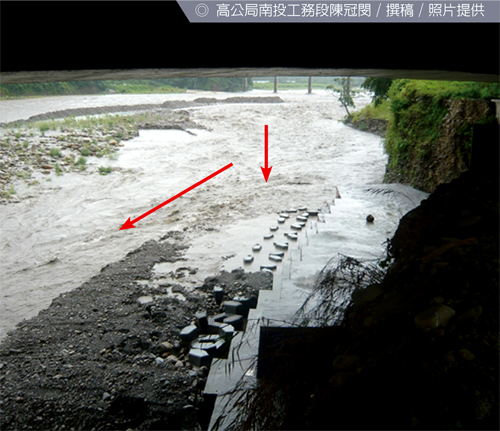

本處南投段於豪大雨期間,現地勘查保護工成效時,發現水流流經國6雙冬高架橋時一分為三,且大部分流量集中於右側河道,可見河道改道已具成效。另左側水流流經保護工時,保護工具抵擋水流力道,並將水流挑離山壁,避免水流再度淘刷左岸高灘地,與當初設計理念相符。
