淺談「馬公機場跑道暨滑行道道面設施整建暨改善工程」(下)

國工局二區處王英志/撰稿圖片提供

四、施工分區與施工期間營運維持
為維持機場營運,本工程初步研提五期工程期程(如圖3),以在不影響航機正常起降之情況下,利用機場之幾何條件進行施工順序安排,以順利完成整建工程。各期施工期間之航機滑行動線詳圖4∼9。
第一期工程-新建跑道20端內縮時所需之「迴轉坪」。
第二期工程-跑道20端、E滑行道北段及K4滑行道整建。
第三期工程-跑道中段加鋪整建。
第四期工程-跑道02端及E滑行道南段整建。
第五期工程-E滑行道中段及K2、K3滑行道整建。
每年4∼9月軍方駐防期間,軍方於清晨4點即因戰備任務需要起降,施工時間自22:00至隔日凌晨2點即需收工離場,將影響施工安排與完工期程之要求,為縮短施工期程且降低對機場營運之影響,軍方已原則同意暫時取消駐防馬公基地之演訓活動,以利機場整建工程順利進行。馬公機場道面整建期間之營運維持方式說明如下:
1.AC加鋪區段採夜間施工:
在既有道面上加鋪柔性鋪面材料之施工區段,可於夜間施工,白天照常開放營運。目前馬公機場晚間8:30(冬季)、9:30(夏季)至翌日5時約8個小時無班機起降,可供施工使用。
2.剛性重建區段採縮短跑道長度封閉施工:
在剛性重建之施工區段,因工程施工方式及材料特性等因素,須採封閉施工,另配合20跑道端需調整跑道縱坡度,須在施工期間封閉750公尺,而提供跑道長度2100公尺及20跑道端150公尺與02跑道端240公尺之安全區。02跑道端剛性重建則須在施工期間封閉660公尺,而提供跑道長度2160公尺及02跑道端與02跑道端180公尺之安全區維持營運。

圖3 各階段建設工程施工順序
圖3 各階段建設工程施工順序

圖4 第二期工程施工期間跑道02端方向進、離場航機運作動線

圖4 第二期工程施工期間跑道02端方向進、離場航機運作動線

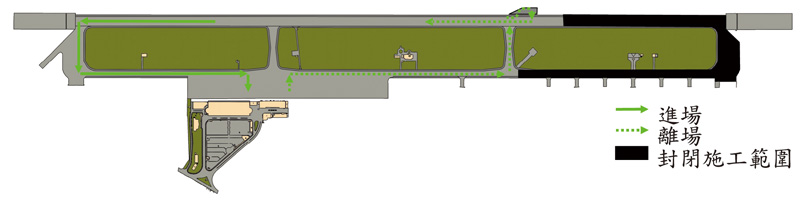

圖5 第二期工程施工期間跑道20端方向進、離場航機運作動線
圖5 第二期工程施工期間跑道20端方向進、離場航機運作動線

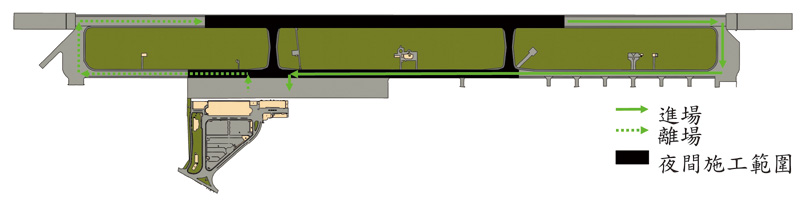

圖6 第四期工程施工期間跑道02端方向進、離場航機運作動線
圖6 第四期工程施工期間跑道02端方向進、離場航機運作動線

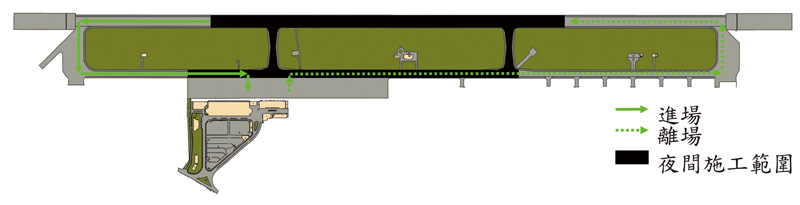

圖7 第四期工程施工期間跑道20端方向進、離場航機運作動線
圖7 第四期工程施工期間跑道20端方向進、離場航機運作動線

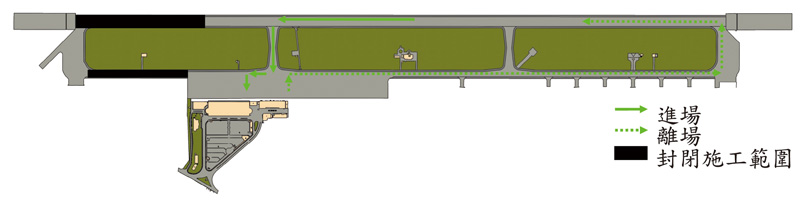

圖8 第三、五期工程施工期間跑道02端方向進、離場航機運作動線
圖8 第三、五期工程施工期間跑道02端方向進、離場航機運作動線
圖9 第三、五期工程施工期間跑道20端方向進、離場航機運作動線
圖9 第三、五期工程施工期間跑道20端方向進、離場航機運作動線

五、整建目標與預期之主要效益
本計畫整建跑道、滑行道之主要目標在於營運及飛安之維持與提升,預期之主要效益包括:
(1)提升飛航安全
將已逾使用年限之道面全面整建,可避免道面破損之碎片造成外物傷害(FOD)與磨擦力損失造成之衝出道面事件,將有效提升飛航安全。
(2)提升營運品質
本道面整建計畫,可一併改善目前道面平坦度不佳之現象,增加旅客舒適度,並降低道面對航空器之損耗。此外,透過道面績效之整體提昇,將可澈底解決因道面缺憾所導致之關場問題,可提升營運品質。
(3)加強發展競爭力,提昇國家形象
馬公機場曾於民國93年飛航國際包機,近年澎湖縣持續有開放經營國際觀光賭場之議,如獲政府同意,預期可進一步吸引國際觀光客造訪。透過本整建計畫,除可提供使用者更舒適、安全之環境外,若能提供4D類航機運作,將使當地整體發展競爭力獲顯著提升。能為國際觀光旅客提供安全、舒適、便捷、順暢之環境,亦可提昇國家形象。
