中華民國103年11月 November. 2014

汐五高架堤頂交流道南出匝道拓寬改善

高公局北工處詹右任/撰稿及圖片提供

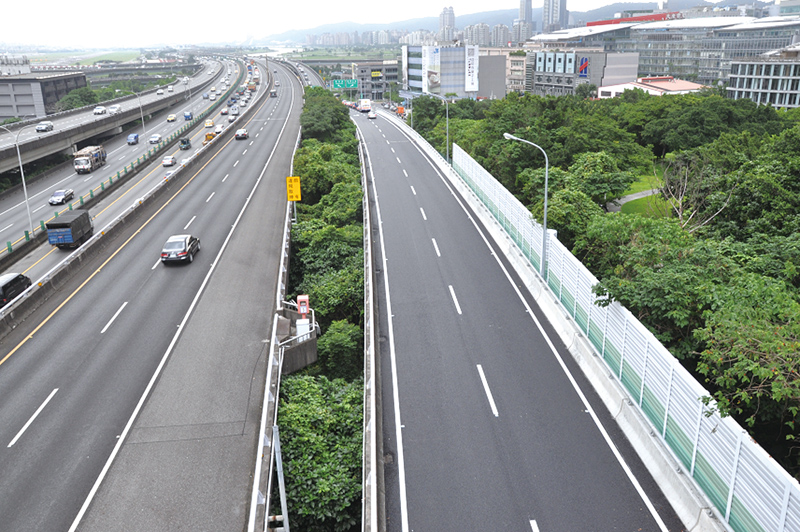

國道1號汐止五股高架路段全長28公里,為連接大臺北地區重要之道路,其中堤頂交流道緊鄰內湖科技園區,園區內3000家廠商9萬職員每日通勤來往,帶動大臺北地區經濟發展,惟隨時代脈動,原出口匝道僅1車道供用路通行之設計,已無法符合地方用路需求。經審酌考量,為改善地方交通環境、提升公共利益,汐五高架堤頂交流道南下出口匝道需拓寬調整為2車道。

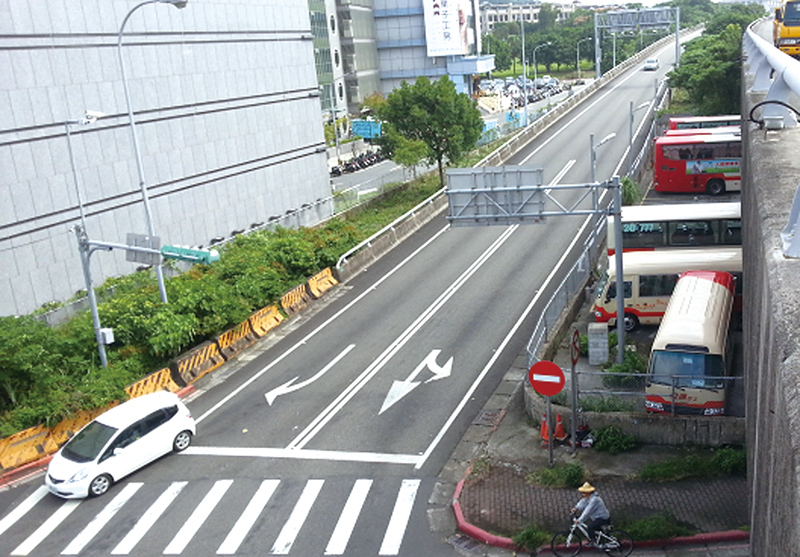

汐五高架堤頂交流道南下出口匝道拓寬改善案,為出口匝道右側里程0k+246至0k+512路段向外拓寬0.5公尺,拓寬後匝道將寬度符合標準雙車道配置,並將匝道左側里程0k+516至0k+602路段向外拓寬1.0公尺,令匝道出口銜接市區道路為標準三車道寬度配置增加儲車空間,有效紓解匝道出口車潮。
該案契約工期241日曆天,於102年12月16日開工,103年8月13日竣工,因工區緊鄰住宅區且該路段無替代道路,為確保用路人行車安全及將交通影響降到最低,施工時採半半施工維持1車道通行,並於橋面寬度僅4公尺作業空間之限制,以單一方向循序施工,謹慎小心打除橋面板混凝土結構,避免施工噪音影響當地居民及損傷既有橋面結構體;另施工期間恰逢雨季達工期1/3,匝道路基開挖處因緊鄰結構壁體,施工時需防範雨水或地下水滲入作業區,以避免衍生開挖面崩塌或基礎沉陷之安全問題。該案施工管理困難,現場環境複雜,在高公局北工處督促下,廠商積極趕工,歷時190日曆天,於103年6月21日提前完成匝道拓寬為2車道並先行開放通行。

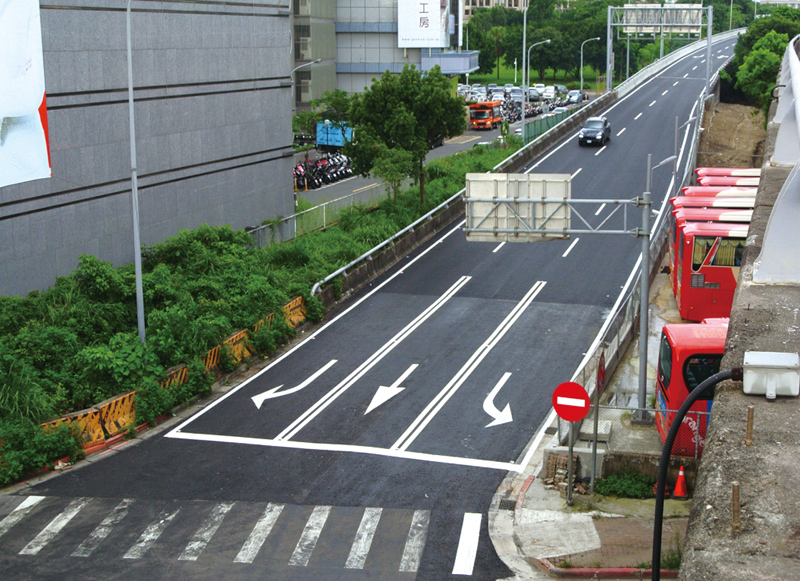

汐五高架堤頂交流道南下出口匝道拓寬改善完成後,已提升用路人行車舒適性,有效降低匝道違規行駛路肩造成事故之機率。
