中華民國106年1月 Jan. 2017

國道1號大華系統交流道H匝道0k+100邊坡補強工程紀實

高公局北工處陳煥榮/撰稿及圖片提供

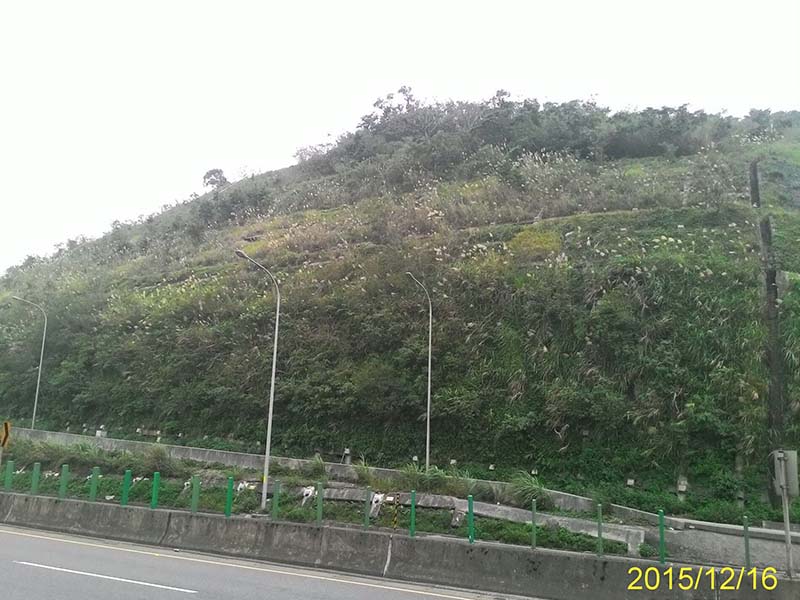

  本邊坡係大華系統交流道H匝道邊坡(台62出口往國1南下),H匝道邊坡上方為台62舊有地錨,本處內湖段於103年10月辦理地錨檢測、邊坡安全評估,評估結果須辦理補強設計。
  工程於105年3月21日開工,補強內容為:一、地錨補設:面版式地錨(60T/支)135支、格梁式地錨(30T/支)24支。二、改善既有地錨:既有地錨改善819支。三、水平排水管33支、坡面排水設施。四、增設邊坡監測儀器、維護梯等。
  施工期間H匝道屬交通流量大的單車道匝道,各項作業施工中須維持交通正常運作。且邊坡地形陡峭、施工腹地狹窄,無法容納多組工班同步施工,施工中需加強施工管理,以使各項作業可按預定時程完成。經工程團隊努力,工程已於105年9月19日竣工,工程費用1,939萬9,092元整。

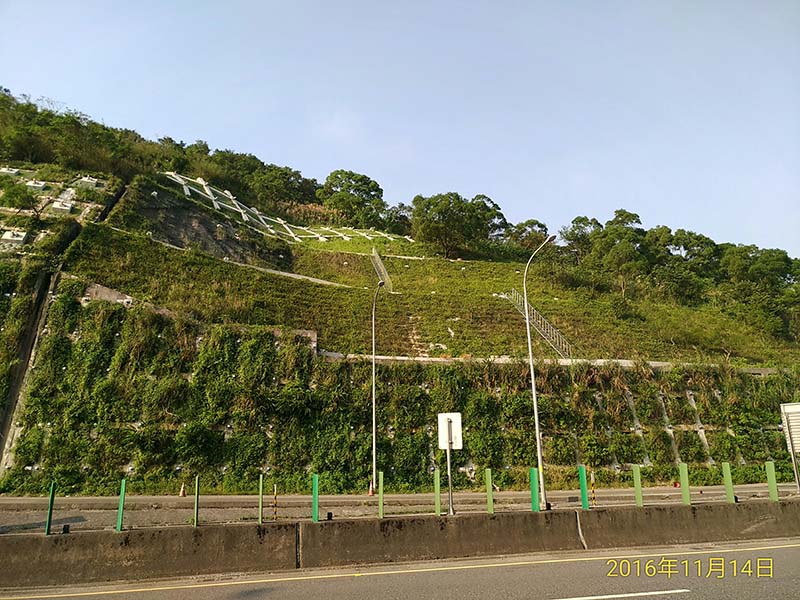

  補強後可有效強化邊坡穩定力量、使既有地錨持續保持原有功能、可降低地下水位及加強坡面排水設施,增加了邊坡穩定性,使用路人得以安全行駛於國道。
