國道4號神岡交流道增設北側匝道及聯絡道合併工程(第I14標)

高公局拓建處吳沛軒/撰稿及圖片提供

  國道4號神岡交流道增設北側匝道及聯絡道合併工程奉行政院105年6月8日院授主基綜字第1050200563號函核定規劃並辦理設計施工。另因臺中市政府於101年底取得「2018國際花卉博覽會」之主辦權,展期預定為107年11月至108年4月底於臺中市后里區舉辦,屆時將帶動后里及鄰近區域偌大觀光發展及收入,展示期間預計將有800~1000萬人次參與,平均每天約有10萬人次湧入,地方交通供輸效能將面臨極具考驗。有鑑於此,臺中市政府積極推動「國道4號神岡交流道跨越大甲溪月眉西側南向聯絡道」新建工程,其工程終點為國道4號神岡交流道。聯絡道部份依據臺中市政府104年12月10日中市建土字第1040159351號函同意高公局代辦。本交流道(國道4號主線里程STA.4k+090~STA.4k+378)之增設工程經費約為4.7億元,施工工期為540個日曆天。
  至7月15日止預定進度為13.95%,實際進度16.27%,目前超前2.32%,聯絡道基樁已全數施作完成,目前正積極鑽趕路堤填築及橋墩等結構。本所訂定管控目標為:聯絡道部分107年6月底完工通車,增設匝道部分107年8月底完工通車,以期有效分擔花博帶來的龐大交通流量,提供外縣市車潮進入后豐地區另一便利聯絡道路,完善縣市間之連通路網。本工程因應高公局推動自辦監造工作及新進人員養成計畫,故由拓建處台中工務所奉派為監造單位,局長亦於106年4月15日及7月18日親蒞現場視察,以期本工程如期如質,圓滿完工。

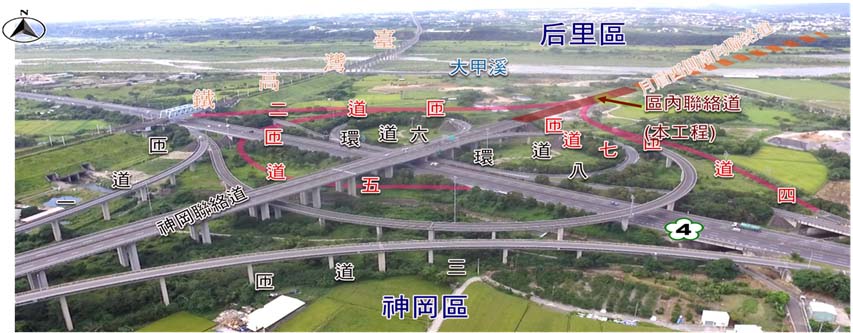

神岡交流道位置示意圖
神岡交流道位置示意圖

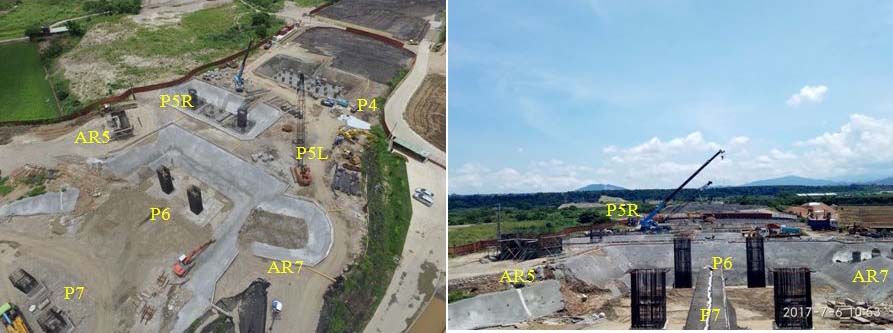

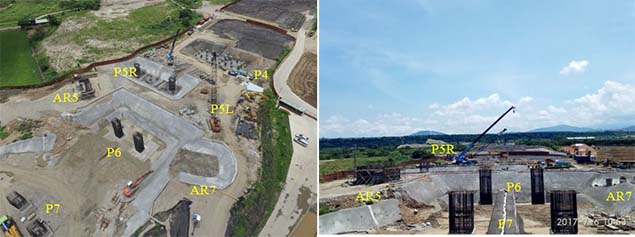

106.07聯絡道P6~P7墩柱,P4~P5基礎,北側匝道AR7橋台施工照片
106.07聯絡道P6~P7墩柱,P4~P5基礎,北側匝道AR7橋台施工照片

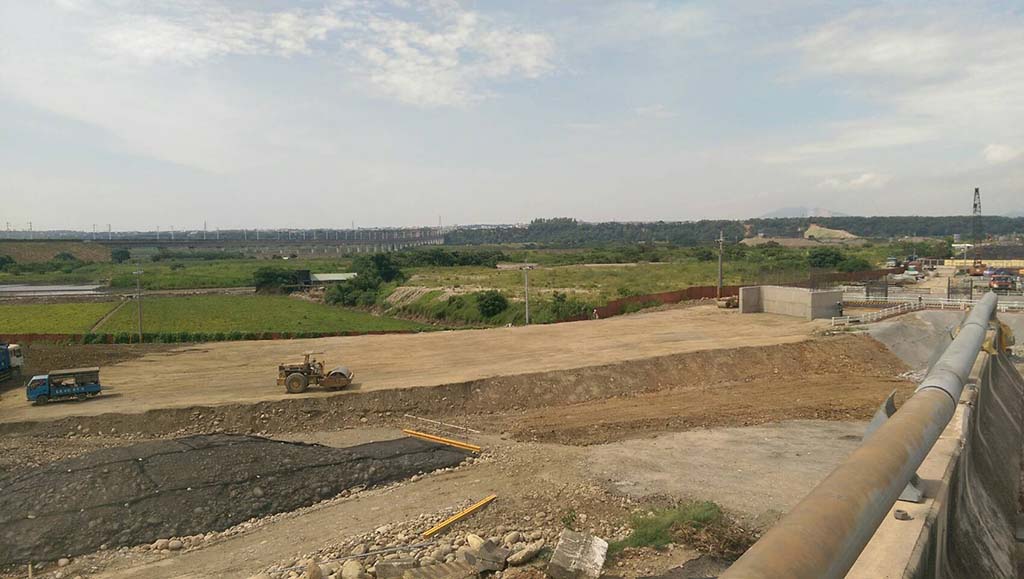

匝道R2、R5路堤施作現況
匝道R2、R5路堤施作現況
106.07.16局長至工地視察
106.07.16局長至工地視察
