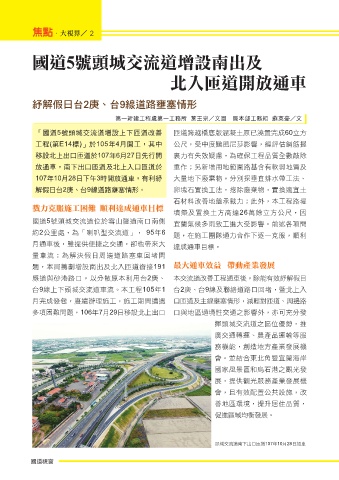

焦點.大視界/ 2
國道5號頭城交流道增設南出及
北入匝道開放通車
紓解假日台2庚、台9線道路壅塞情形
第一新建工程處第一工務所 葉王宗/文圖 局本部工務組 蘇英豪/文
「國道5號頭城交流道增設上下匝道改善 匝道跨越橋底版混凝土原已澆置完成60立方
工程(第E14標)」於105年4月開工,其中 公尺,受中度颱風尼莎影響,經評估鋼筋握
移設北上出口匝道於107年6月27日先行開 裹力有失效疑慮,為確保工程品質全數敲除
放通車,南下出口匝道及北上入口匝道於 重作;另新增用地範圍路基含有軟弱地質及
107年10月28日下午3時開放通車,有利紓 大量地下廢棄物,分別採垂直排水帶工法、
解假日台2庚、台9線道路壅塞情形。 卵塊石置換工法,挖除廢棄物,置換適宜土
石材料改善地盤承載力;此外,本工程路堤
戮力克服施工困難 順利達成通車目標
填築及置換土方高達26萬餘立方公尺,因
國道5號頭城交流道位於雪山隧道南口南側
宜蘭氣候多雨致工進大受影響。前述各項問
約2公里處,為「喇叭型交流道」, 95年6
題,在施工團隊通力合作下逐一克服,順利
月通車後,雖提供便捷之交通,卻也帶來大
達成通車目標。
量車流;為解決假日周邊道路塞車回堵問
題,本局籌劃增設南出及北入匝道銜接191 最大通車效益 帶動產業發展
縣道與砂港路口,以分散原本利用台2庚、 本交流道改善工程通車後,除能有效紓解假日
台9線上下頭城交流道車流。本工程105年1 台2庚、台9線及聯絡道路口回堵,暨北上入
月完成發包,賡續辦理施工,施工期間遭遇 口匝道及主線壅塞情形,減輕對匝道、周邊路
多項困難問題,106年7月29日移設北上出口 口與地區過境性交通之影響外,亦可充分發
揮頭城交流道之區位優勢,推
廣交通轉運、農產品運輸等服
務機能,創造地方產業發展機
會。並結合東北角暨宜蘭海岸
國家風景區和烏石港之觀光發
展,提供觀光服務產業發展機
會,且有效配置公共設施,改
善地區環境,提升居住品質,
促進區域均衡發展。
