國道3號增設南投交流道工程(第C14標)位於中興交流道與名間交流道之間(國道3號統一里程:226k+755~229k+145),增設南投交流道更接近南投市中心,未來通車後可分散中興交流道之車流;本工程於100年09月05日開工,預訂103年02月23日完工,契約金額6億2仟多萬元。

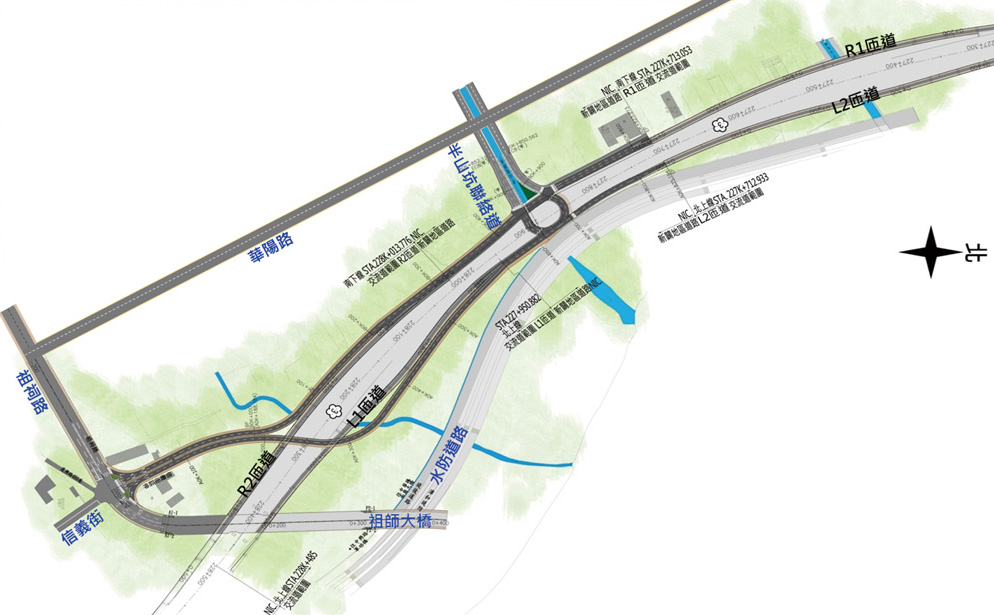

南投交流道型式採分離式鑽石型設計,新增南下出口匝道(R1)、南下入口匝道(R2)、北上出口匝道(L1)及北上入口匝道(L2)共4條匝道,供駕駛人進出國道3號;另由內政部營建署負責新闢4條聯絡道路,包括信義街往北延伸至半山坑排水、華陽路拓寬、華陽路往南延伸至南陽路、半山坑排水東西向聯絡道等,以增加南投交流道之完整性及功能性。
本工程各匝道最終需與國道3號主線橋梁銜接,故橋梁配置除考慮安全性、景觀性、經濟性、施工性及維護性等功能外,並以國道3號橋梁型式作為規劃設計首要參考。依此原則,新建匝道銜接國道3號(橋面共構段)採場鑄預力箱型梁型式,以符結構及養護之一致性;匝道與國道3號主線脫離後之路段則採預力I型梁型式,具有施工簡便、造價低廉的特色;另跨越祖師大橋及和興坑排水路部份,因跨徑較長及橋下無法組立施工架,故採鋼箱梁設計,鋼梁跨徑50公尺,梁深2.2公尺。
本工程預計103年農歷春節前完工通車,除可改善尖峰時段南崗工業區車輛進入中興交流道所造成省道或聯絡道交通混亂現象,並提昇道路運輸機能,有效連接南投、中興新村及草屯等三大地區,使南投地區觀光旅遊更加便利,且為救災搶險提升較高效率,以爭取黃金救治時間,並可因交通便利、路網便捷,進而帶動整體經濟發展,促進地方繁榮。
