中華民國102年4月 April. 2013

「國道高速公路橋梁耐震補強第2期工程(第1優先路段)第M32標」工程簡介

高公局拓建處八德工務所許順欽/撰稿圖片提供

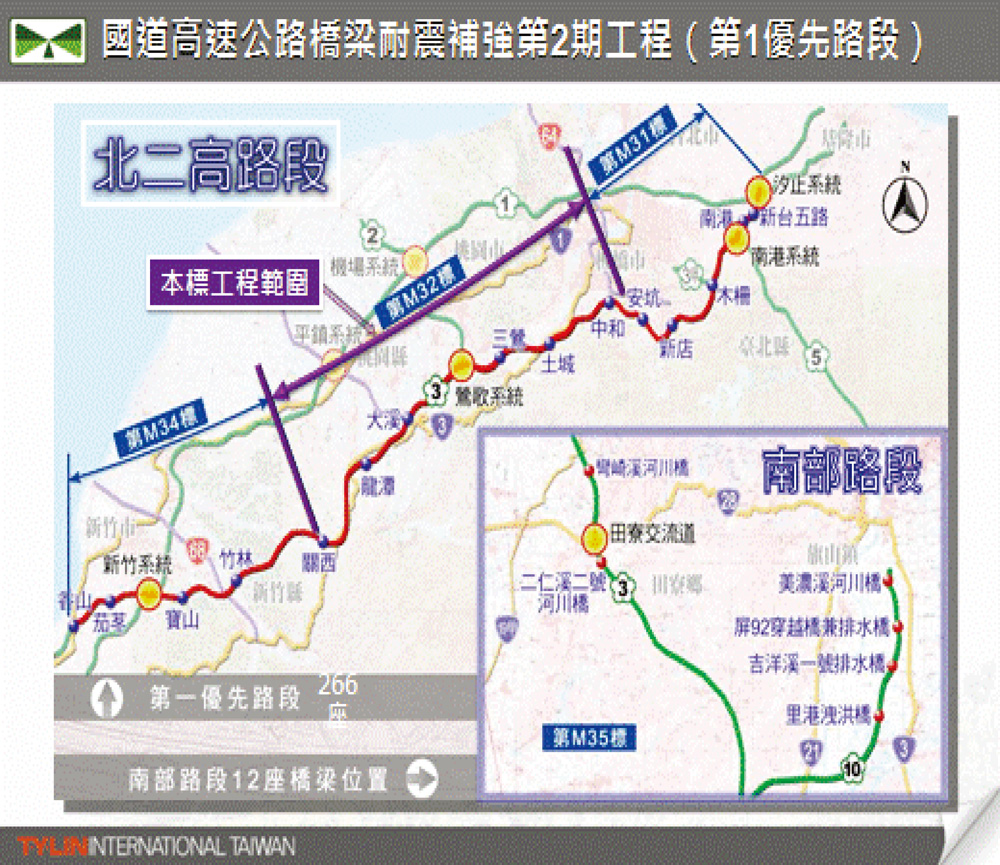

國道高速公路橋梁耐震補強第2期工程(第1優先路段)工程範圍
國道高速公路橋梁耐震補強第2期工程(第1優先路段)工程範圍

本工程屬「國道高速公路(通車路段)橋梁耐震補強工程第2期工程計畫」第1優先路段,範圍包含國道3號安坑溪橋南側至關西交流道南側(32k+600~79k+250)所有橋梁,以及中和交流道聯絡道高架橋(包含與台64共構段上構),共計110座橋梁需補強,補強內容為「上構防落補強」、「橋墩帽梁、墩柱補強」、「橋墩(台)基礎耐震補強」等。
本標工程於101年11月1日開工,預定竣工日期為103年8月27日,共計665日曆天,契約金額新臺幣6億8,388萬元整,承包商為廣鑫營造有限公司,監造單位為林同棪工程顧問股份有限公司。
本工程係針對國道3號安坑溪橋南側至關西交流道南側(32k+600~79k+250)間110座橋梁進行補強施作,施工地點分散,部分河川(三峽河、大漢溪及龍泉溪(大安圳))需辦理河川公地使用申請,目前業經新北市政府水利局同意使用在案。
另本工程範圍之中和交流道至土城交流道間、大漢溪河川橋及龍潭高架橋下等補強施工範圍,因原使用單位之辦公房舍及相關設施,影響本標工程耐震補強施工,需與該使用單位協調配合遷移或調整本標工程施工方式因應,目前已由高公局北區工程處協助邀集相關單位召開多次橋下土地使用協調會勘研商處理解決在案。另龍潭高架橋下P6至P14橋墩補強(包含鋪面復舊),需配合桃園縣龍潭鄉公所使用需求於102年4月30日前完成所有工作,並將橋下空間移交龍潭鄉公所使用。
本標工程目前屬開工初期,現正由施工團隊積極排除障礙施作中,希能於預定竣工日期103年8月27日前如質如期完成,俾利確保廣大用路人行車安全暨權益。
