高公局南工處李榮榤、莊啟東/撰稿圖片提供
南區工程處轄區現有CCTV因設置密度不足,尚有許多重要路段缺乏即時影像資訊,為達無縫隙監控國道即時影像之目標,遂辦理「南工處轄區國道1號、10號增設CCTV工程」。
本工程由交控中心自辦設計監造,在國道1號增設10處CCTV,包括4處獨立型(含鋼構)攝影機及6處附掛型攝影機,另在國道10號左營端東西二側各設置1座附掛式攝影機,總共設置12處CCTV,工期共60日曆天,並已於102年2月18日竣工,設備正式運作。
本工程具下列特色:

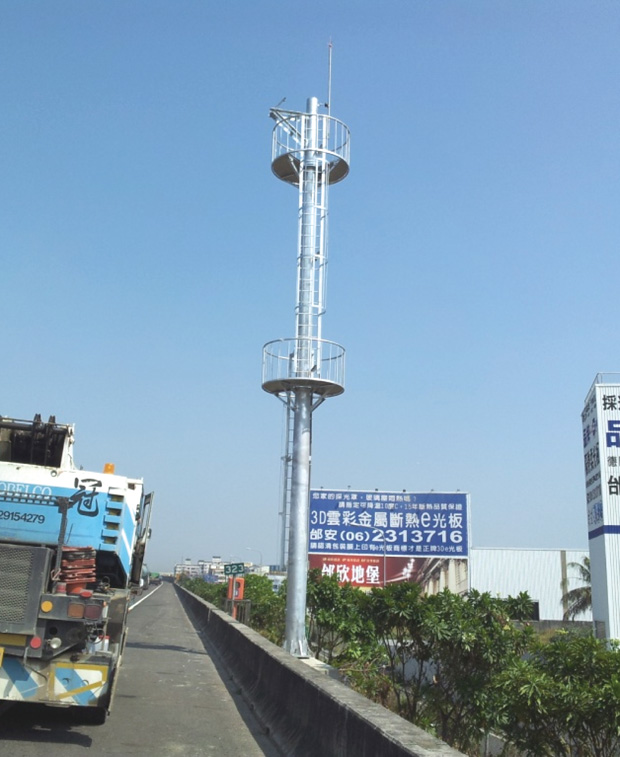

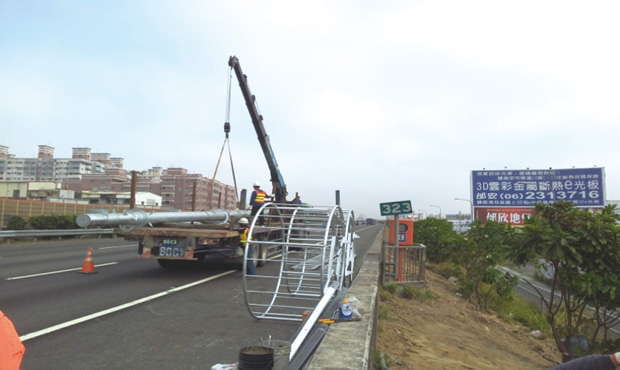

一、CCTV鋼構採二段式維護平台(既設為一段式平台),符合勞工安全衛生設施規則第37條第八款規定「梯長連續超過六公尺時,應每隔九公尺以下設一平台,並應於距梯底二公尺以上部份,設置護籠或其它保護裝置」,俾利日後設備進行維護時工作人員之作業安全。
二、TC箱採附掛鋼構式,箱體保持乾淨,無雜草攀爬及蟲蟻滋生因而造成設備短路損壞之困擾。
三、附掛型CCTV係利用既有CMS鋼構,毋需另設基礎座及鋼構,節省工程經費,施工容易並可縮短施工期程。
四、新設一組錄影主機,採全時不間斷錄影,整合既有錄影系統,改善既有磁碟空間不足問題,並為後續增設CCTV預留空間,新設錄影主機與既有錄影系統完全相容,系統單一化,便於日後維護。
本工程開工後進度持續超前並提前竣工,施工期間均要求承商確實妥善作好安衛措施,達成零工安、零事故之目標。且工程施工期間嚴格辦理材料設備及施工品質查驗,並要求承商落實自主品管機制,確保工程品質。
本工程 CCTV採用最新彩色球型攝影機,提供高解析寬動態畫面,亦可進行360°畫面旋轉,並具備36倍光學縮放鏡頭,提升國道路況監控效益,並提高國道監控密度及消除監控死角。本工程完工後,用路人可透過1968網頁、手機App、服務區路況查詢主機等方式查詢瀏覽所有CCTV畫面,更有效掌握國道各路段即時路況。
 |
▲ |
