國道3號增設南投交流道工程

 高公局拓建處台中所歐士平/撰稿及圖片提供

國道3號於南投地區經過草屯鎮、南投市、名間鄉、竹山鎮等地,雖設有四處一般交流道及一處系統交流道提供服務,但距離南投市中心最近的中興交流道,仍達7公里以上,往來南投市中心、中興交流道的車流需仰賴台3線銜接。由於台3線經過南崗工業區,於上下班尖峰時段道路壅塞影響車流速度,降低中興交流道的運轉效能,因此,地方殷切期盼能增設南投交流道。

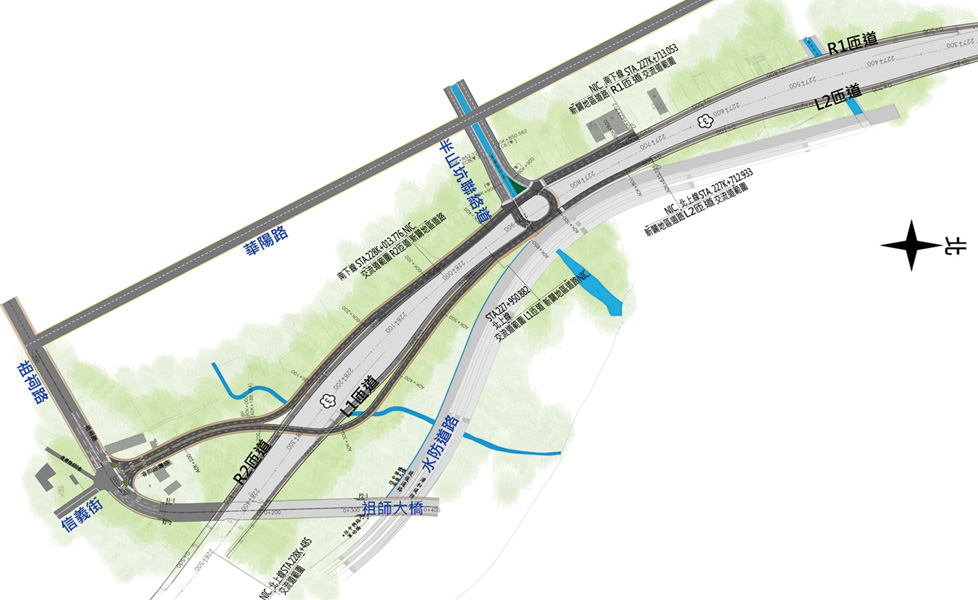

國道3號南投交流道之佈設型式採分離式鑽石型設計,配置有南下出口匝道 (R1)、南下入口匝道 (R2)、北上出口匝道 (L1)及北上入口匝道(L2)共4條匝道;地方聯絡道方面則由內政部營建署負責新闢4條聯絡道路,包括信義街往北延伸至半山坑排水、華陽路拓寬、華陽路往南延伸至南陽路、半山坑排水東西向聯絡道等,與南投交流道結合,提供完整之交通運轉功能。
南投交流道比較特殊的地方是各匝道最終均與國道3號主線橋梁銜接,交流道本身大部分為橋梁結構,故橋梁配置除考慮安全性、景觀性、經濟性、施工性及維護性等功能外,並配合國道3號橋梁型式作為規劃設計首要參考。依此原則,新建匝道銜接國道3號(橋面共構段)採場鑄預力箱型梁型式,以符結構及養護之一致性;匝道與國道3號主線脫離後之路段則採預力I型梁型式,具有施工簡便、造價低廉的特色;另跨越祖師大橋及和興坑排水路部份,因跨徑較長及橋下無法組立施工架,故採鋼箱梁設計,鋼梁跨徑50公尺,梁深2.2公尺。

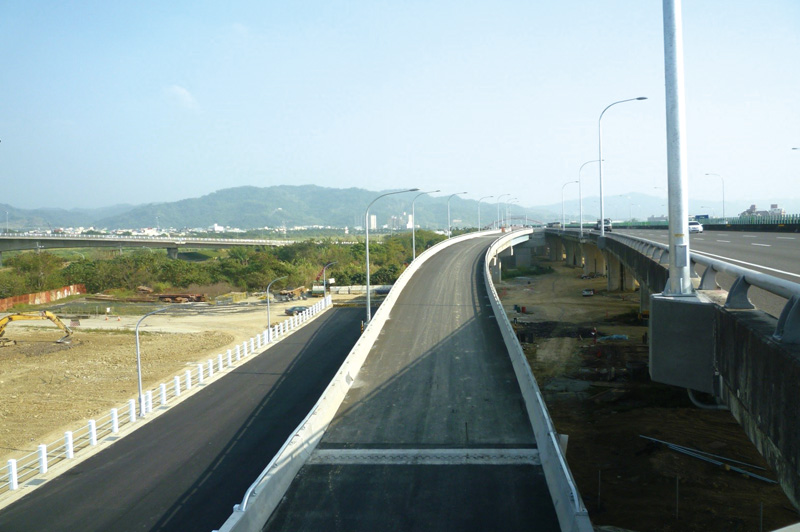

南投交流道工程於100年9月5日開工,原訂103年的2月23日完工,總工程經費約6億2千多萬元。因交流道工區狹長,一側緊鄰民地,另一側與國3主線銜接,施工期間需避免發生損鄰情事及影響國3主線車流順暢,增加施工的困難度;施工期間並經歷多次颱風、大豪雨及地震的侵襲,對工程順利推動帶來嚴厲的挑戰。幸賴施工團隊縝密的施工規劃及積極的落實執行,預估可提前於103年農曆春節達到通車標準。
南投交流道接近南投市中心,包括南投縣政府、南投市公所、南投縣警局、南投地方法院、南投高中、署立南投醫院…等重要機關皆在2公里範圍內,通車後將便利民眾洽公、就學及就醫,縮短城鄉距離;另外,適逢103年臺灣燈會將在南投舉辦,燈會主辦單位也將本交 流道納入燈會期間之交通疏導計畫中,本交流道之完工可及時發揮其功效。
