中華民國104年12月 December. 2015

積極趲趕國道1號增設大灣交流道工程(第514標)

高公局拓建處郭啟東/撰稿及圖片提供

  目前國道1號中山高速公路在臺南都會區內之永康及臺南交流道不僅需負擔進出中山高速公路之龐大車流,其連絡道路臺1線與縣道182亦為目前臺南都會區重要聯絡幹道,在尖峰時段出現部份路段道路容量不足、服務水準不佳等問題,對於當地民眾非常不便,因此國道1號大灣交流道增設確有其必要性。
  國道1號增設大灣交流道因地形關係採半鑽石型設計,以縣道180(復興路)為主要連絡道路,設有南下出口匝道及北上入口匝道;另配合地方交通運轉需求,於連絡道縣道180南側約160公尺處增設迴轉道穿越橋及縣道180道路拓寬等工程,本工程於102年3月18日開工,工期1,189日曆天,整體工程預定105年6月18日完工,契約金額新台幣4億2,200萬元整,截至104年11月15日,整體工程預定進度73.55%,實際進度76.69%,進度超前3.14%。
  本標工程目前為施工高峰期,整體施工團隊之精神非常積極,施工皆依規劃進度持續超前;另本工程獲交通部推薦參加「第15屆公共工程金質獎(土木類第2級)」,工作團體以積極謹慎的態度面對挑戰下,最後經評審獲得優等獎,獲此殊榮,表示本標施工品質亦獲各級長官之肯定。
  本局為提早發揮本工程效益疏解永康及臺南交流道北上匝道車流,經多次邀集相關配合單位研議可於104年底先行完成本工程之增設迴轉道穿越橋及縣道180道路拓寬後先行開放大灣交流道北上入口匝道,預估北上入口匝道通車後可有效疏解永康及臺南交流道北上入口匝道約30%車流,經施工團隊積極趲趕,截至104年11月15日,北上入口匝道相關工程之預定進度94.54%,實際進度95.51%,進度超前1.01%,本局將於104年12月上旬辦理通車履勘後擇期於104年底開放大灣交流道北上入口匝道通車。
  未來大灣交流道整體工程完工後,配合已開闢完成啟用之臺南生活圈道路建設計畫中之永康交流道特定區幹3-1號道路,將可提供高鐵特定區、南科及永康等地區另一便捷之運輸道路。

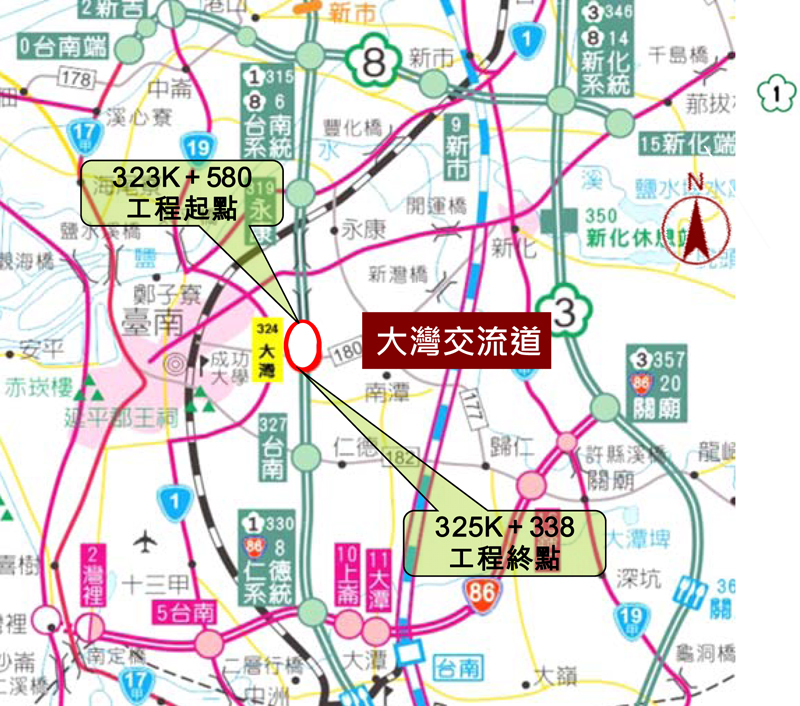

大灣交流道位置示意圖
