工程簡介
一、工程概述:本工程為國道三號南下367K+668.1(P6R-27,28內外側盤式支承墊) 灣崎溪橋盤式支承更換工程,主要工作內容為將目前已損壞之混凝土墊塊修復及盤式支承更換。
二、工程期限:自104年6月1日至104年7月20日止共50日曆天。
三、執行單位:國道高速公路局南區工程處屏東工務段
四、材料及相關規定:
1.鋼鈑應符合ASTM A709 GRADE A36 或ASTM A36規定,惟使用ASTM A36時,仍須符合ASTM A709相關
試驗規定,其強度以鋼鈑素材為準。
2.焊接材料及方法應符合 AWS D1.1之規定。
3.無收縮水泥砂漿須符合下表規定:(1)膨脹率0∼0.4%(2)泌水率0(3)抗壓強度(28天)(4)流度大於
200mm(5)大於525㎏f/cm2
五、施工項目:
1.施工鷹架組立及拆除
2.維修平台組立及拆除

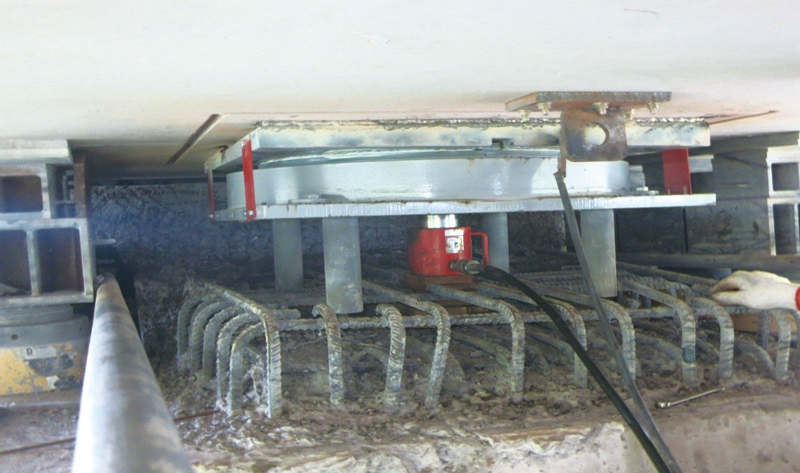

3.千斤頂頂升作業(含箱型梁內外部臨時支撐系統)

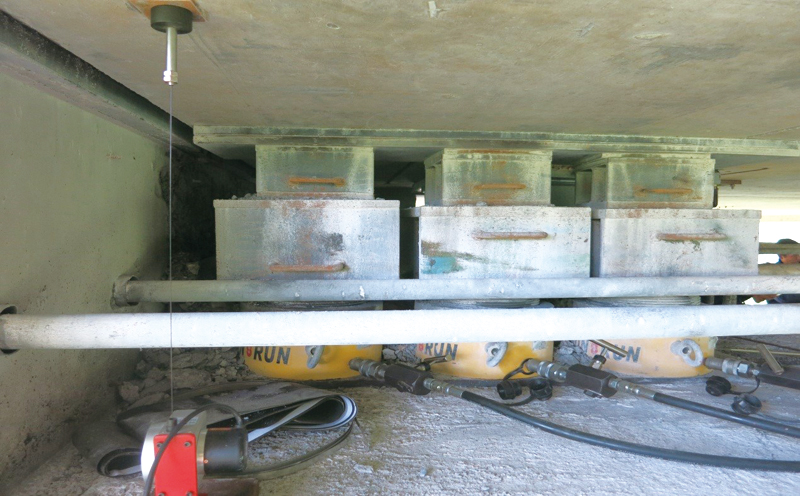

4.超高壓水刀清除混凝土墊塊(保留鋼筋並除鏽)

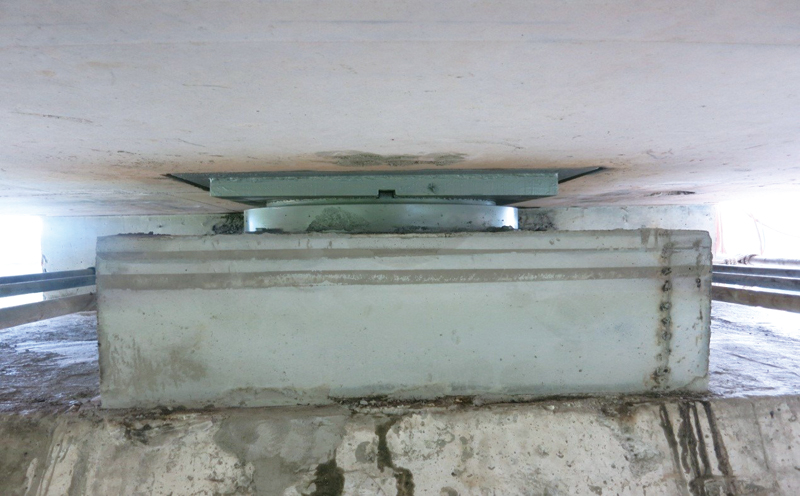

5.盤式支承更換(固定型,800T;單向活動型,800T)

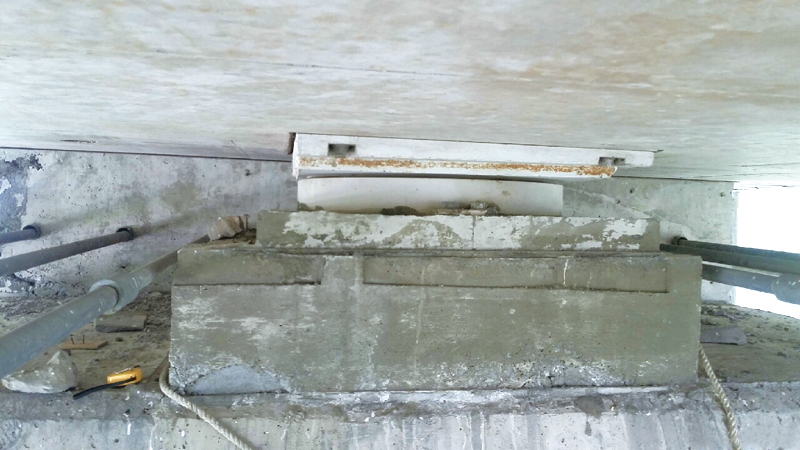

6.原有構造物拆除及復舊
7.高空作業車

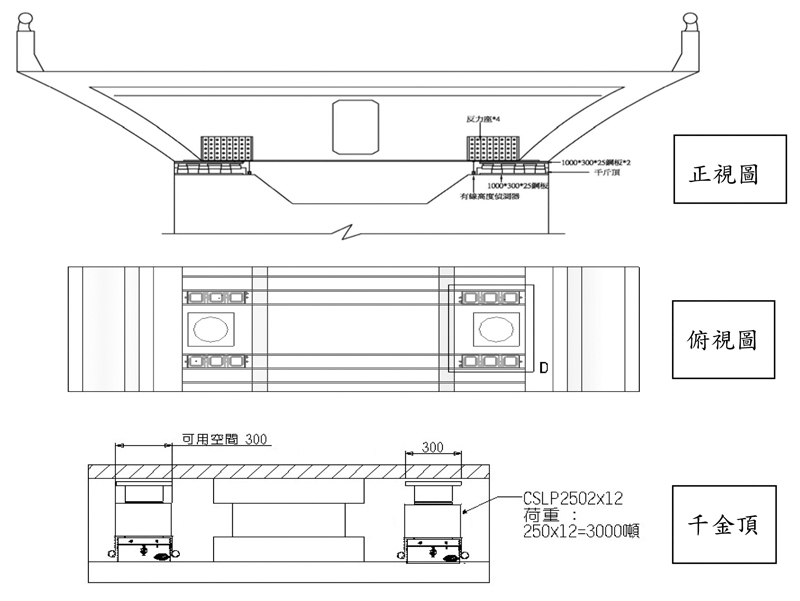

六、千斤頂頂升擺放位置:
![]() |

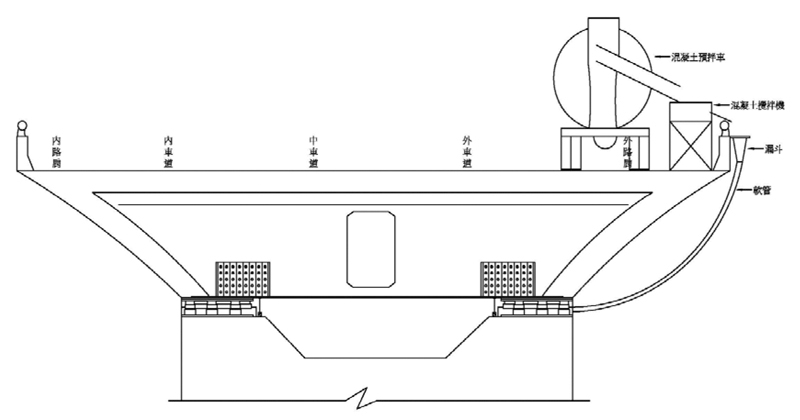

七、灌漿方式:灌漿採短期性交維方式於橋上灌注無收縮水泥砂漿,自橋上以軟管導流至盤式支承。
![]() |
八、竣工、驗收:本工程已於104年7月16日竣工,104年10月6日驗收合格。
