中華民國105年6月 June. 2016

國道1號161k+923排水箱涵改建工程介紹

高公局中工處苗栗工務段/撰稿及圖片提供

一、工程概述
  旱溝幹線為后里地區之主要排水路,於上游發源地流經后里市區後,往下游經過山線縱貫鐵路、甲后路、三豐路等橋涵,並於國道1號161k+923設置三孔寬4.0m、高3.0m箱涵以供排洪。旱溝自縱貫鐵路以下排水流路蜿蜒曲折,加以下游灌溉取水需求,多處設堰攔水,阻礙流水順暢,遇豪雨經常發生溢岸現象。特別於民國90年7月桃芝颱風及同年9月納莉颱風等二次颱風,造成后里地區嚴重淹水,因此依據「台中縣后里地區排水改善規劃報告」,對於本計畫箱涵建議改建為跨距20m、渠深4m之橋梁。本工程位置詳圖1所示。

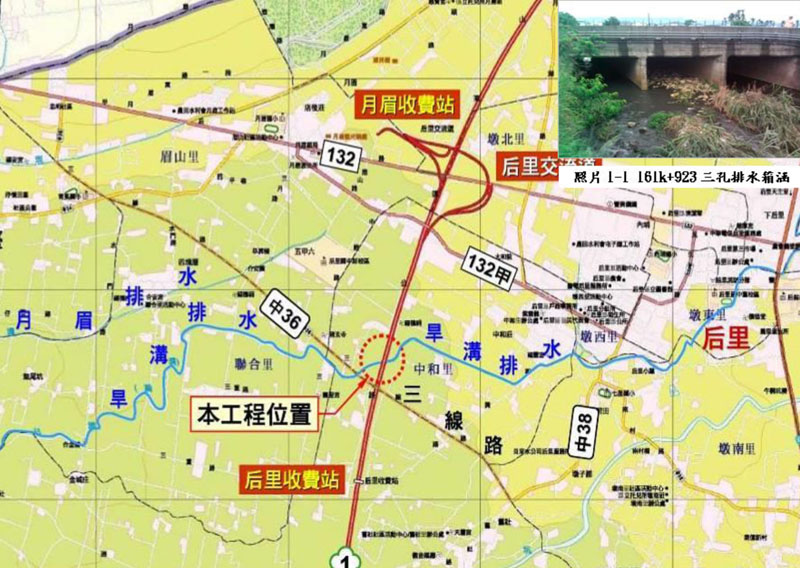

圖1 國道1號161k+923排水箱涵平面位置圖
圖1 國道1號161k+923排水箱涵平面位置圖

二、箱涵改建規劃

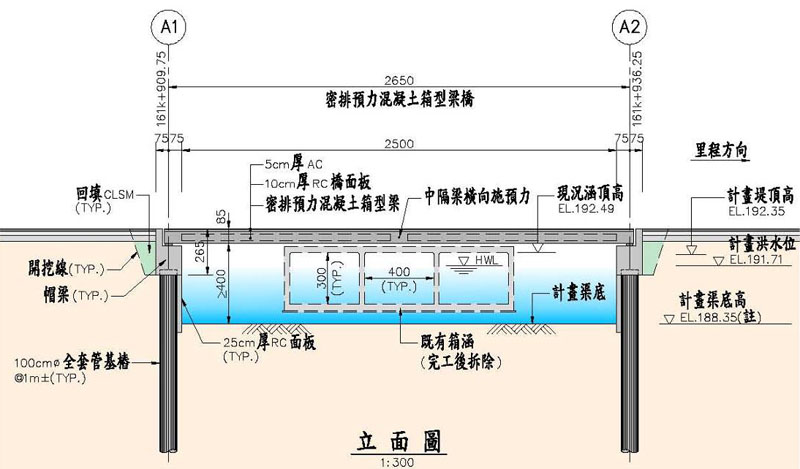

  本計畫排水箱涵預定改建為排水橋,採用簡支單跨密排預鑄預力混凝土箱型梁橋,橋梁淨跨距25m、含鋪面總梁深100cm。本橋梁結構型式係於箱涵原址前後以連續排樁為橋台,排樁上方配置帽梁以為大梁兩端支承座,排樁橋台外側覆以25cm厚面版,以兼做擋土壁與渠壁功用,詳見圖2。

圖2 排水橋立面圖
圖2 排水橋立面圖

三、施工中交通維持

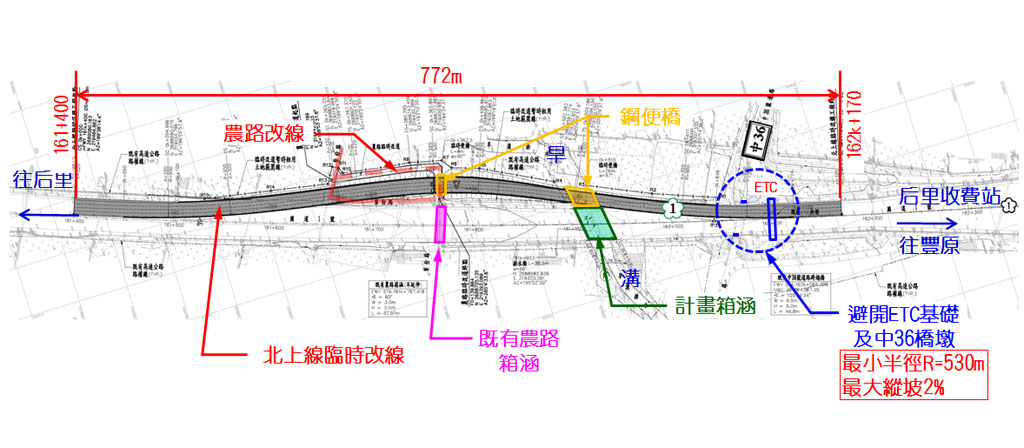

  本計畫箱涵採明挖覆蓋工法進行改建工作,為維持高速公路既有交通,需採主線分階段改道方式以便分段開挖施工。主線改道以北上線全車道改線方式進行,路線自里程約162k+200處岔出、穿越162k+105 ETC門架、162k+105三線路(中36)跨越橋及跨越旱溝後再於161k+400處起匯入主線,全長約0.8公里,如圖3所示。交通維持採二階段進行(不含前置及復舊階段),如圖4~圖5所示。

四、工程概要
1.辦理情形
  排水箱涵改建工程於103年11月19日開工,105年4月21日竣工,工期520日曆天,主要工程項目包含排水橋長26.5m(跨距25m),高速公路北上線改線約772m,並包含道路相關之排水、擋土、交通及交維工程。
2.工程特色
  北上臨時主線改道用地採租用-國道首例。
3.工程經費
  本工程經費(含委託設計監造等)約新臺幣1.6億元。

五、工程效益
  本計畫主要為國道1號161k+923排水箱涵改建,依據經濟部水利署101年8月「易淹水地區水患治理計畫」台中市管區域排水旱溝排水系統規劃檢討報告(三線路至成功路(4k+555~7k+156))中指出,計畫區域10年重現期現況最大淹水面積為383公頃,現況年平均直接損失為新台幣0.86億元,本箱涵改建完成後,配合台中市政府現正辦理之旱溝下游改善工程,預期可有效減少或避免水患之發生,減少人民生命財產之損失。

圖3 高速公路北上線改線平面圖
圖3 高速公路北上線改線平面圖

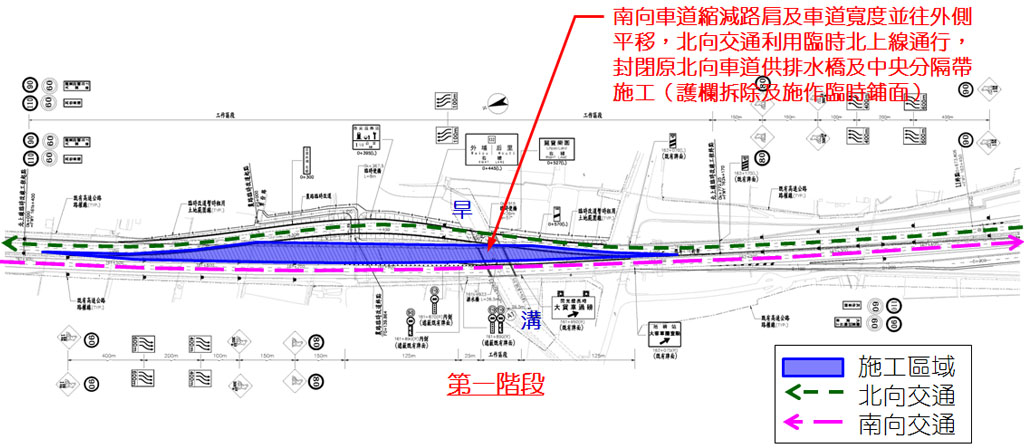

圖4 施工交通維持第一階段示意圖
圖4 施工交通維持第一階段示意圖

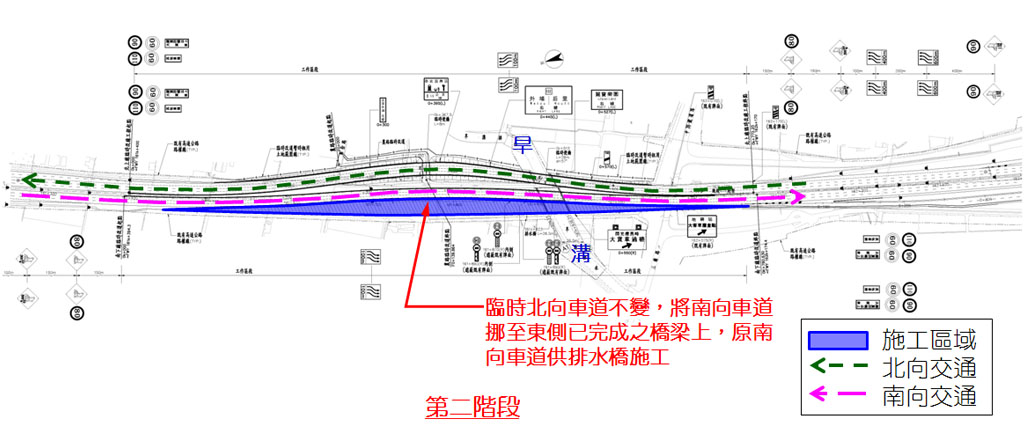

圖5 施工交通維持第二階段示意圖
圖5 施工交通維持第二階段示意圖

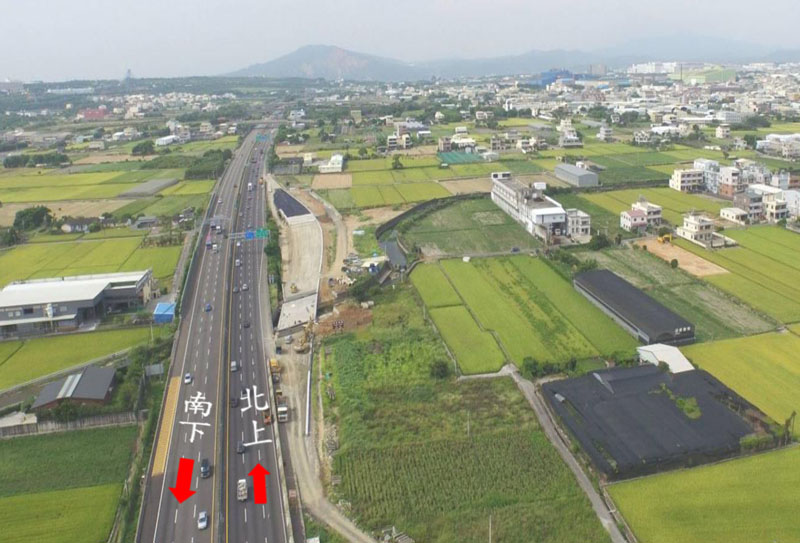

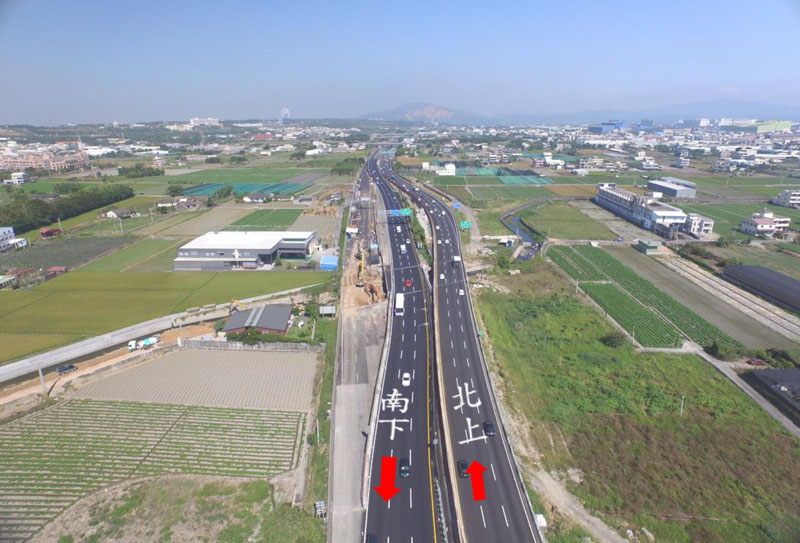

施工交通維持前置階段施工示意圖
施工交通維持前置階段施工示意圖

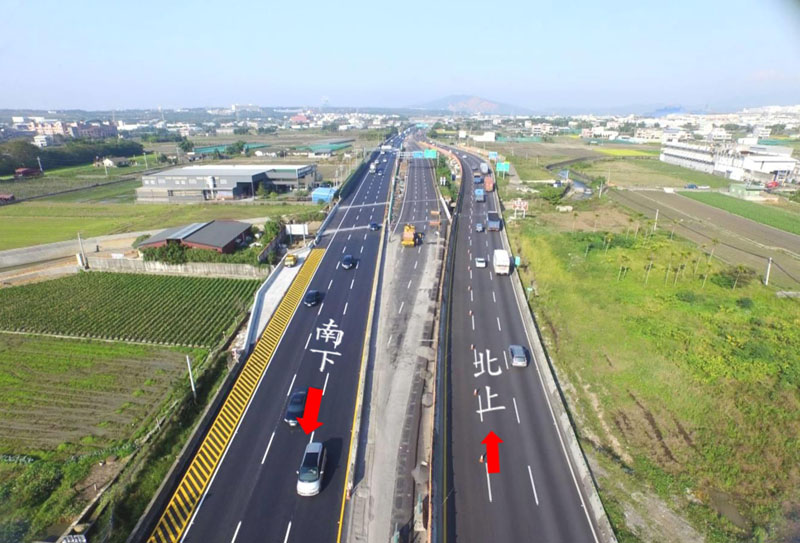

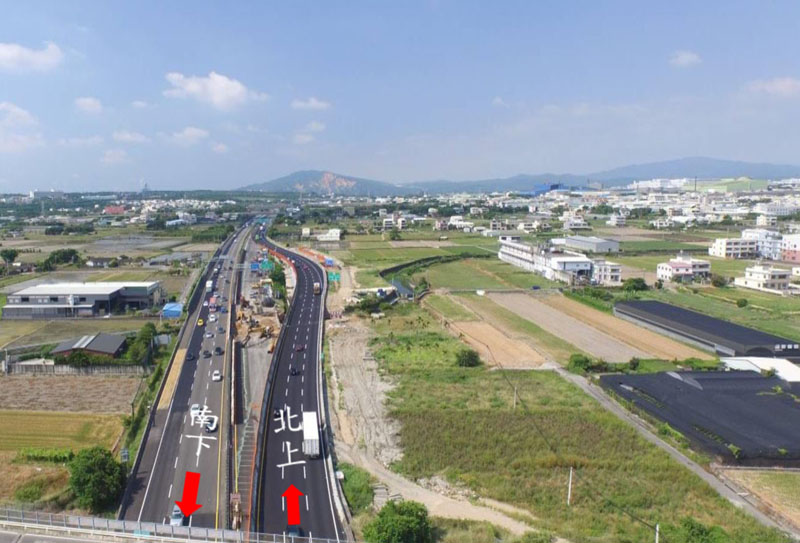

施工交通維持第一階段施工示意圖
施工交通維持第一階段施工示意圖

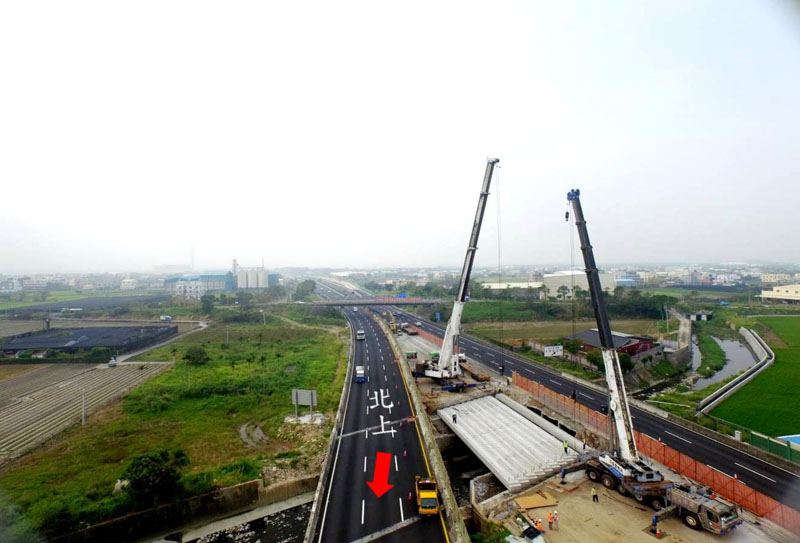

施工交通維持第一階段吊梁施工示意圖
施工交通維持第一階段吊梁施工示意圖
施工交通維持第二階段示意圖
施工交通維持第二階段示意圖

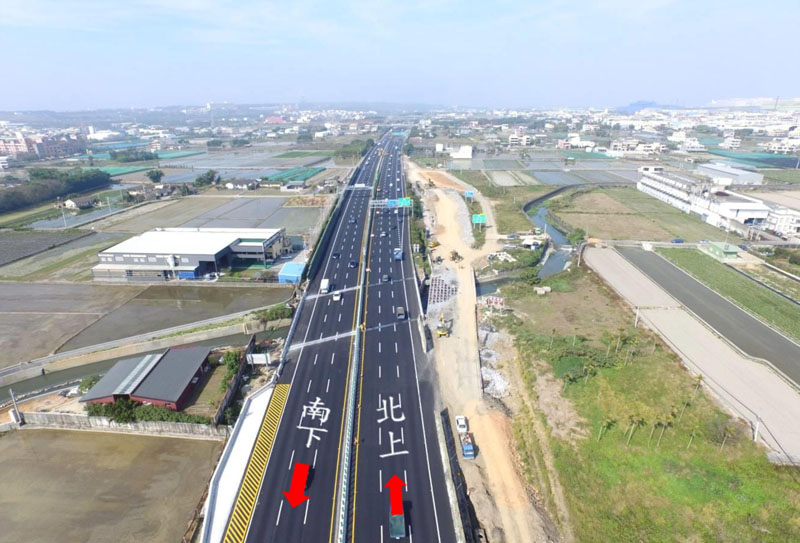

施工交通維持復舊第一階段施工示意圖
施工交通維持復舊第一階段施工示意圖
施工交通維持復舊第二階段施工示意圖
施工交通維持復舊第二階段施工示意圖
