中華民國106年7月 July 2017

國道3號田寮3號高架橋及中寮隧道長期改善工程
(第D11標)如期動工

高公局拓建處郭啟東/撰稿及圖片提供

  國道3號田寮3號高架橋及中寮隧道因位處泥岩、沙頁岩等複雜地質構造及受旗山、龍船兩活動斷層影響,造成隧道內路面擠壓隆起及高架橋端伸縮縫擠壓損壞。為有效解決地質影響,高公局規劃改善工程,將既有田寮3號高架橋及中寮隧道北洞口路段拆除,改以填築路堤及開挖路塹方式通過,以降低大地變位對高速公路設施之影響。
  本工程位於國道3號田寮交流道及燕巢系統交流道之間,範圍為田寮3號高架橋(約378k+298~378k+700)以及中寮隧道北洞口(約378k+700~378k+950)路段,本工程業於106年3月15日開工,工期為715日曆天,預定108年2月27日竣工,本工程契約金額新台幣5億4,485萬元整,截至106年6月15日,預定進度1.20 %,實際進度2.06 %,進度超前0.86 %,本標工程完工後將可避免斷層活動造成道路橋梁中斷、隧道襯砌龜裂崩落等重大災害之風險。
  本工程施工初期主要工作內容為整地、公共管線遷移、設置臨時排水路及工區聯外便道等,其中整地、公共管線遷移及工區聯外便道部分已完成,另設置臨時排水路部分,承包商亦配合已核定之水土保持執行計畫積極趲趕中。
  本工程施工期間,高公局將督促施工團隊盡力做好交通維持工作,但免不了尖峰時間壅塞問題,希望用路人及地方鄉親於施工期間能給予體諒及配合,讓本工程能在品質與安全都能確保之情形下如期完成。

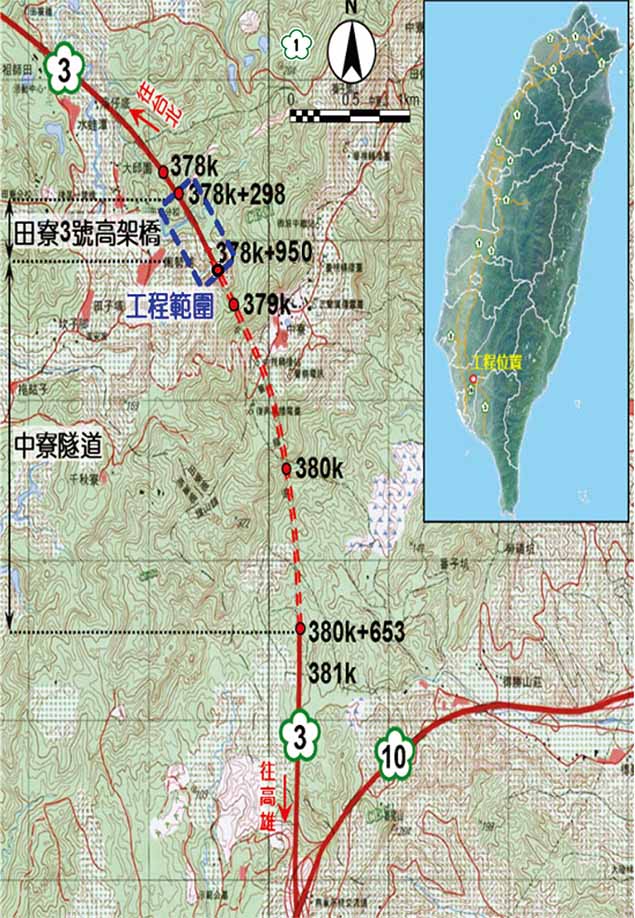

國道3號田寮3號高架橋及中寮隧道長期改善工程位置示意圖
國道3號田寮3號高架橋及中寮隧道長期改善工程位置示意圖

臨時沉砂滯洪池TFP01設置完成現況
臨時沉砂滯洪池TFP01設置完成現況
