中華民國100年5月 May. 2011

戰機起降 壯志凌雲

 麻豆戰備道神鷹翱翔

高公局南工處新營段蘇俊欽、李雅君/撰稿照片提供

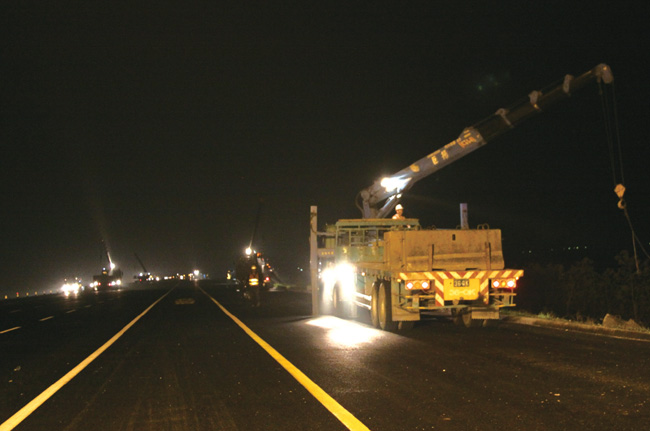

高公局工程單位吊移戰備道RC護欄作業
高公局工程單位吊移戰備道RC護欄作業

國軍本年(100)度漢光27號演習,在國道1號麻豆戰備道進行戰機起降、整補演練, F-16、幻象2000、IDF戰機等各2架在07:26左右依序由南向北衝場落地、在北端停機坪執行安全檢查後,滑行到南端停機坪執行整補及彈藥掛載,隨後依序由南向北起飛離地。此外,陸軍OH-58D直升機執行戰搜演練,CH-47運輸直升機及AH-1W攻擊直升機執行緊急航材運補演練等,合計參演各型航空器9架,演練時間約1小時。

麻豆戰備道里程位於國道1號295k+400~298k+100,全長2700公尺,中央分隔帶寬度約2.6m,雙向六車道,斷面全寬約42m。啟用前主要工作有路面整修、中央分隔帶活動護欄與相關設施拆除等,演練後則需將中央分隔帶活動護欄及相關
設施復舊。

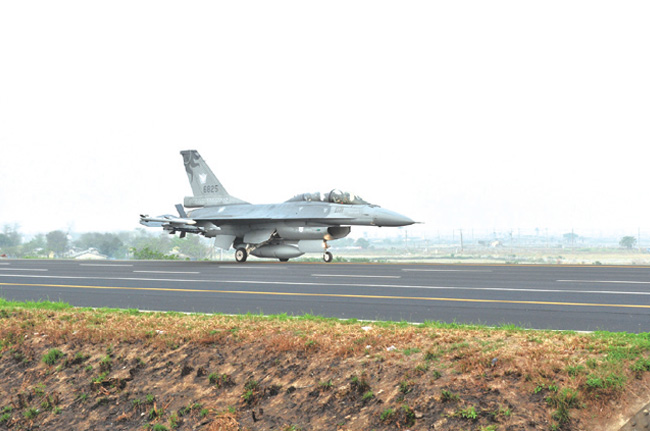

F-16戰機起降
F-16戰機起降

因戰備道路面已多年未整修,配合此次演習辦理整修工程,中央分隔帶既有交通導桿孔洞先以無收縮混凝土填補後,車道及中央分隔帶刨除7cm,回鋪5cm密級配及2cm開放級配改質Ⅲ型瀝青混凝土,外路肩緩衝區原無開放級配層,亦加鋪開放級配層使路面一致平整。 整修工程在3月9日開工,3月30日完成。

中央分隔帶護欄約有1329塊,吊除作業在4月10日22:00~11日06:00進行,使用機具15部吊卡車及吊掛人力60人,約4小時完成吊放,並同時進行飛機起降標線繪設。相關工作準時在上午06:00前完成,主線在護欄吊移後暫以交通錐及警示燈封閉雙向內側車道後開放主線通車。施工期間封閉新營至麻豆南
下車道及北上內車道,主線長程交通宣導改道由台82線嘉義
系統交流道→國道3號→國道8號→國道1號台南系統交流道,
短程交通則下新營交流道後改行台19甲至麻豆交流道再回到
高速公路。

幻象2000戰機起降
幻象2000戰機起降

4月12日01:00~11:00封閉新營麻豆段雙向,在01:00~04:00進行戰備道交維設施移除及路面清掃作業,計使用12部清掃車清掃路面,04:00將戰備道交付軍方,軍方於10:00演習完成後將戰備道交還工務段設置中央分隔帶交維後於11:00開放主線通車。4月12日22:00~13日06:00則封閉新營至麻豆南下方向進行中央分隔帶護欄復舊及飛機起降標線塗銷,在上午06:00完成並開放主線通車。

本次配合國軍演練能夠順利完成,有賴各級長官協調指導,新營段全體同仁亦全力投入相關工作,過程雖然辛勞,但能親眼見到各式戰機在戰備道平順的起降、滑行,大家都感到相當值得。
