中華民國100年5月 May. 2011

齊心戮力迅速動員

 搶通石碇北入匝道工程回顧

高公局北工處頭城段吳鑫陽/撰稿照片提供

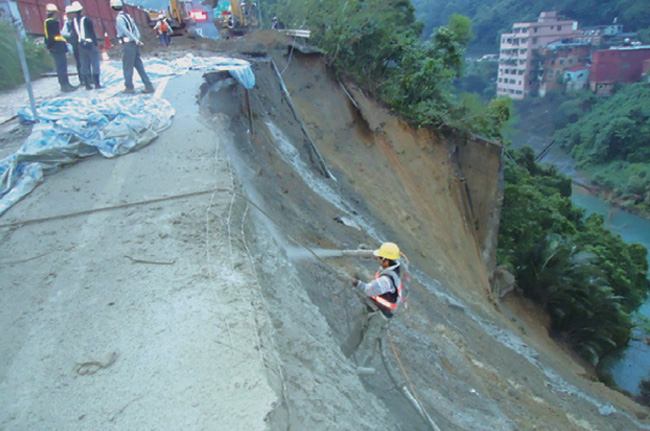

坍滑面臨時報護措施(掛網、噴漿)
坍滑面臨時報護措施(掛網、噴漿)

國道5號石碇交流道北上入口匝道邊坡下方擋土牆緊鄰景美溪,因梅姬颱風帶來豪大雨,景美溪高漲沖刷坡腳及擋土牆基礎,於99年10月22日晚間20時17分匝道擋土牆及邊坡突然崩坍匝道路面坍落。北工處頭城段緊急動員召回員工封閉北上入口匝道,其崩坍範圍長約100公尺,高度約30公尺,寬度已到匝道車道邊(部份已侵入車道)。除北上入口匝道封閉外,北上主線為安全與搶修考量也封閉4K-3.9K外側車道,於99年10月22日夜間及23日上午派員到坍滑下方搜尋,經勘察無人車墜落,並派員24小時以經緯儀觀測及設置傾斜儀進行監測,俾掌控該路面變化情況。

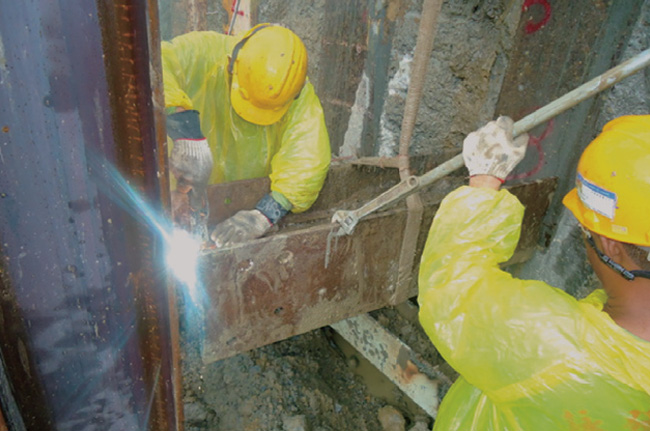

第一、二排鋼樁及橫梁繫梁施作
第一、二排鋼樁及橫梁繫梁施作

99年10月23日及24日北工處許處長召集相關單位指導搶修綱領,並限期1個月內恢復通行,旋即動員廠商進駐24小時搶修趕工。由於原坡面不穩定且持續坍滑,為保護邊坡且提供臨時匝道足夠之寬度,乃以混凝土鋼樁並同地錨工法緊急搶修。搶修計畫為掛網噴漿及混凝土鋼樁15天、地錨及繫梁13天、路基路面交通設施7天,合計35天,經全力趕工混凝土鋼樁14天、地錨及繫梁11天、路基路面交通設施5天,合計30天搶修完成。惟施工期間工區幾乎連日下雨,迫使改變原計畫將鋼樁改為2排以穩固地盤,地錨深度由30公尺改為20公尺,在工期將屆最後幾日天氣才好轉,經全力趕工鋪設路面及交通設施,順利搶修完成,共完成混凝土鋼樁2128米、地錨809米、掛網噴漿1770㎡。

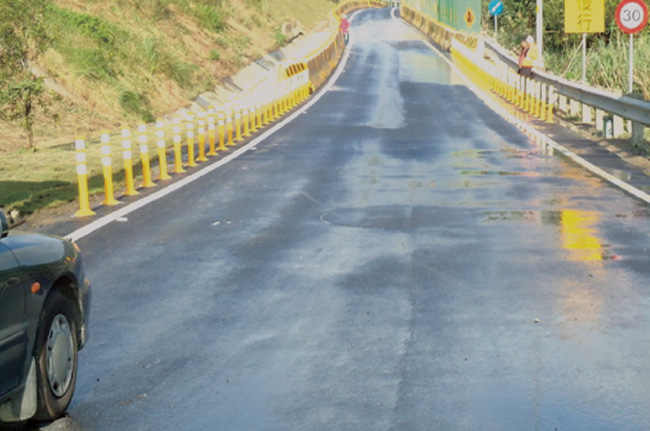

工程搶通匝道恢復通行
工程搶通匝道恢復通行

施工團隊齊心戮力於11月22日搶修完成達成使命,99年11月23日辦理通車前履勘,11月24日履勘缺失複驗合格,11月25日恢復通行。回顧事件歷程,施工團隊在工區連日下雨艱困環境下,仍兢兢業業思考如何安全又快速施作,無數次的施工檢討會議,交維人員不分日夜辛勞備至,施工期間封閉匝道造成用路人不便及陳情,造成各級長官關心,而通報當日搶修進度及次日預定進度等壓力,隨著匝道提前搶通恢復通行,還給用路人快速便捷上國道,這一切辛苦及努力付出都值得了。
