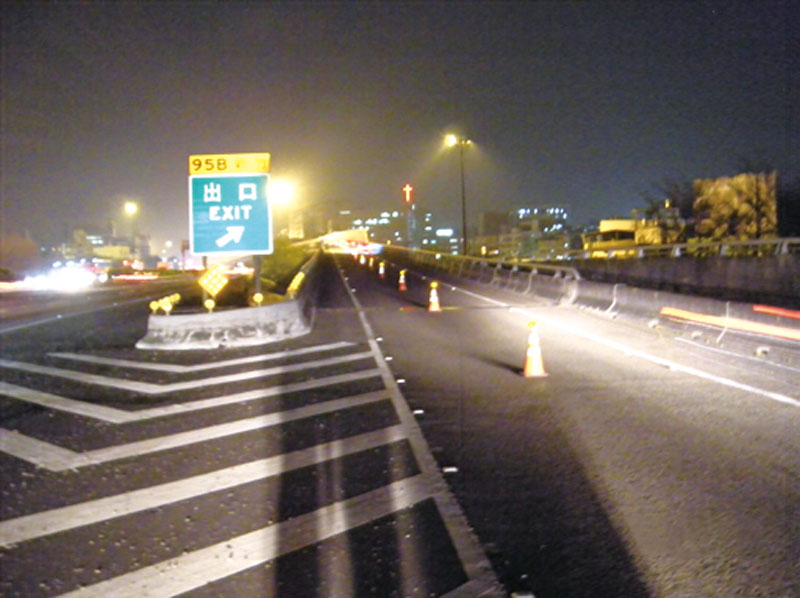

國道1號新竹科學園區交流道南下出口95B匝道拓寬工程

 ~改善進入園區匝道服務水準~

高公局北工處/撰稿及圖片提供

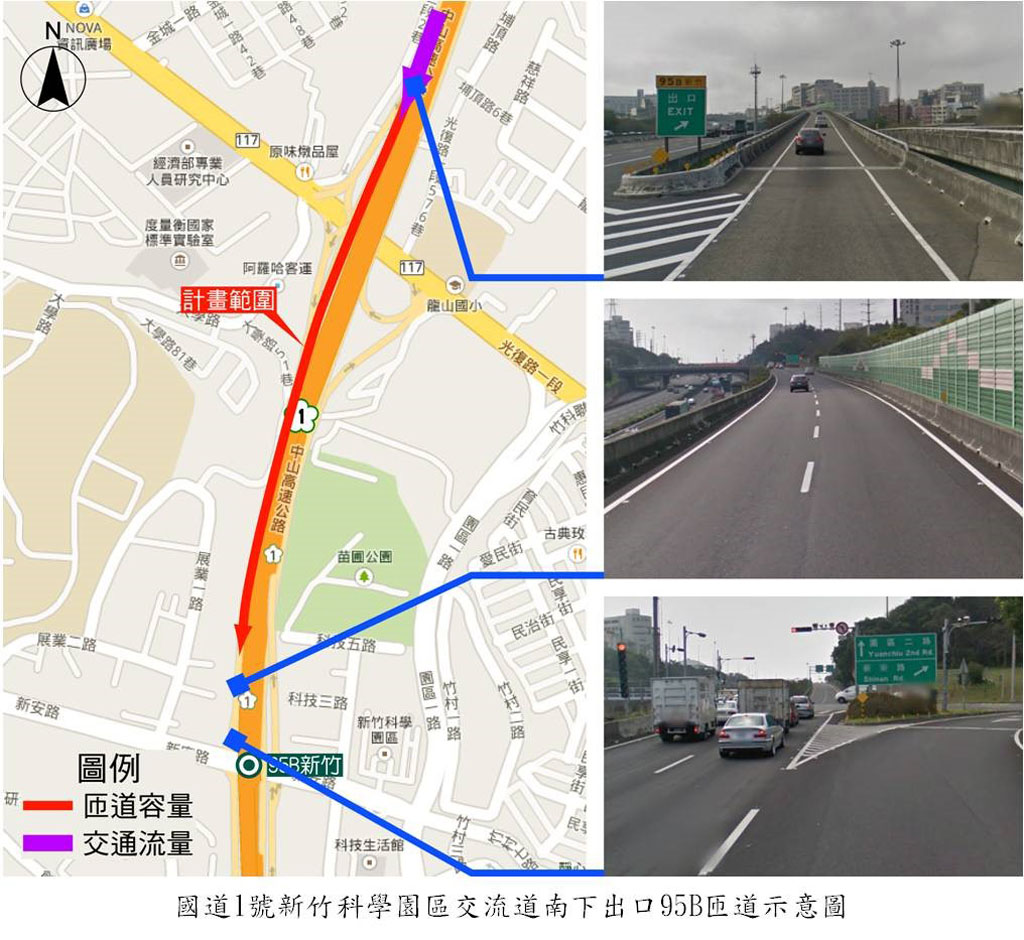

國道1號新竹科學園區交流道南下出口95B匝道示意圖

  國道1號新竹科學園區交流道自95年10月3日通車迄今已近6年,該交流道對科學園區聯外交通扮演重要角色,且其交通流量亦與日俱增。由於園區內部道路係沿用既有路幅,雖園區管理局已就新安路進行改善措施,然仍無法滿足園區內部及進出園區車流之需求,致上下班尖峰時間常造成車流回堵之情形,亟待辦理改善,高公局北區工程處爰委託辦理本案服務工作。
  高公局北區工程處103年12月30日「國道1號新竹科學園區交流道南下出口95B匝道拓寬工程」(下稱95B匝道拓寬工程)依政府採購法相關規定由「祥安營造工程有限公司」(下稱祥安公司)決標承作;103年9月22日「國道1號新竹科學園區交流道南下出口95B匝道拓寬工程委託設計及監造服務工程」,依政府採購法第二十二條第一項第九款公開評選程序委由「美商美聯科技股份有限公司台灣分公司」(下稱美商美聯公司)決標,並指派高公局北區工程處關西工務段為工程司,戮力同心組成施工團隊,期使「95B匝道拓寬工程」如期、如質完成全民交附任務。

橋梁段共745公尺護欄打除往外單邊拓寬

  本工程需在130工作天內完成,在整體結構系統許可下,進行橋梁段共745公尺護欄打除往外單邊拓寬0.5公尺,與過了橋台後共20公尺右側既有擋土牆護欄打除後拓寬0~0.5公尺以懸伸板施作,拓寬改善斷面之內外側路肩各調整為0.5公尺,配置3.5公尺寬雙車道,其配置如下方斷面圖所示。

  本案在高公局北區工程處關西工務段督導、美商美聯公司指導與監督下,祥安公司在工程啟動前即完成工作團隊、協力廠商人員等集合,並對作業的籌畫準備、計畫書提送審查、涉外單位的申請(包括空污費申報繳納、剩餘土石方計畫申報及營建廢棄土石方運輸)等事先取得同意獲得相關主管機關同意與核可,並於104年2月26日報准開工,先由施工期間臨時交通管制措施布設開始,在拆移施工範圍內的既有金屬橋欄杆、隔音牆後,每個拓寬單元的工序為施工構台安裝、敲除既有構造物(即:橋護欄與橋面板)後,便進行結構體拓寬新設作業(詳后照片),待所有單元完成後,便復舊隔音牆、銑舖匝道路面及相關附屬工程施作,目前本工程將預訂於104年9月下旬竣工。

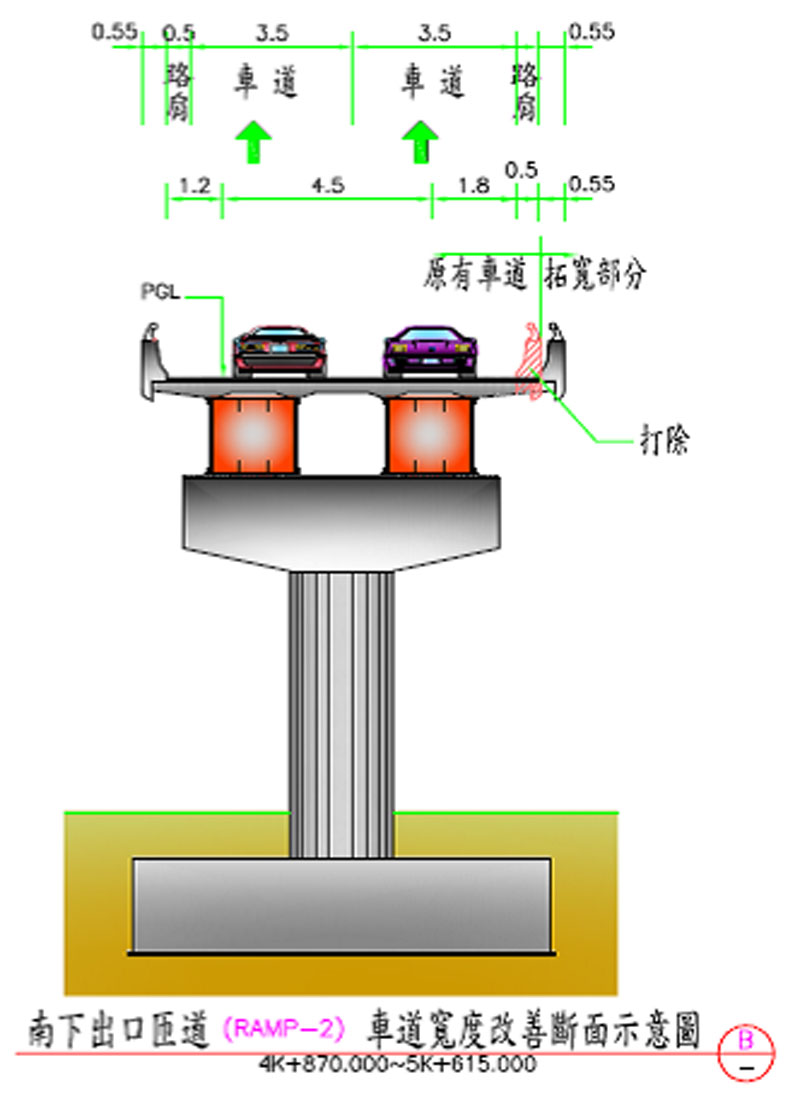

南下出口匝道(RAMP-2)車道寬度改善斷面示意圖

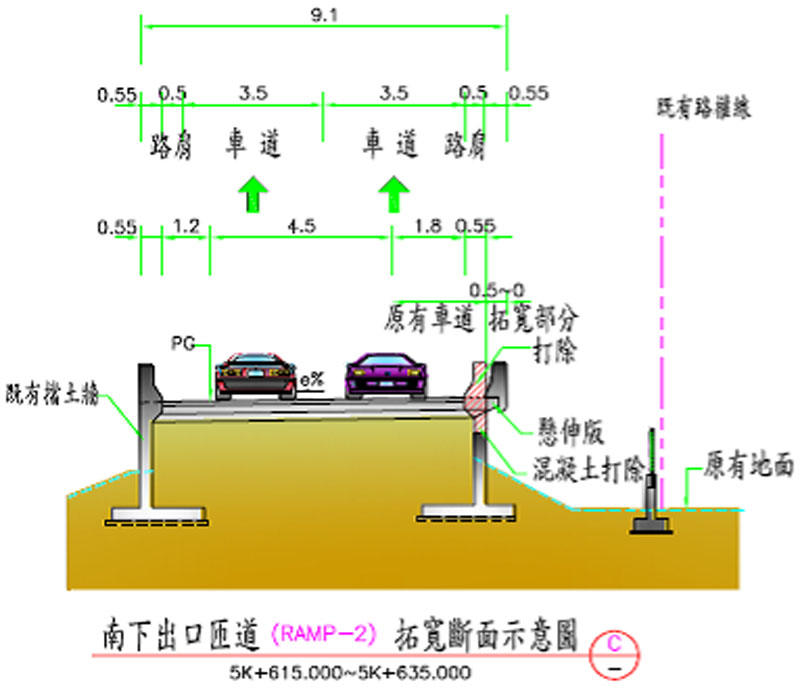

南下出口匝道(RAMP-2)拓寬斷面示意圖
結構體拓寬新設作業

  高公局北區工程處為期「95B匝道拓寬工程」標案執行期間,能有效了解本標工程之實際施工進度及解決施工問題,除每月(月會)定期由督導工務所關西工務段邀集本標監造單位「美商美聯公司」及承包商「祥安公司」召開施工督導會報,並於次月施工督導會報中逐項追蹤檢討上月決議內容之執行情形,俾有效控管工程實際進度與預訂進度之差異。為利現場施工進度及各項施工事務協調,監造單位定期每月第一、三週(雙週)就現場重點項目及要徑作業,邀集承包商召開施工協調會,以及時督促承包商積極趕工及解決施工事務,順利推展工程業務,以有效管控本標工程進度。
  本工程施工團隊從設計、施工、監造、督導均積極參與協調,以貫徹安全第一、品質至上的觀念,落實品質保證制度,兼顧工程施工品質與勞工安全,期能順利?成上級交付及全民期盼之任務,並達成「進度如期、品質如質、安全無虞」之既定目標。

國道1號新竹科學園區交流道南下出口95B匝道拓寬工程每階段拓寬施工流程照片

圖1 既有金屬橋欄杆拆移
圖1 既有金屬橋欄杆拆移

圖2 既有金屬隔音牆拆移
圖2 既有金屬隔音牆拆移
圖3 安裝施工構台
圖3 安裝施工構台

圖4 既有橋面板及護欄拆除
圖4 既有橋面板及護欄拆除

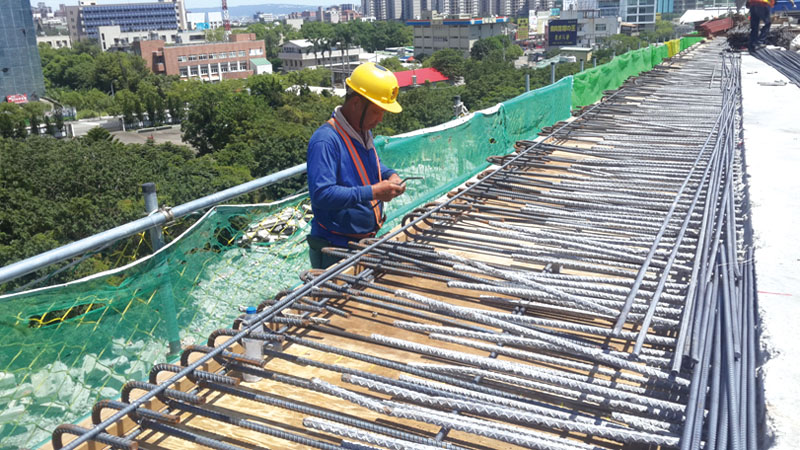

圖5 拓寬部分橋面板鋼筋邦紮
圖5 拓寬部分橋面板鋼筋邦紮

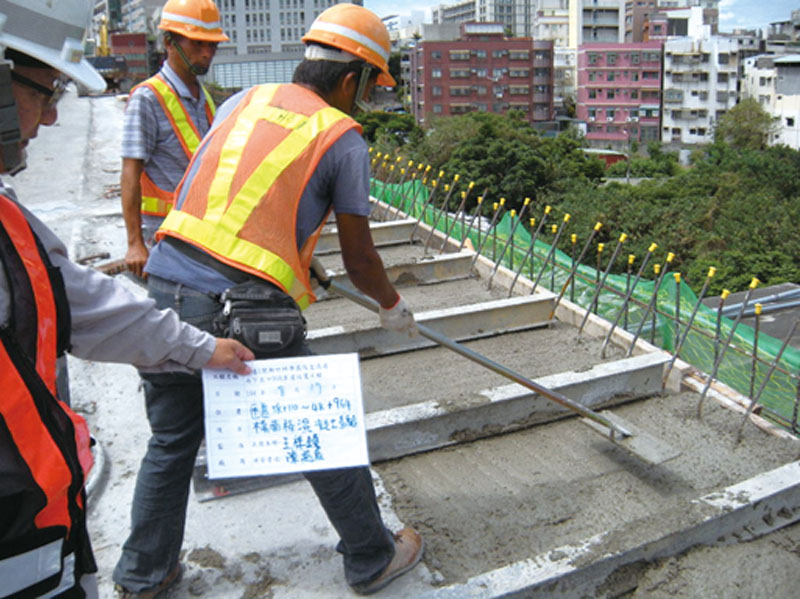

圖6 拓寬部分橋面板施工
圖6 拓寬部分橋面板施工

圖7 新設橋護欄施工
圖7 新設橋護欄施工

圖8 拓寬部分階段完成現況
圖8 拓寬部分階段完成現況
