「第C007標國道1號桃園路段箱涵拓建工程」施工簡介

國工局一區處蕭世宏/撰稿及圖片提供

  桃園地區早年以農業為主,國道1號部分配合農路施作之通行箱涵,其高度、寬度均有限,隨著桃園地區近年來迅速發展,人口成長已達百萬人,並已於103年底升格為直轄市,為因應車流量大幅增加及週邊道路拓寬等因素,在地方提議下進行本路段箱涵拓寬計畫。國道1號桃園地區路段考量當地交通流量及週邊道路條件,經評估共計有7座穿越箱涵須配合周遭環境辦理拓建工程,為降低箱涵拓建期間對國道1號之衝擊,優先辦理本工程3座箱涵拓建,分別為STA.44k+158陳厝坑路、STA.48k+708民生北路及STA.56k+140合圳北路等箱涵。該3座箱涵拓建前後斷面如圖1所示。

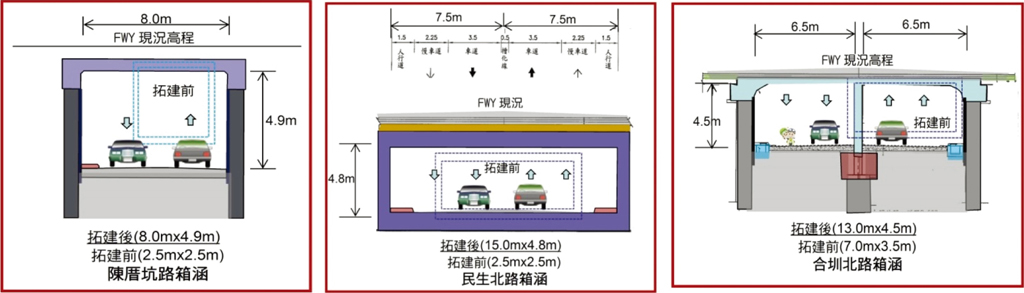

圖1 3座箱涵拓建前後斷面示意圖

圖1 3座箱涵拓建前後斷面示意圖

  施工期間,考量國道1號必須維持既有車道數,採3階段交維改道方式,完成所有箱涵拓寬工程。第1階段:南下線路肩外側填土鋪面進行南下線交維改道,中央路面整理回鋪進行北上線改道,施作臨時箱涵、第1階段箱涵結構體及北上線路肩外側填土鋪面。第2階段:進行北上線交維改道,施作第2階段箱涵結構體及路面回鋪。第3階段:進行南下線交維改道,施作第3階段箱涵結構體及路面回鋪。最後再辦理主線復舊。茲以56k+140合圳北路箱涵為例,其3階段交維改道施工方式如圖2所示:

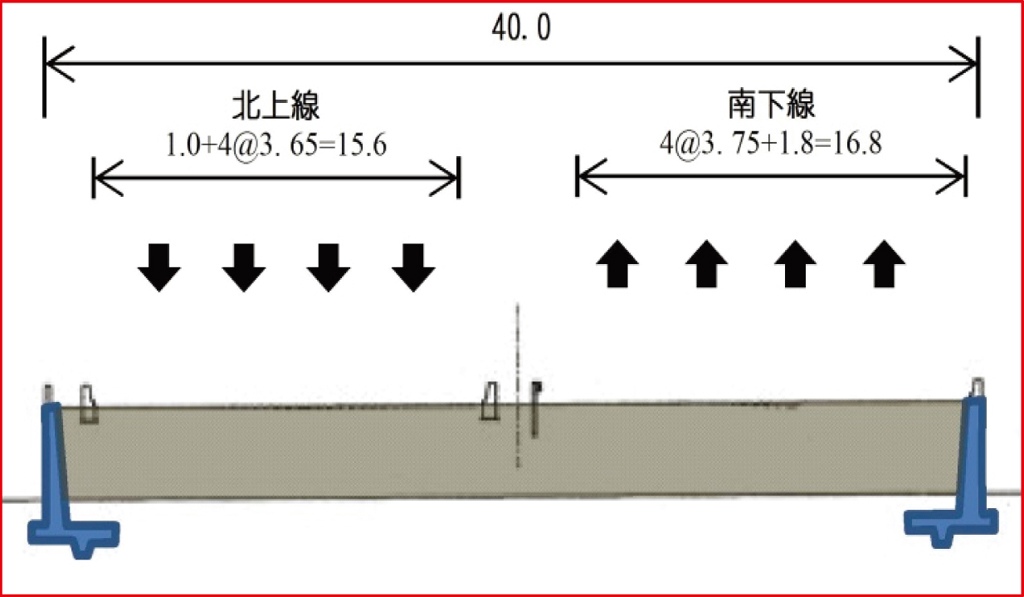

既有車道配置
既有車道配置

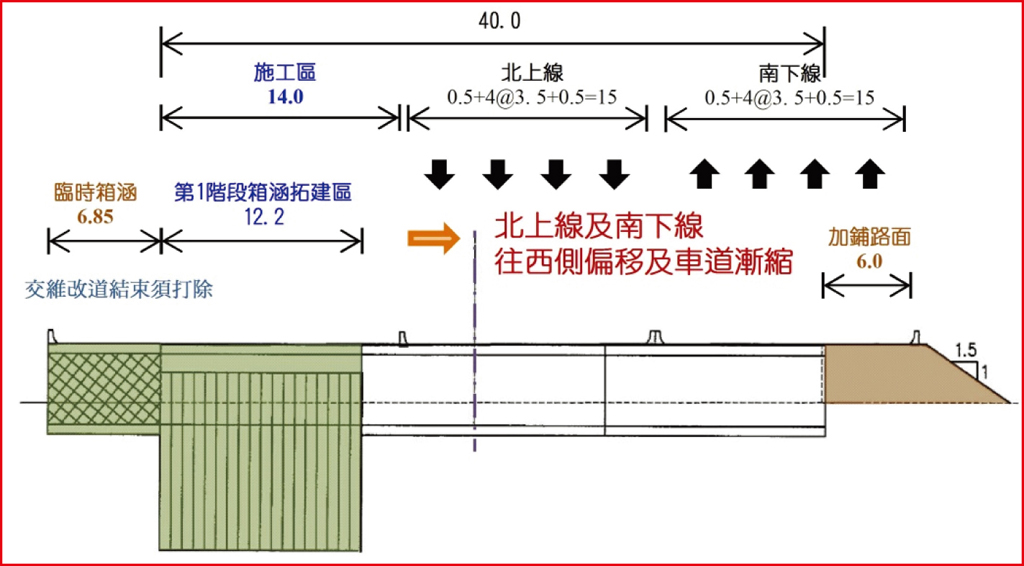

第1階段
第1階段

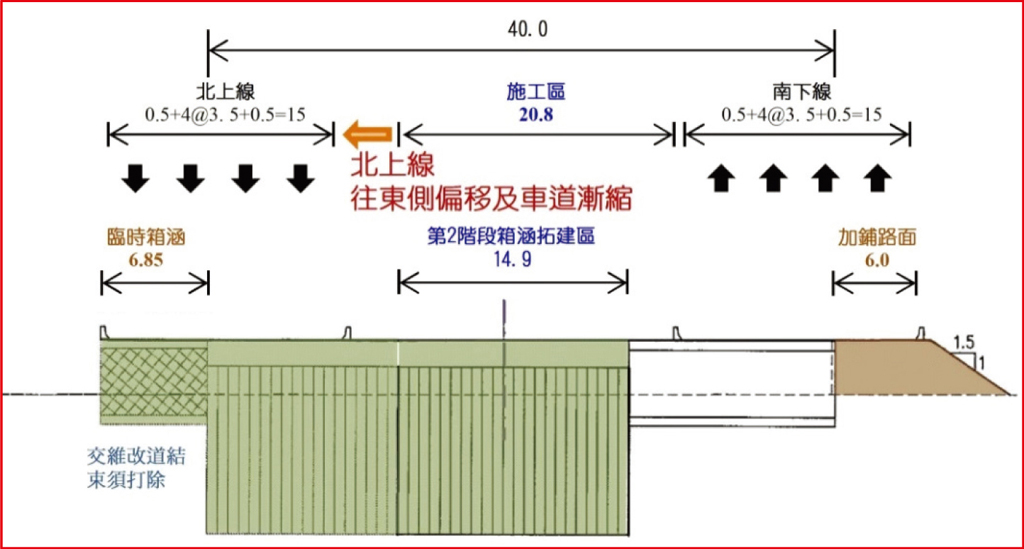

第2階段
第2階段

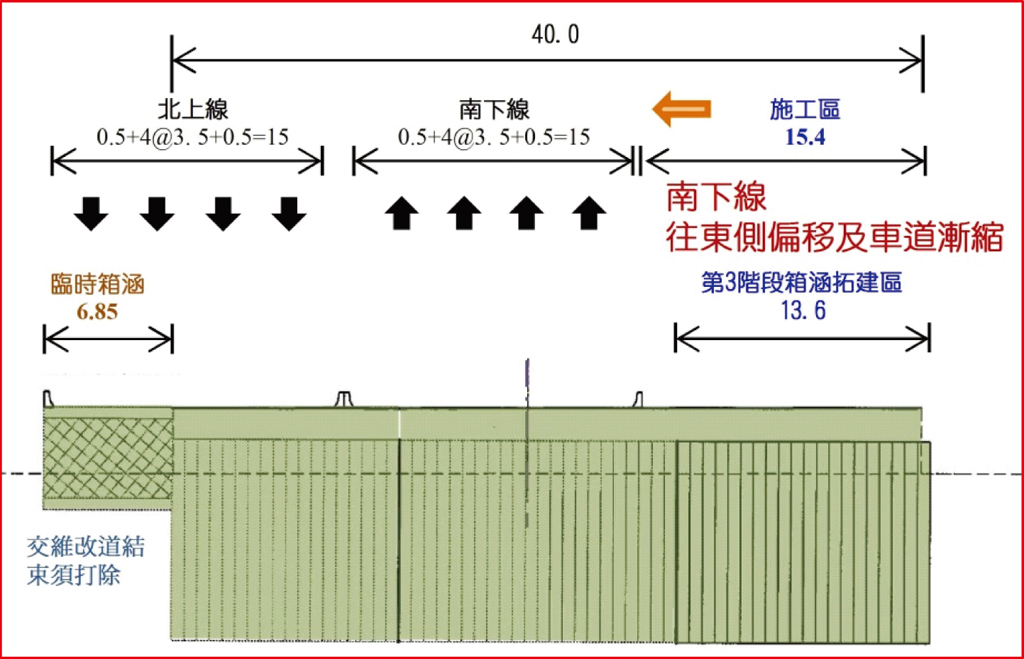

第3階段
第3階段

圖2 合圳北路箱涵拓建3階段交維改道車道配置示意圖

  3座箱涵中,除民生北路箱涵於「國道1號五股至楊梅段拓寬工程」時期,在桃園交流道南下線及北上線匝道出入口已先行拓寬,爰配合已拓寬之結構形式採傳統明挖覆蓋工法施作。而陳厝坑路箱涵及合圳北路箱涵為縮短各階段交維改道時程,減少施工對高速公路影響時程,則採用半逆打工法施作。

  合圳北路箱涵為雙孔箱涵,而陳厝坑路箱涵則為單箱涵,除未設置中間壁外,施工方式與合圳北路相同,爰以合圳北路箱涵做為半逆打工法之說明。第1步驟:兩側先行施作排樁作為結構壁體,再敲除既有箱涵。第2步驟:施作中間內側全套管場鑄基樁及埋設H型鋼支承柱。第3步驟:局部開挖,施作箱涵頂板、進橋板及A.C鋪設,再配合階段性交通維持計畫開放通車。第4步驟:各階段箱涵上部施作完畢,於箱涵內部開挖,施作箱涵內壁體修飾、排水系統及路面鋪築。採半逆打工法之概念主要為避免於國道1號大範圍開挖造成路基之不穩定,於頂板施作完成後再施作內部相關設施,以縮短交維改道時程。施工步驟如圖3所示:

施工步驟一
施工步驟一

施工步驟二
施工步驟二
施工步驟三
施工步驟三

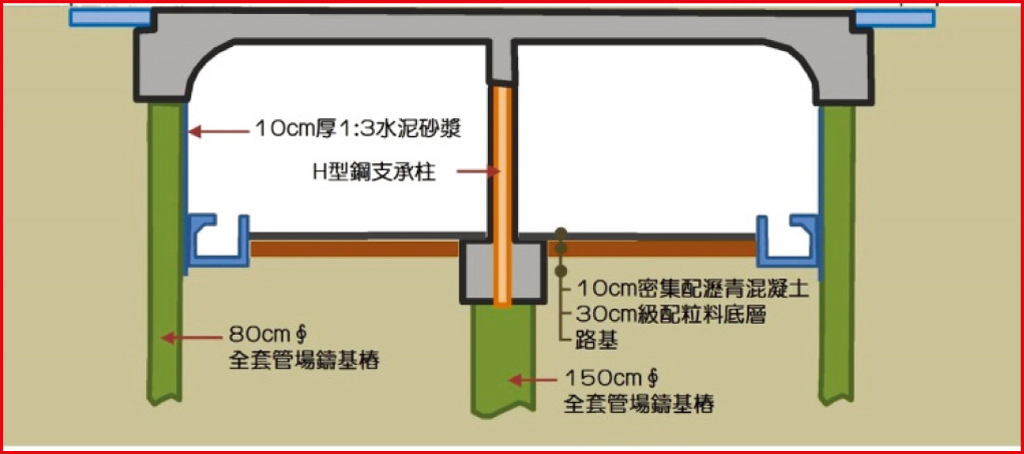

施工步驟四
施工步驟四

圖3 合圳北路箱涵拓建採「半逆打工法」施工步驟示意圖

  本工程於103年11月22日開工,工期457日曆天,目前正辦理第1階段交維改道,預計104年5月進入第1階段結構體施作,後續將積極趲趕。期望早日完成該等箱涵拓建,改善地方道路交通瓶頸,提高整體運輸效益。
