中華民國105年8月 Aug. 2016

「國道1號194k+200車行箱涵改建工程 」積極施工中

高公局中工處陳建豐/撰稿及圖片提供

  國道1號194k+200車行箱涵位於彰化交流道與彰化系統交流道之間,係彰化縣和美鎮東谷路上之穿越箱涵;東谷路原為台糖舊鐵道,路寬原僅約5~6公尺,因可直通彰化市與和美鎮彰新路,逐漸成為彰化市來往國道3號和美交流道之交通要道,和美鎮公所經由辦理東谷路自行車道綠美化工程,已將東谷路全線拓寬為13公尺道路,致使東谷路車行箱涵隨之形成道路瓶頸,為解決交通需求,箱涵改建工程因應而生;本工程於105年2月15日開工,預訂106年4月完工,契約金額1億4仟多萬元。
  本工程原規劃以明挖覆蓋工法、管冪工法及半逆打橋梁工法擇一施作,然國道箱涵改建工法之選擇除了考量施工難易度、工期長短及經費支出以外,如何在施工期間維持國道之正常營運、降低施工期間對既有交通之衝擊、維持國道行車之安全與服務狀態等,才是首要考量課題,經整體評估後決定以半逆打方式進行箱涵箱涵主體結構施作,可大幅縮短國道改道交維時間,對國道交通影響可降至最小,是以本計畫最後採半逆打連續壁工法施工,此亦為國道第一次施作連續壁工法。

國道1號194k+200車行箱涵改建工程工區全景
國道1號194k+200車行箱涵改建工程工區全景

  現有國道1號194k+200車行箱涵淨寬5.5公尺、淨高4.2公尺,本工程將改建為淨寬15公尺、淨高4.6公尺,施工期間為維持高速公路既有交通運行,工程採四階段施工,工程特色如下:

一、 以連續壁做為箱涵側牆,在箱涵壁體及頂版施工期間仍可維持地方道路車輛通行,降低對地方道路之交通衝擊,箱涵壁體兼做施工期間之擋土支撐,減少擋土設施打設時所產生的工程噪音,減輕民怨產生。
二、 依各階段施工及交通維持需求,靈活調整連續壁單元配置,在連續假日期間施工路段可恢復既有雙向各4車道通行,有效紓解連續假期尖峰車流,發揮高速公路原有疏運功能。
三、 因應連續假日期間施工路段恢復既有雙向各4車道通行,假期過後再改回封閉部分車道之施工狀態,臨時標線採成型標線施作,避免多次反覆路面刨鋪及標線劃設,有效節省公帑降低施工風險,提升施工效率。

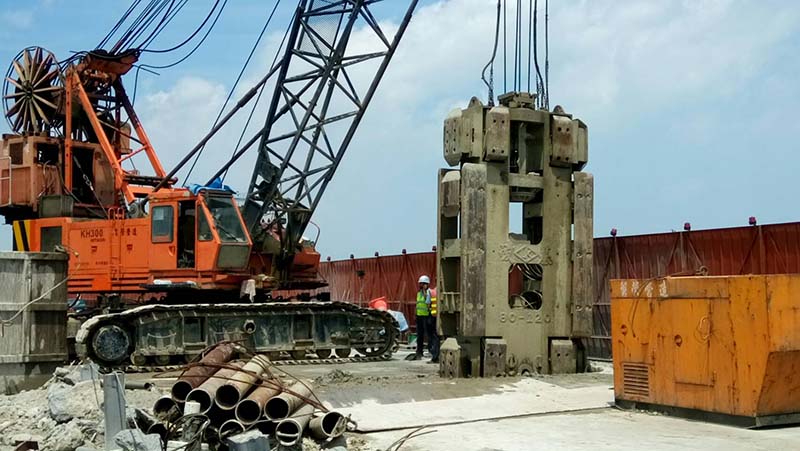

連續壁施工
連續壁施工

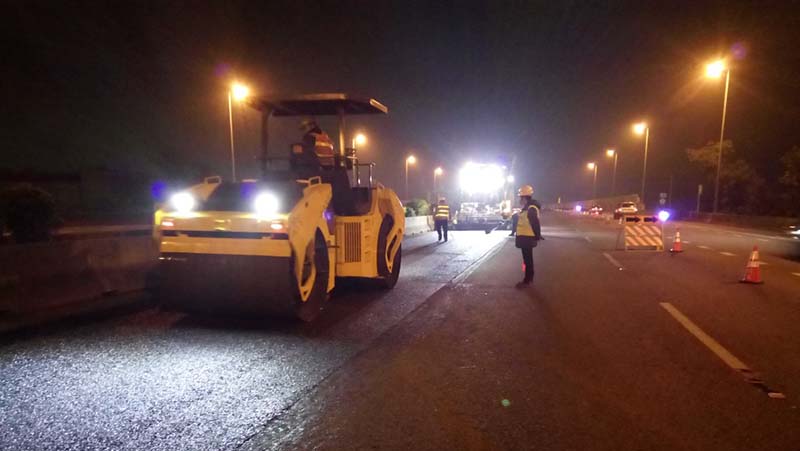

AC舖築夜間施工
AC舖築夜間施工

  國道1號彰化路段車流量大,施工環境相對嚴峻,尤其在連續假期前必須恢復原有雙向各4車道通行,加上瀝青混凝土鋪築及標線作業受天候因素影響甚大,使得施工難度更為艱鉅,在每一次連續假期來臨前,施工團隊各個神經緊繃,除了計畫必須周詳外,施工人員、機具、材料、交維布設、車道開放時間及天氣狀況等細節都需隨時掌握,所幸在施工團隊努力下,自開工以來歷次連續假期前改道皆能如期達成任務。
  本箱涵距彰化市金馬路(臺1丙線)僅約200公尺,工程完工後可紓解和美鎮東谷路與彰化市之間的交通負載,促進交通便捷流暢,使區域路網更為健全完備,並提昇道路運輸機能,進而帶動經濟發展,促進地方繁榮。
