「國道1號幼獅交流道改善工程工程(第214標)」工程簡介

高公局拓建處許順欽/撰稿及圖片提供

  本工程幼獅交流道為桃園幼獅工業區與鄰近居民進入國道1號重要交通孔道,型式屬鑽石型交流道,因匝道設計型式交通運作效能不佳,且連絡道跨越橋路幅寬僅10m,雙向僅三車道,另匝道進出口與區域道路路口亦過於鄰近,形成進出國道與區域道路之車流互相干擾,造成匝道車輛回堵亦影響國道主線通行速率,故本標工程將現行『鑽石型交流道』型式施工改善為『單點鑽石型交流道』,並配合將既有之青年路跨越橋拓寬,以提昇道路服務效能。
  本標工程於105年5月12日開工,預定竣工日期為107年11月7日,共計910日曆天,契約金額新臺幣2億元整,承包商為廣京營造有限公司,監造單位為建業工程顧問有限公司,工程司為國道高速公路局拓建工程處。
  本標工程因工區路權內有居民地上物未清除、高公局北工處「國道1號幼獅交流道植栽移植工程」(已於105年4月16日定植完成竣工)界面、現地植栽保護區影響施工動線及桃園市政府交通局代辦號誌工程施工配合等問題需處理解決,且限於連絡道路及地形高差問題,交流道工區施工車輛、人員及機具之進出均僅能由青年路進出,勢必與幼獅工業區進出頻繁之大型車輛交織,目前已於本(105)年6月28日與桃園市政府交通局協商,以號誌觸動控制方式協助本標施工車輛、機具及人員安全進出工區,並請承包商提出地區道路交通維持計畫送桃園市政府交通局審核後進行施工。另本交流道改善工程施工需於國道1號中央分隔帶立墩開挖施作基礎墩柱,主線需交維改道及封閉主線吊梁施工,已要求承包商就施工範圍、工序及排程妥善規劃,並提出主線交維計畫送高公局審核後進行施工。
  本標工程目前屬開工初期,現正由施工團隊就上揭問題積極排除障礙施作中,希能於預定竣工日期107年11月7日前如質如期完成,俾利確保廣大用路人行車安全暨權益。

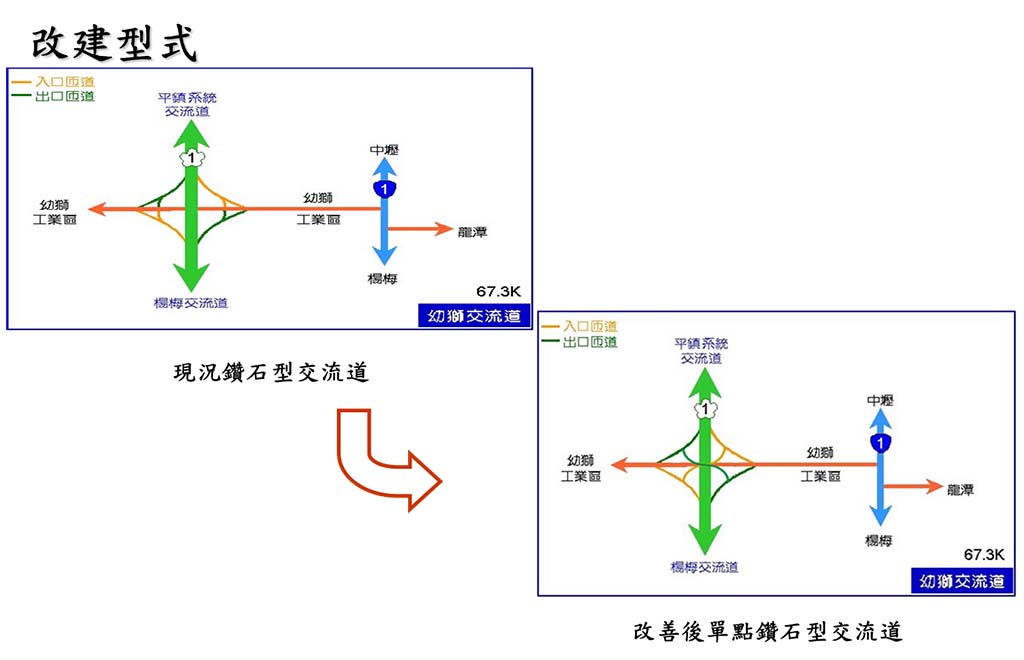

圖片1:第214標工程將現行『鑽石型交流道』型式施工改善為『單點鑽石型交流道』
圖片1:第214標工程將現行『鑽石型交流道』型式施工改善為『單點鑽石型交流道』

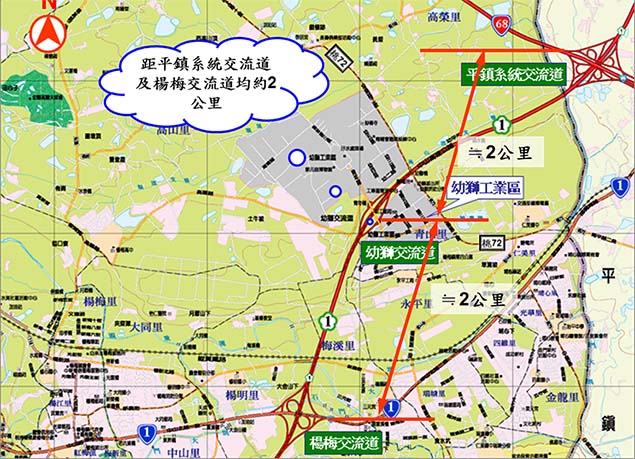

圖片2: 第214標工程位址
圖片2: 第214標工程位址
圖片3:105年6月28日第214標既有交通號誌配合施工遷移及現地運轉事宜會勘
圖片3:105年6月28日第214標既有交通號誌配合施工遷移及現地運轉事宜會勘
圖片4:105年6月23日第214標路權用地鑑界
圖片4:105年6月23日第214標路權用地鑑界
