國道1號八德二路穿越橋新建工程

高公局南工處余哲瑋/撰稿及圖片提供

  本工程主要為八德二路穿越橋抬高以及橋下道路八德二路之拓寬,主要目的為符合橋下淨高大於4.6 公尺與拓寬橋下斷面至25公尺以滿足營建署之需求。
  本工程主要工程內容包括:

(一) 高速公路主線部份
  本工程主要目的,為符合橋下淨高大於 4.6公尺與拓寬橋下斷面至25公尺以滿足營建署設計規範之需求,抬高路段長度為415公尺,依據竣工圖說回歸設計里程,其抬高里程範圍為359K+340~359K+755,第一階段施工改道里程範圍為358k+774~360k+349;第二階段施工改道里程範圍為358k+792~360k+331;第三階段施工改道里程範圍為358k+932~360k+169。車道配置為雙向八車道,車道寬3.65公尺,中央為3公尺寬植栽帶,內側路肩為3公尺,外側路肩為3.27公尺,中央分隔帶設置紐澤西護欄,車道外側設RC護欄,道路全寬含護欄為45.84公尺,高速公路路面為柔性路面,層次包括級配粒料底層之鋪築與整平,瀝青處理底層、密級配瀝青混凝土、開放級配瀝青混凝土之鋪設工作。
(二) 地區道路部份
  本工程進行地方道路改善,包括敲除既有橋台(高速公路橋下)、拓寬八德二路及線型調整。橋下道路以銜接營建署承辦之八德二路拓寬工程為主,其斷面為一漸變斷面,車道寬原則以3.25公尺設計,人行道配合漸變,道路全寬為25公尺,本路面施工先行刨除原瀝青混凝土面層、並配合原路面高程鋪築密級配瀝青混凝土面層,橋台外側以混凝土修飾版保護。

  本工程截至106年10月31日止,實際進度96.88%,預定11月底前完工,完工後效益為:

1.改善八德二路因路寬縮減所形成之交通瓶頸,提高八德二路路段服務水準,增進行車安全。
2.增加橋下淨高至4.6公尺以上,改善橋下梁底被撞問題。
3.紓解上下班尖峰時段車流,大型車輛能夠通行,縮短行車時間。
4.解決原八德二路路面積水問題。

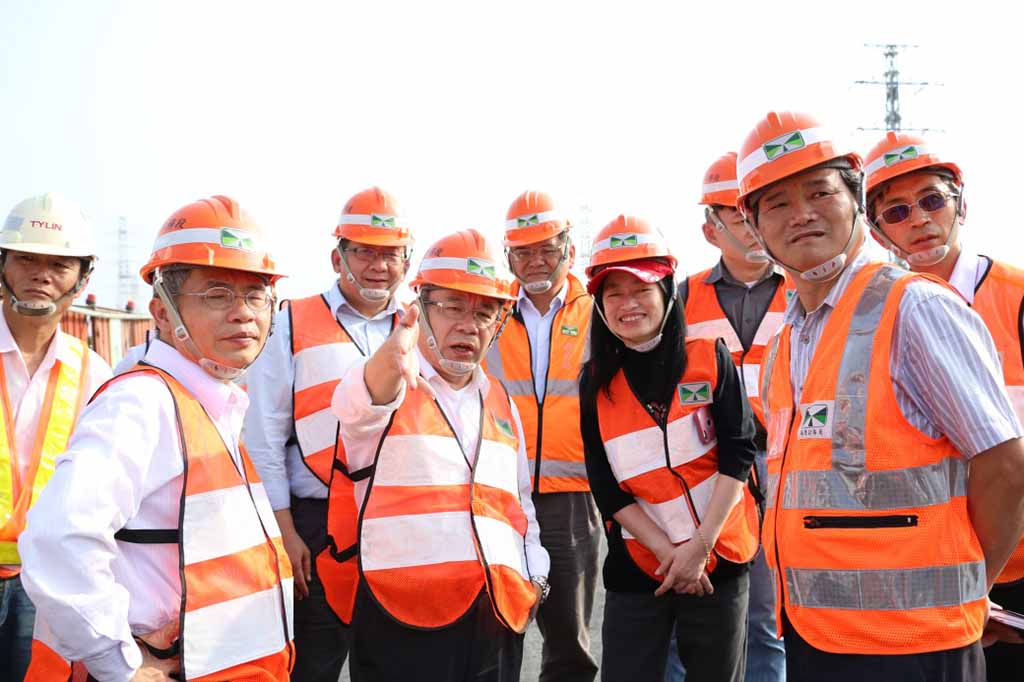

106年3月24日吳副局長視察國道1號八德二路穿越橋新建工程照片
106年3月24日吳副局長視察國道1號八德二路穿越橋新建工程照片

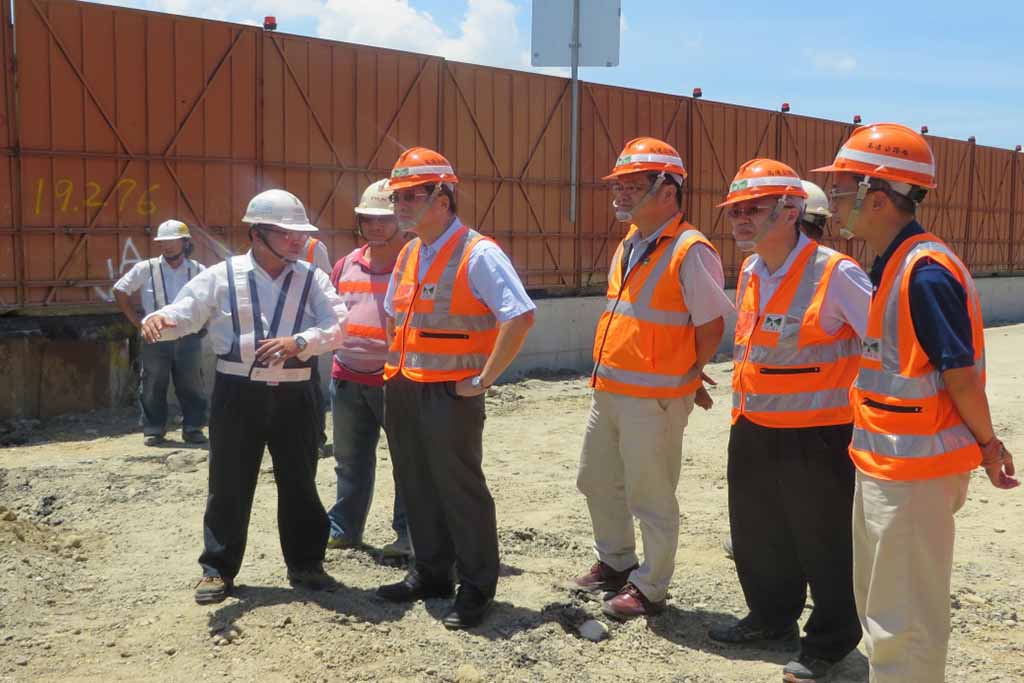

106年6月23日趙局長視察國道1號八德二路穿越橋新建工程照片
106年6月23日趙局長視察國道1號八德二路穿越橋新建工程照片

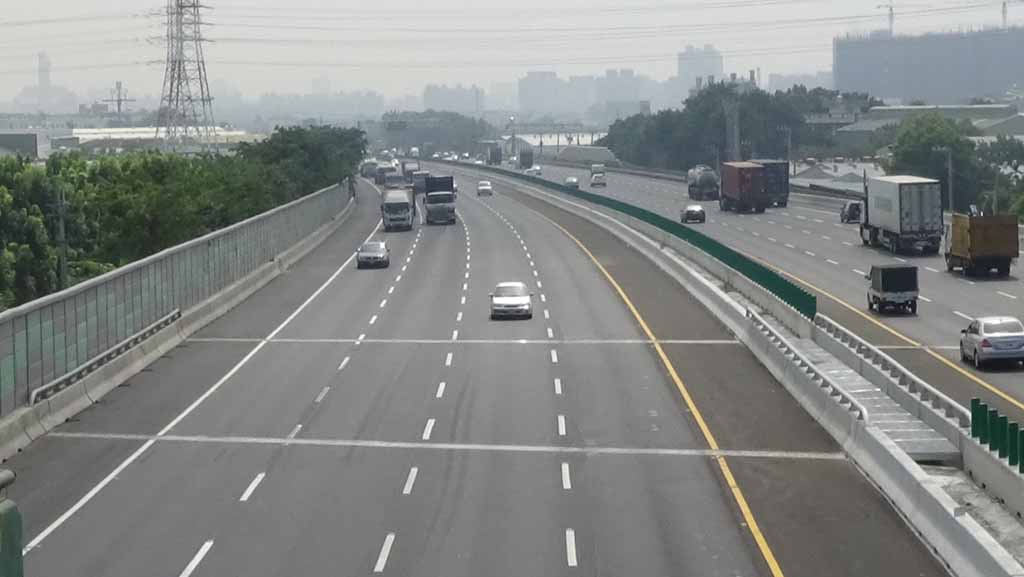

國道1號八德二路穿越橋新建工程主線完工照片
國道1號八德二路穿越橋新建工程主線完工照片

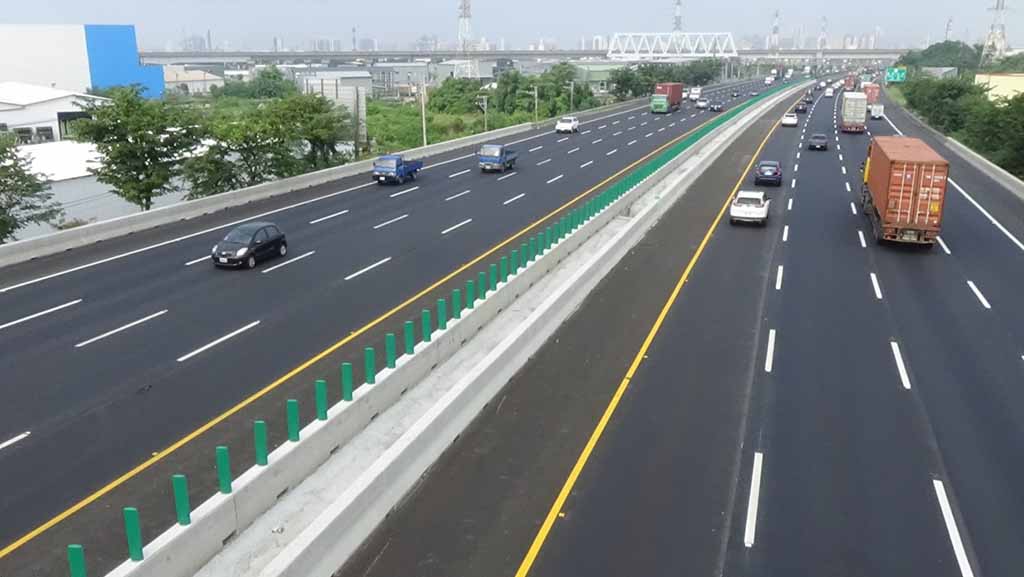

國道1號八德二路穿越橋新建工程南下完工通車照片
國道1號八德二路穿越橋新建工程南下完工通車照片
國道1號八德二路穿越橋新建工程北上完工通車照片
國道1號八德二路穿越橋新建工程北上完工通車照片

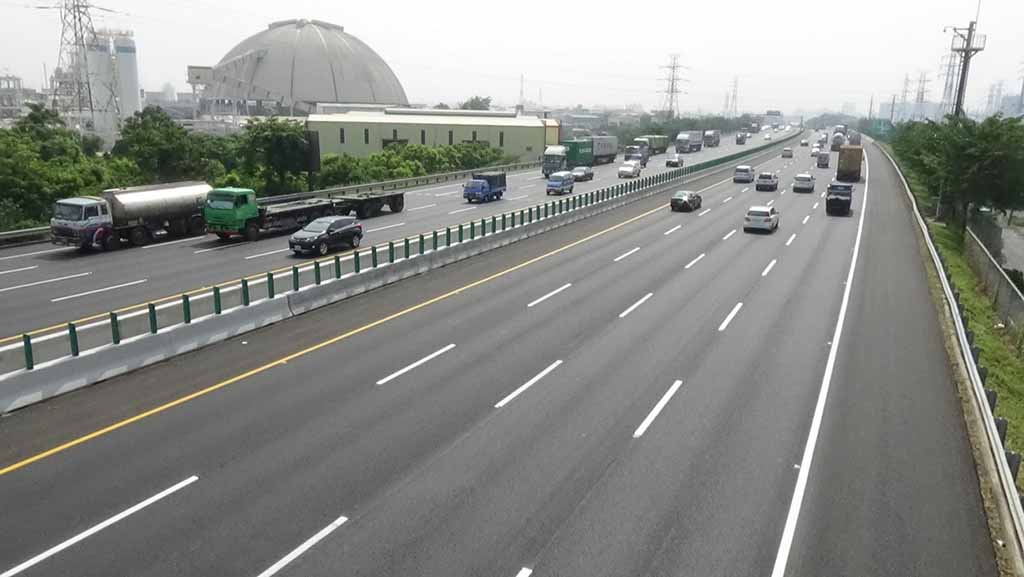

國道1號八德二路穿越橋新建工程主線完工照片
國道1號八德二路穿越橋新建工程主線完工照片
