一、辦理緣由:
中壢服務區正式成立於民國67年9月20日,期間歷經擴建北大廳及盥洗室、停車場及加油站新建等工程,至新建以來欠缺整體性整修,中壢服務區人行道鋪面長久使用損害嚴重,且高底不低有違無障礙空間精神,另中壢服務區玫瑰園及服務區南下入口槽化區無明顯整體主題配置,為能服務區空間充分利用及增加景觀美化,將以無障礙空間規劃用路人動線,並針對各區(服務區前、客運站及玫瑰園)特性設計獨特景觀意象,期能將中壢服務區塑造成自然休閒公園,提供用路人更佳休憩環境。
二、項目內容: | |
(一) | 中壢服務區南北廣場及後面庭園步道全面鋪設 |
(二) | 中壢服務區南側增設綠牆 |
(三) | 重新規劃中壢服務區南入槽化區 |
(四) | 增設二處木平台 |
(五) | 新增清逸蓮香、甜甜圈及桐雪客居等公共藝術 |
三、預期目標: | |
(一) | 提昇整體景觀:中壢服務區內工程一次性改造,庭園空間改善工程、公共藝術設置及客運轉運站新建工程,全區硬體設施改造期許讓旅客感受不一樣風貌。 |
(二) | 無障礙環境:全區戶外通路規劃無障礙通行空間,以滿足各不同類型社群人們的需要,讓服務區成為一座無障礙通行空間。 |
(三) | 透水性地磚:以透水、高強度磚型、低維護之型態配置,如單元磚樣式(連鎖磚、植草磚、高壓磚材等),以因應平日尖峰時段大量人潮使用率,輔以綠化植栽,增加環境舒適程度。針對各種功能空間地坪使用性質不同、透過不同等級的鋪面形式、強度及材質之應用,營造舒適、便利的行走空 間與順的行車空間。 |
四、執行進度: | |
(一) | 中壢服務區空間改善工程已於106年10月13日竣工,目前正辦理竣工檢驗缺失改善。 |
(二) | 中壢服務區公共藝術設置計畫已於106年12月15日竣工,106年12月26日驗收完竣。 |
(三) | 竣工後照片 |
|
---|
|
---|
|
---|
|
---|
|
---|
|
---|
湖口服務區南下側位於國道1號86k+500,拜北台灣交通特性所賜,成為南下車輛必進入的服務區。平常日還可勉強因應,例假日6:30~10:00所湧入的遊覽車,常使停車一位難求,連續假期猶盛。
中壢工務段於106年重新規劃小型車停車位,增繪52個停車位,並於連假期間會同經營廠商安排人手指揮交通,以紓解停車壓力。
106年8月底研議南下出口匝道進服務區處車道拓寬之可行性,工務段旋即進行現地量測、規劃、設計,並將成果稟報處長。經獲得同意後,囿於時程緊迫,另案發包難達成任務,經與工務段工程司商討,以年度契約包商之既有工項施作。
既經決定,旋即找來一般維護,AC維修及交通設施維護廠商,經說明後並請其極力幫忙,務必要在雙十國慶連假前完成,獲得首肯後即進行施作。
本案於106年09月初辦理現地測量及規劃設計,09月20日先由一般維護廠商進場施工,三個工作天即完成土方挖除及路基底層PC鋪設,養治三天後由AC維修廠商進行AC鋪築,再交由一般維護廠商施作緣石,最後請交通設施維護廠商標繪,經工區整理後,在10月04日完成,目前運行順暢。
緊急任務之小型工程,因時間緊迫且發包程序冗長,若能應用年度維修契約廠商幫忙,不失為一可行辦法。
![]() |
|

▲ | 出口匝道改善施工前全景(原1車道) |
![]() |
|

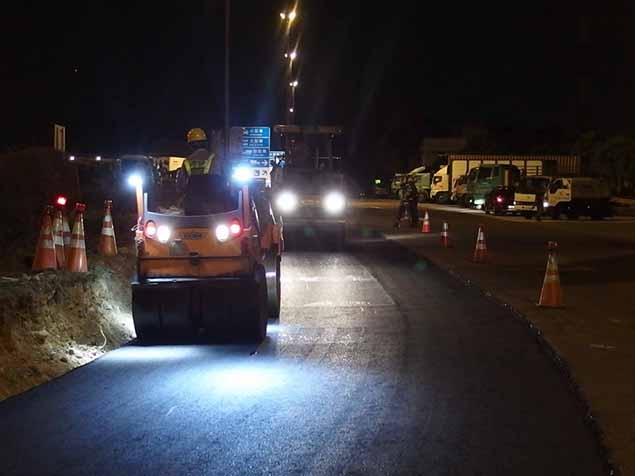

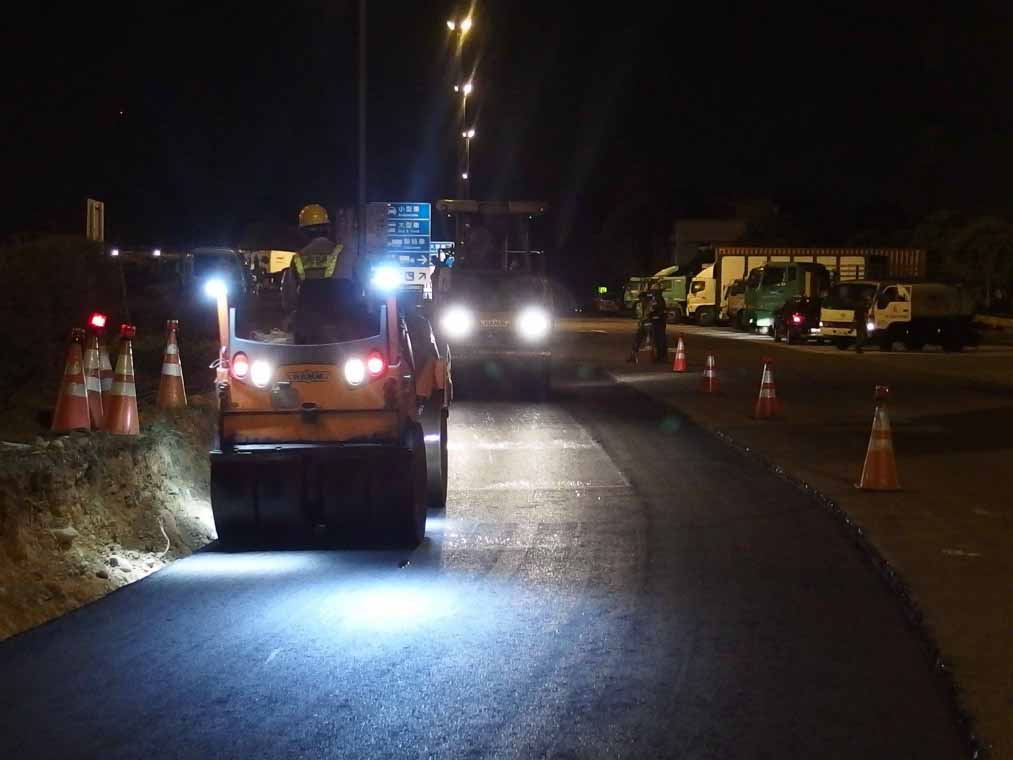

▲ | 拓寬路面瀝青混凝土鋪築 |
![]() |
|

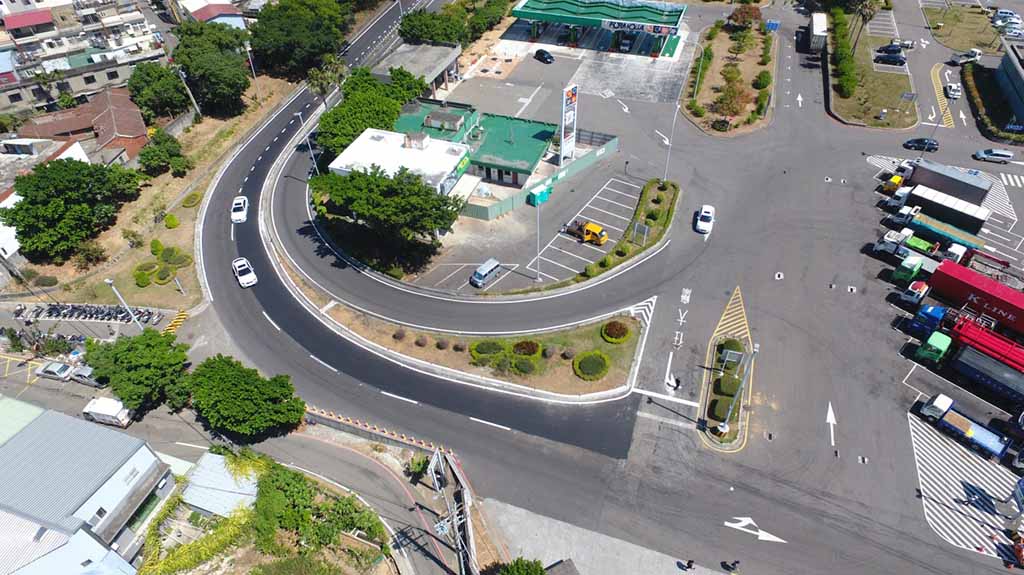

▲ | 出口匝道改善完工後全景(改善成2車道) |
