國道4號神岡交流道增設北側匝道及聯絡道合併工程(第I14標)

高公局二工處/李振乾撰稿及圖片提供

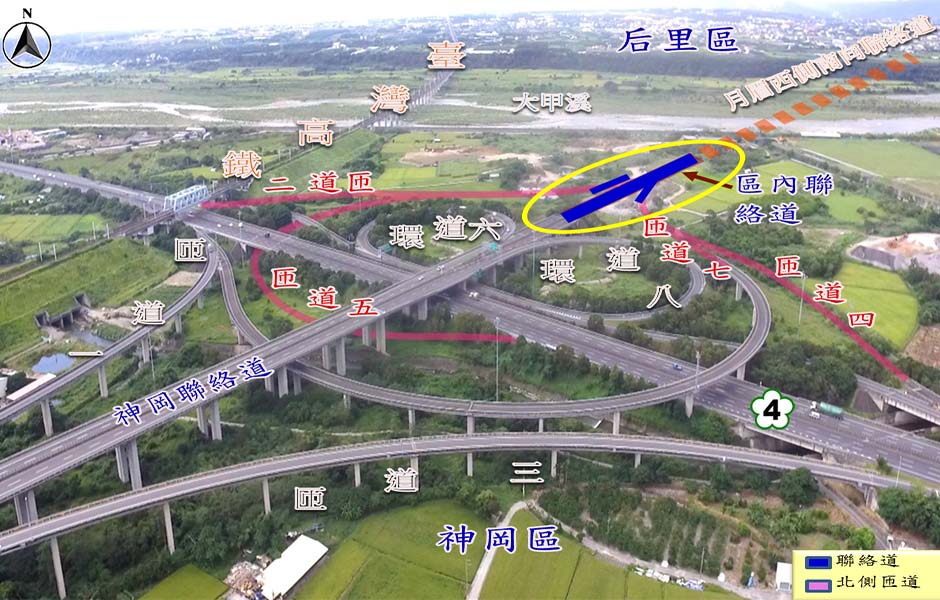

  臺中市政府於101年底取得「2018國際花卉博覽會」之主辦權,展期為107年11月至108年4月底於臺中市后里區舉辦,屆時將帶動后里及鄰近區域偌大觀光發展及收入,展示期間預計將有800~1000萬人次參與,平均每天約有10萬人次湧入,地方交通供輸效能將面臨極大考驗。有鑑於此,臺中市政府積極推動「國道4號神岡交流道跨越大甲溪月眉西側南向聯絡道」新建工程,其工程終點為國道4號神岡交流道。為配合月眉西側南向聯絡道新建工程,交通部高速公路局遂辦理「國道4號神岡交流道增設北側匝道及聯絡道合併工程」,同時紓解國道1號后里豐原段,及台13線平行路廊之車流。
  本交流道(國道4號主線里程STA.4k+090~STA.4k+378)之增設工程經費約為4.7億元,施工工期為540個日曆天。主要工程內容可分為以下兩部分:新建匝道部分包括新建國道4號西行匯入聯絡道匝道4、聯絡道匯入國道4號西行匝道2、聯絡道匯入國道4號東行匝道5及匝道7延伸匯入聯絡道等,主要為路堤段;聯絡道部分則包括11座樁基礎、7座直接基礎、24墩橋墩柱及80支150ψ全套管基樁,為場鑄逐跨工法預力橋梁,主要為橋梁段。

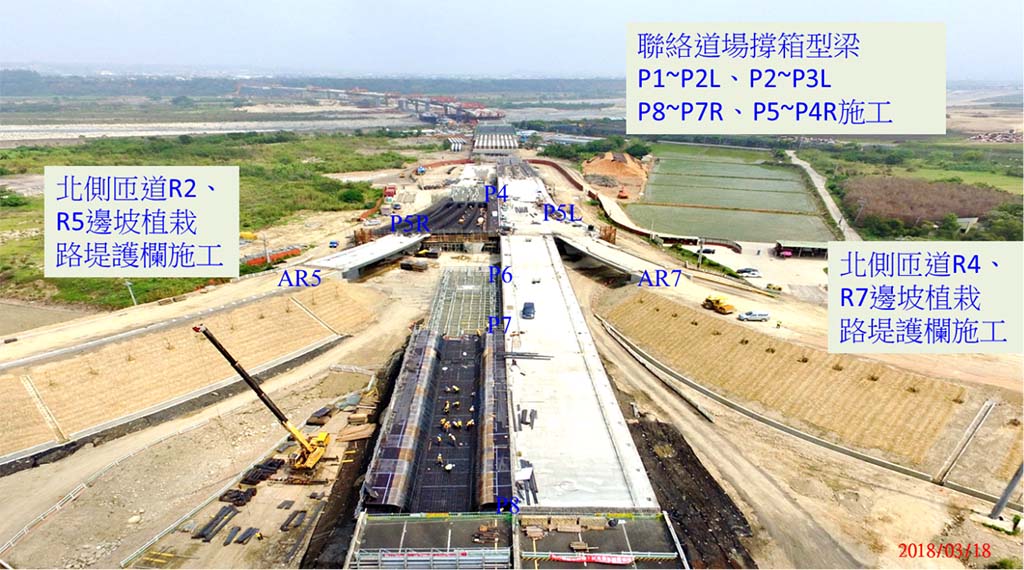

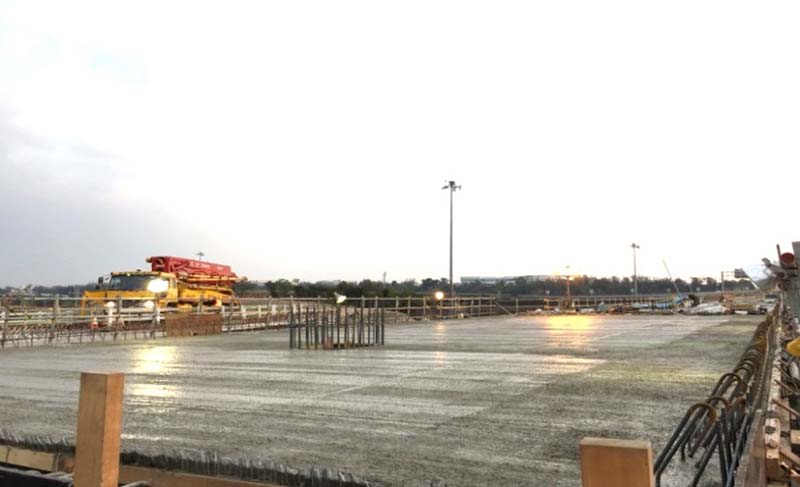

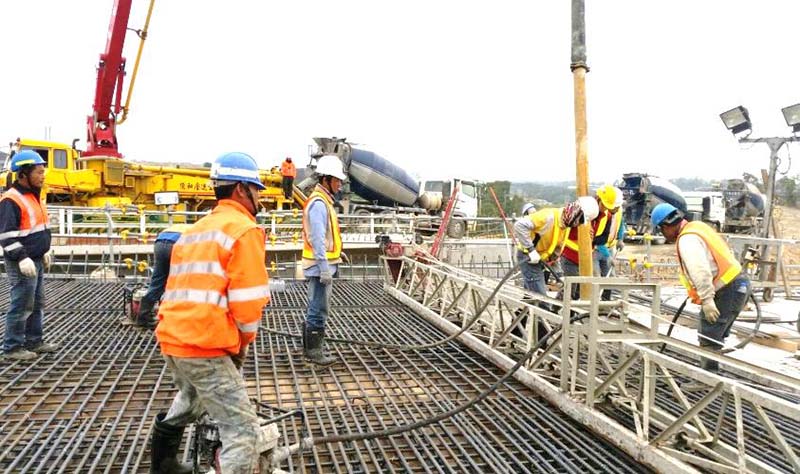

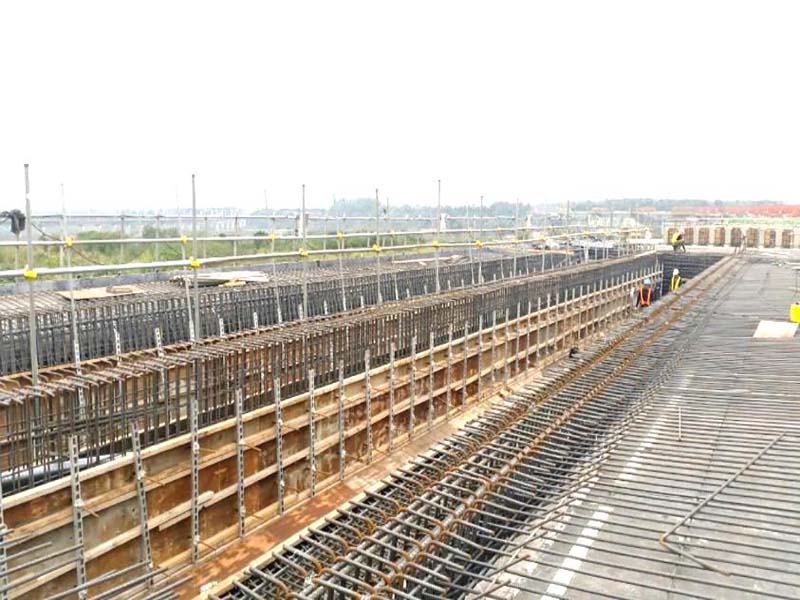

  至107年3月20日止,預定進度67.58%,實際進度68.46%,超前0.88%。聯絡道全套管基樁、墩柱、帽梁已全數施作完成,目前正積極鑽趕路堤護欄、平台溝、碎石級配鋪築及箱型梁等結構。本工程訂定管控目標為:聯絡道部分107年6月底完工,增設匝道部分107年8月底完工,以期有效分擔花博帶來的龐大交通流量,提供外縣市車潮進入后豐地區另一便利聯絡道路,完善縣市間之連通路網。
