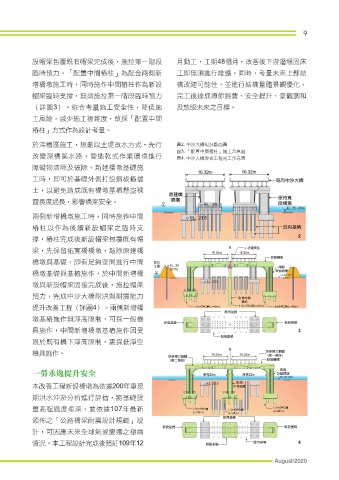

Page 11 - 國道視窗 August/2020
P. 11
9
設帽梁包覆既有帽梁完成後,施拉第一階段 月動工,工期48個月,改善後下游潛堰固床
臨時預力。「配置中間樁柱」為配合兩側新 工即無須進行維護。同時,考量未來上部結
增橋墩施工時,同時施作中間樁柱作為新設 構改建可能性,並進行結構量體景觀優化,
帽梁臨時支撐,無須施拉第一階段臨時預力 完工後達成撙節經費、安全提升、景觀調和
(詳圖3)。綜合考量施工安全性,降低施 及放眼未來之目標。
工風險,減少施工複雜度,故採「配置中間
樁柱」方式作為設計考量。
於深槽區施工,規劃以土堤改水方式,先行 圖2. 中沙大橋現況斷面圖
圖3. 「配置中間樁柱」施工示意圖
改變深槽區水路,營造乾式作業環境進行 圖4. 中沙大橋改善工程完工示意圖
障礙物清除及破除。新建橋墩基礎施
工時,即可於基礎外側打設鋼板樁擋
土,以避免造成既有橋墩基樁懸空裸
露長度過長,影響橋梁安全。
兩側新增橋墩施工時,同時施作中間
樁柱以作為後續新設帽梁之臨時支
撐,樁柱完成後新設帽梁包覆既有帽 2
梁,先保留拓寬橋橋墩,敲除原建橋
橋墩與基礎,即有足夠空間進行中間
橋墩基礎與基樁施作。於中間新增橋
墩與新設帽梁固接完成後,施拉帽梁
預力,完成中沙大橋耐洪與耐震能力
提升改善工程(詳圖4)。兩側新增橋
墩基樁施作無淨高限制,可採一般機
具施作,中間新增橋墩基樁施作因受 3
限於既有橋下淨高限制,需採低淨空
機具施作。
一勞永逸提升安全
本改善工程新設橋墩為依據200年重現
期洪水沖淤分析進行評估,將基礎設
置高程適度埋深,並依據107年最新
頒佈之「公路橋梁耐震設計規範」設
計,可因應未來全球氣候變遷之極端
情況。本工程設計完成後預訂109年12 4
August/2020
