強化數位基礎 國道光纜通道建設成形
打造高速骨幹網路 連結亞太數位樞紐
南區養護工程分局南區交通控制中心 施佑儒/文圖
臺灣位處亞太地區海纜重要位置,國際 轄區既有基礎設施,採取共構方式建置以
海纜約有30條經過周邊海域,其中僅有 提升施工效率及設施使用效益,包含附掛
12條海纜登陸臺灣陸路。為提升國際競 於高速公路箱型梁內既有交控管架上增築
爭力,行政院於前瞻基礎建設計畫下推動 通道、附掛或吊掛於橋梁、開挖埋設於路
「台灣光纜通道計畫」,透過國內陸路光 堤、潛鑽於匝道下方等。
纜建置強化網路基礎建設,期吸引國際雲
端公司如Google、Facebook等投資,實 多元施工技術 兼顧通道建設與交通順暢
現2030「智慧國家」願景,使臺灣成為 高速公路光纜通道建設因地制宜,依不同路
西太平洋聯網樞紐。 段特性採取最佳施工方式。箱型梁內因空間
狹窄,主要利用ㄇ型鋼構架增築鋁製電纜托
設施共構提升利用效益 架,並共構於既有交控設施鋼構架,全長約
本光纜通道工程涵蓋本局南分局轄區範 52.35公里;路堤區域則採挖埋方式埋設光
圍,起自國道10號高鐵左營站,沿國道10 纜通道,施工前先進行管道探測,避讓既有
號向東至燕巢系統交流道,再轉南沿國道3 管線並調整路徑,新設4至8管光纜管道,
號至林邊交流道,全長約69.65公里。利用 全長約9.92公里;在匝道區域,如國道3號
南州、九如交流道及國道10號燕巢、鼎金
系統交流道,則採用水平潛鑽推管方式埋設
4至8管HDPE管,以確保施工期間國道正常
通行,全長約2.47公里。
光纜通道完工 強化臺灣數位競爭力
本工程自110年起,歷經3年設計、規劃及
1
施工,至113年全面竣工。建置完成後可提
供國內外海纜、電信業者或其他具需求之政
府機關鋪設光纖,進一步提升臺灣整體骨幹
網路速率及品質,推動資通訊產業發展,強
化臺灣在亞太地區的數位競爭優勢,促進數
位經濟成長。

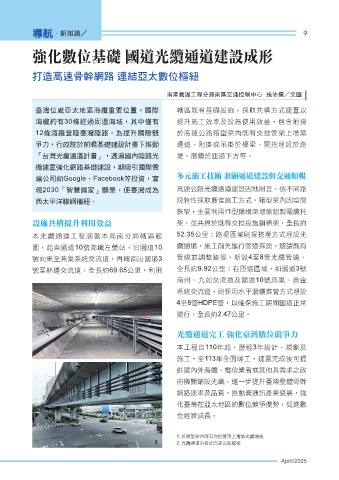

1. 於箱型梁內既有交控管架上增築光纜通道
2 2. 光纜通道吊掛於高速公路橋梁
