國道1號臺南交流道改善工程施工概況(第591標)

高公局南工處莊信惠/撰稿及圖片提供

  縣道182係臺南市與臺南縣合併前往來主要道路,也是臺南市利用臺南交流道進出高速公路主要連絡道之一,由於尖峰時段道路容量不足、服務水準不佳,為解決前述交通擁塞問題,臺南市政府特擬就臺南交流道及週邊道路,分四個階段推動辦理改善工作,本工程即為配合其改善工程之一。
  本工程經費1億7,477萬元,工期450日曆天,自104年7月23日開工,預計完工日期為105年10月14日,工程範圍位於國道1號臺南交流道連絡道(中山路)至北側裕農路(太子路)間,為減輕臺南交流道北上線出入口匝道對主線之影響,遂將既有之匝道出入口型式加以調整,採先建後拆方式辦理,將原北上入口匝道移設至高速公路里程326K+150處,並將原有北上入口匝道,改為新設一過182縣道後於高速公路里程327K+200北出匝道,並於側車道設置匝道銜接導引車流進出高速公路主線,截至104年12月底工程累進實際進度為18.84%,微幅超前1.73%,目前以施作預鑄PC板樁、臨時擋土設施、擋土牆、土方等工程,並預計105年3月底先行辦理新增北上入口匝道通行,並續辦北上出口匝道施工作業。
  本工程預期完工後可改善臺南交流道服務水準及182縣道交通擁塞問題,讓高速公路北上出口車流直接駛入側車道避免於182縣道產生交織車流,並配合增設國道1號大灣交流道,達到相輔相成,發揮改善臺南交流道之目標。

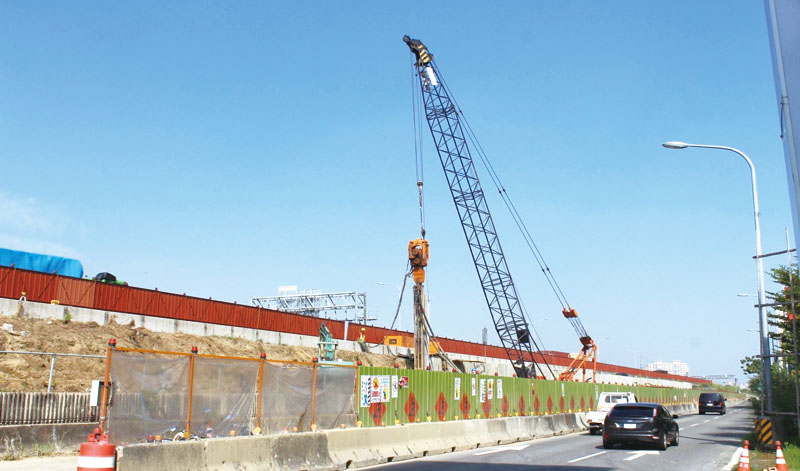

第591標 植入樁施工現況
