中華民國105年3月 March. 2016

國道1號林口交流道A(文化一路)南出及北入匝道改善工程

高公局北工處麥良辰/撰稿及圖片提供

  自國道電子收費系統漸次由計次至計程實施,加速車流通過高速公路,因通勤時間縮短,進而吸引大量人潮進住林口地區,新建大樓亦如雨後春筍般出現;另地處桃園龜山地區之林口長庚醫院及林口工業區,工商發達,眾多就業、就醫探病者,亦以國1林口交流道進出國道為交通動線之首選,致尖峰時段本交流道進出產生常態壅塞並干擾主線交通動線,本交流道南出及北入匝道之改善,為龜山林口居民之殷盼。北區工程處爰於102年邀新北市及桃園市政府等相關單位研商改善,進而於103年請顧問公司設計,工程經招標公告程序,由廣京營造有限公司得標,並於104年5月22日開工,工期162日曆天,工程經費為新臺幣2,190萬元整。

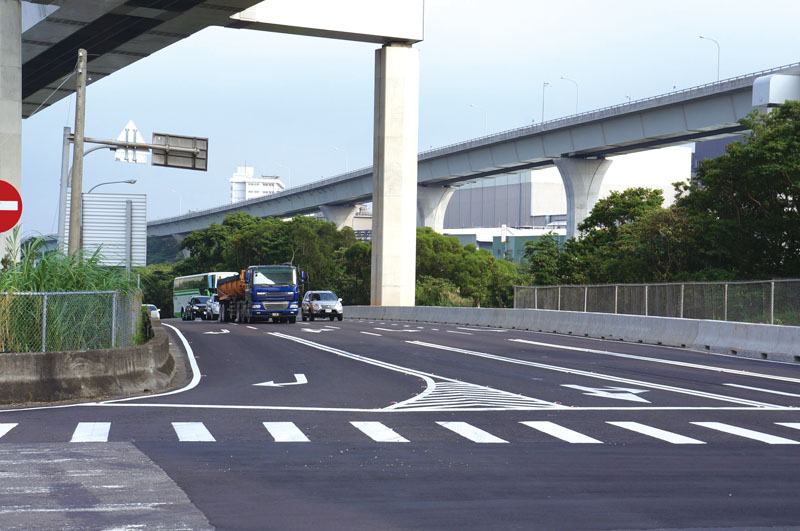

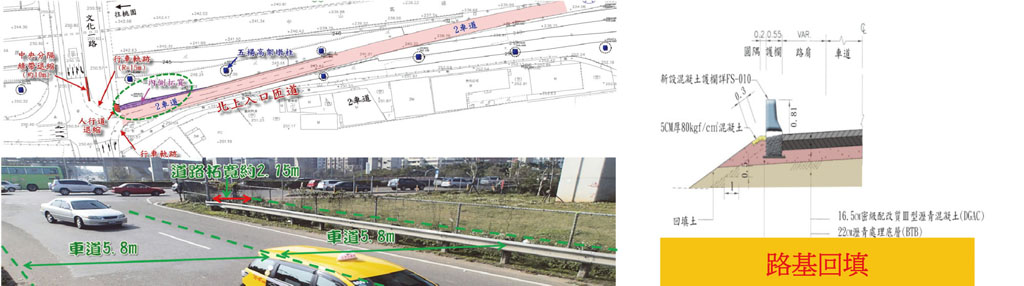

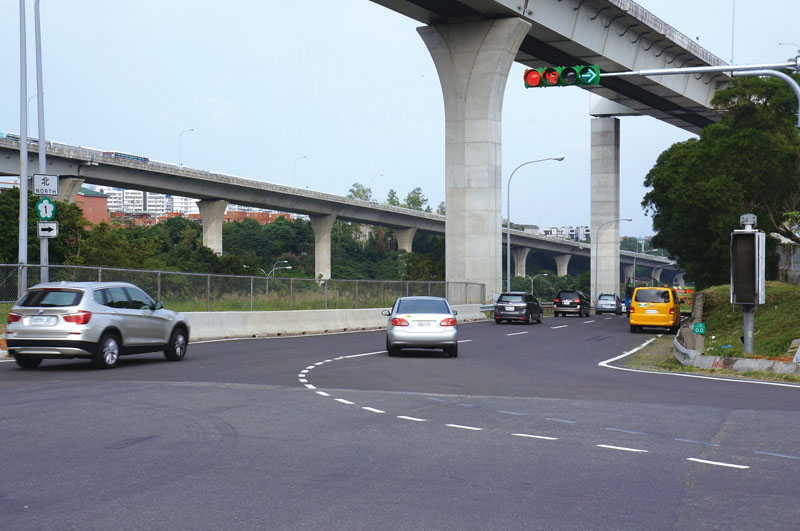

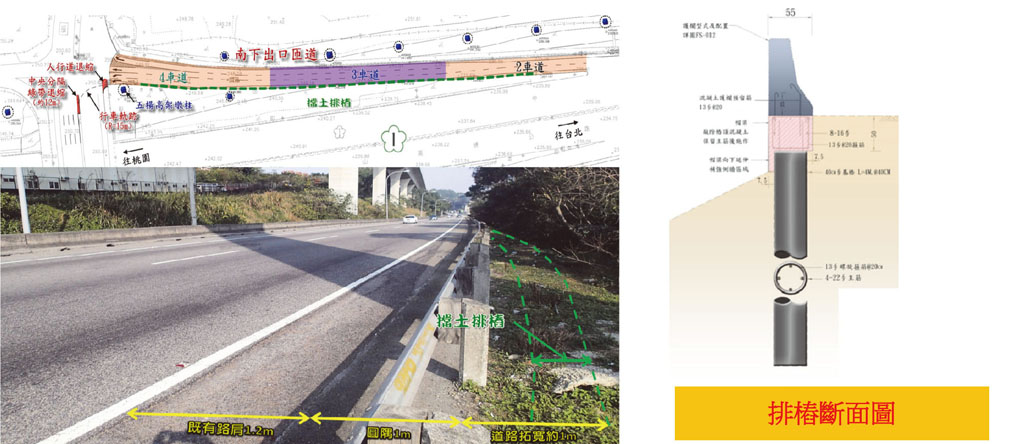

  國道1號林口交流道A(文化一路)南出及北入匝道改善工程(下稱本工程),設計採拓寬路幅、縮減車道及路肩寬度等方式進行,南出匝道以長4m、直徑40cmψ排樁拓寬路幅1m,使匝道於0k+225~0k+500由2車道拓為3車道、0k+500~0k+523更拓為4車道(如圖1所示);另北入匝道更拓寬路幅達2.7m,使原寬各3.5m之2車道拓為各寬5.8m (如圖2所示),使得以快速進入高速公路。本工程在新北市政府、桃園市政府及台電台北西區營業處等單位配合協助下及施工團隊與本處努力下,全部工程已於104年10月30日竣工(如圖3、4所示)。
  完工開放通車後,經本處交控中心分析104年9-10月 及6-8月之壅塞程度,出現壅塞占比明顯降低,最高達58%;交通量增加約5∼11%,平均車速提昇84%,對於壅塞紓解成效顯著。

▼ 國道1號林口交流道A(文化一路)南出及北入匝道改善工程
