國5隧道總體檢工作

高公局北分局王進成/撰稿及圖片提供

  為落實國道5號隧道全生命週期維護管理政策,持續推動國道隧道安全管理與維護業務,依據雪隧維護手冊規定,建議5~10年進行一次總體檢查工作,推動辦理國道5號隧道總體檢計畫。
  計畫服務範圍涵蓋本分局轄管之國道5號南港頭城段之全部隧道段土建結構,包括南港隧道、石碇隧道、烏塗隧道、彭山隧道、雪山隧道等之南下、北上線、導坑及人、車行聯絡隧道、通風機房及豎井等結構設施,本計畫工作之預定實施計畫分三階段執行,說明如下:

一、 初期調查及標準檢測
 (一)隧道基本資料蒐集及研析
 (二)環境狀況調查及現勘作業
 (三)雪山隧道排水設施目視檢查
 (四)雪山隧道地下排水攝影檢視(含臨時阻排水)

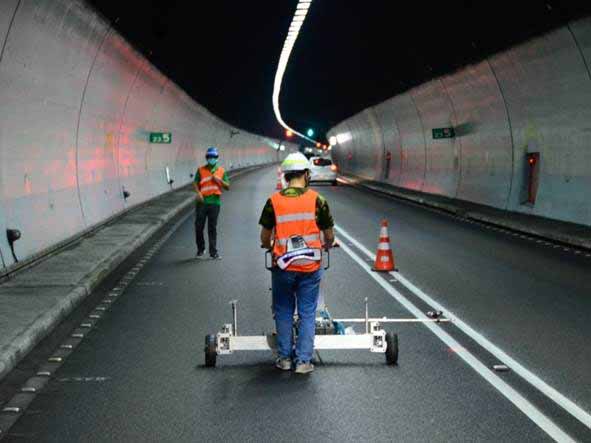

 (五)隧道襯砌影像掃描及成果判釋

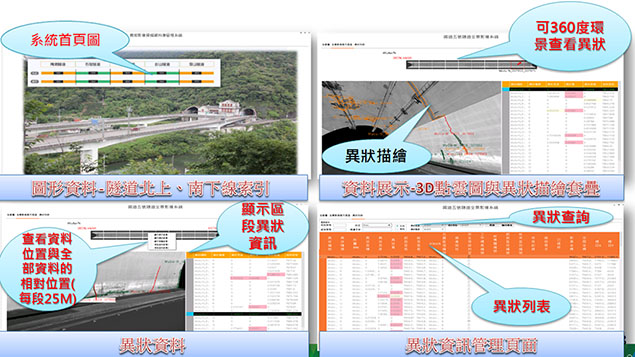

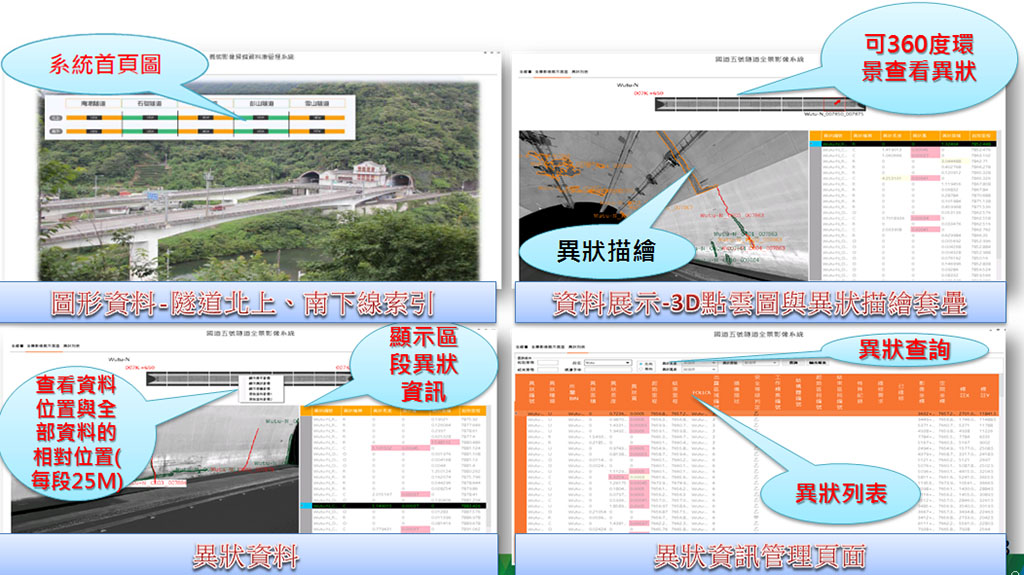

 (六)襯砌影像掃描資料庫管理系統(含伺服器及教育訓練)
 (七)導坑斷面收斂精密監測(採自計式位移感測器)
二、詳細安全檢測
 (一)隧道微變位監測

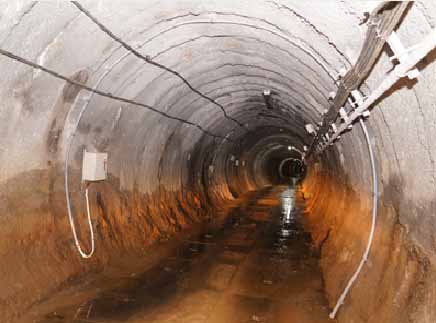

 (二)襯砌及背後狀態探查(透地雷達)
 (三)水質取樣及定性分析
 (四)裂縫寬度與深度探查(裂縫尺、超音波)

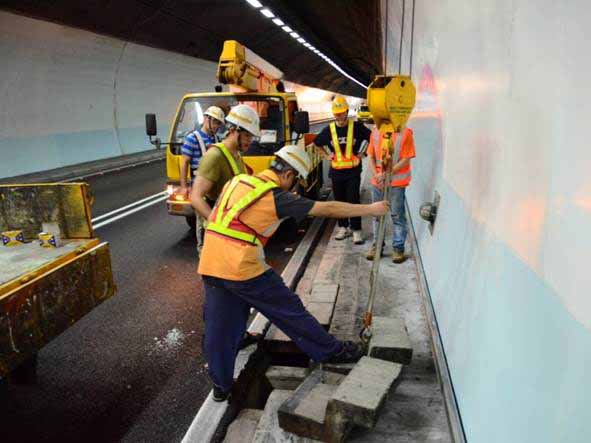

 (五)混凝土強度反彈錘試驗
 (六)混凝土抗壓強度試驗(含鑽心取樣)
 (七)混凝土中性化試驗
 (八)混凝土保護層厚度檢測(鋼筋測定計)
 (九)鋼筋腐蝕檢測(鋼筋腐蝕計)
三、整體安全分析檢討
 (一)隧道滲水異狀研判及防治對策建議
 (二)襯砌裂縫異狀研判及結構安全檢討
 (三)隧道變形監測檢討及數值反饋分析
 (四)導坑現況結構檢討及補強對策建議
 (五)雪隧水文地質分析及排水功能檢討

初期調查及標準檢測
詳細安全檢測
整體安全分析檢討

  第一階段已完成之雪山隧道排水設施目視檢查、地下排水攝影檢視、隧道襯砌影像掃描等,均無重大異常情形,目前正辦理第二階段詳細安全檢測工作。

國5隧道總體檢工作

  預期工作成果

一、 隧道滲水原因及發生機制之研判:依據相關調查之成果,研判隧道滲水與周圍地形、地質、地質構造、地下水文、排水設施、施工中災害、施工縫及防水膜施作等之關聯性,推估滲水形成機制,並進一步研判未來可能之較高滲水潛勢區位等。
二、 隧道滲水對襯砌結構、耐久性及附屬設施之影響:若滲水水壓梯度較大且圍岩破碎時,滲漏水可能帶出襯砌背後土砂,形成地面噴砂、襯砌背後孔洞擴大或使破碎岩盤更加鬆動,並可能導致襯砌結構局部應力過大、發生損壞或破裂等異狀;長期滲水可能加速鋼筋混凝土之老(劣)化及強度降低;滲水亦可能導致附屬之電氣設備短路或損壞等情形。
三、 隧道滲水預防或治理對策之提出:參考國內外相關工程案例或最新技術,針對隧道現況或高潛勢滲水區段提出具體可行之預防或治理方法,以利管理單位之後續維修補強。
四、 數位化資料建置、提高精度與效率及提昇異狀發展比對精度。
五、 落實國5隧道全生命週期維護管理政策,提昇國5隧道安全維護與管理技術。
