Page 9 - 國道視窗 June/2020
P. 9
國道.向前行/ 7
「國道2號大園交流道至台15線新闢高速公路工程」-
懸臂工作車跨越地方重要道路之施工安全防護積極作為
工進推展 積極防護 安全無虞
第一新建工程處第三工務所 洪國棟/文圖
「國道2號大園交流道至台15線新闢高速 施工階段安全防護作為
公路工程」依用地取得時程,分為兩個
一、 增設防護底板:懸臂工作車跨越中華
工區施工,第一工區於107年6月12日開 路時,於工作車下方增設防護底板防
工,並於108年11月開始進行跨越中華路 止物品掉落,以維用路人行車安全。
之橋梁上部結構箱梁施工,採懸臂工法。
二、 派駐交維人員協助引導:施工現場派
施工期間為維護懸臂工程車跨越中華路橋
駐專業交通協勤人員24小時輪班。
梁用路人及施工人員安全,施工團隊積極
落實相關防護作為,於109年3月順利完 三、夜間施工交維管制:懸臂工作車之降模
成。 推進作業於夜間進行,施工前完成夜間
改道申請,通知鄰里及貨運公司,並於
施工前安全防護作為
施工時派駐專業交通管制人員於道路封
一、限高設施設置:於施工區域周遭路口申 閉處協助引導車輛進行改道。
請設置4.2公尺限高牌面,並於鄰近懸
臂工作車路口設置限高桿。
二、設置紅外線限高感應器:設置4.2公尺
紅外線限高感應器,遇超高情形,由管
制人員拍照蒐集資訊,並發函及拜訪車
輛所屬貨運公司告知車輛限高及改道資 2
訊。
三、逐戶拜訪說明交通維持及改道資訊,並
發放交維宣傳單。

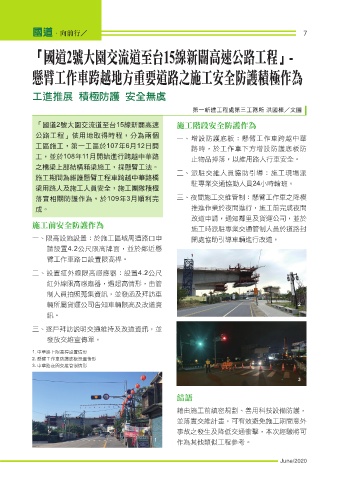

1. 中華路上限高桿設置情形
2. 懸臂工作車防護底板設置情形
3. 中華路夜間交維管制情形
3
結語
藉由施工前縝密規劃、善用科技設備防護,
並落實交維計畫,可有效避免施工期間意外
事故之發生及降低交通衝擊,本次經驗將可
1 作為其他類似工程參考。
June/2020
