Page 9 - 國道視窗 April/2019
P. 9
9

7




            臺南市仁德特27號道路穿越


            中山高箱涵改建工程


            國道主線交維布設優化成效




            貼心思考用路人的感受  用心維護國道路段的順暢

                                                                     第二新建工程處第四工務所 許豐勝/文圖

             臺南市政府委託本局代辦「臺南市仁德特                               路段時,幾乎感受不到工區圍設對於國道交

             27號道路工程(東段)-穿越中山高箱涵改建                            通流量之影響,充分展現本局維護國道用路
             工程(第5A1標)」,施工期間,高速公路主                            人通行權益與安全的決心,盡力提供最優質

             線規劃為5階段交維,各階段主線仍維持南                              的國道服務。
             北單向各3車道通行,為維持道路線型的平

             順,確保行車精緻度,積極趕辦於108年春
             節連假前完成第3階段國道主線優化,圓滿

             達成春節疏運平順流暢之任務目標。


            積極爭取時效  呈現優化成果

            本工程於107年4月24日開工,預定109年3月
            23日完工,為因應108年度春節交通疏運,

            施工團隊研議高速公路主線階段性交維線型
            優化,並啟動相關規劃、設計及施工作業,

            運用極短的時間,於108年1月24日達成優化
            目標,主要改善項目說明如下:

            一、 上游處:南下前漸變區整體往前延長

                 200m。

            二、 下游處:南下後漸變區往台86出口匝道
                 改為雙車道(原規劃為單車道),往台86

                 出口匝道右側邊線退縮與RC護欄間距

                 0.5m(原規劃間距約2m),增加匝道路
                 幅。


            提供最優質的國道服務

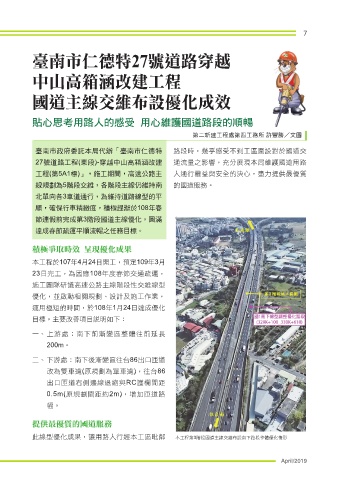

            此線型優化成果,讓用路人行經本工區毗鄰                                本工程第3階段國道主線交維布設南下路段整體優化情形



                                                                                                    April/2019
                                                                                                    April/2019
