Page 12 - 國道視窗 October/2020
P. 12
焦點.大視界/1010
國道.向前行/
二、解決方案:

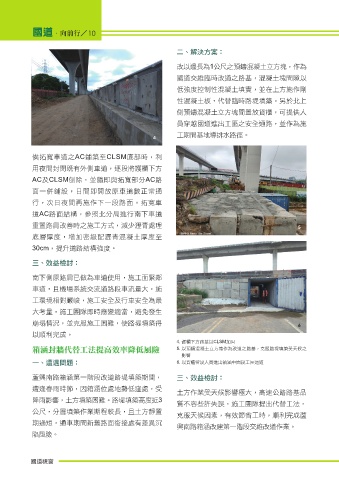

改以邊長為1公尺之預鑄混凝土立方塊,作為
國道交維臨時改道之路基,混凝土塊間隙以
低強度控制性混凝土填實,並在上方施作剛
性混凝土板,代替臨時路堤填築。另於北上
側預鑄混凝土立方塊間置放貨櫃,可提供人
員穿越國道進出工區之安全通路,並作為施
工期間基地導排水路徑。
4
俟拓寬車道之AC鋪築至CLSM底部時,利
用夜間封閉既有外側車道,逐段將護欄下方
AC及CLSM刨除,並隨即與拓寬部分AC路
面一併鋪設,日間即開放原車道數正常通
行,次日夜間再施作下一段路面。拓寬車
道AC路面結構,參照北分局進行南下車道
重置路肩改善時之施工方式,減少瀝青處理 5
底層厚度,增加密級配瀝青混凝土厚度至
30cm,提升道路結構強度。
三、效益檢討:
南下側原路肩已做為車道使用,施工面緊鄰
車道,且機場系統交流道路段車流量大,施
工環境相對嚴峻,施工安全及行車安全為最
大考量。施工團隊即時應變適當,避免發生
崩塌情況,並克服施工困難,使路堤填築得 6
以順利完成。
4. 護欄下方路基以CLSM加固
箱涵封牆代替工法提高效率降低風險 5. 以預鑄混凝土立方塊作為改道之路基,克服路堤填築受天候之
影響
一、遭遇問題: 6. 以貨櫃留設人員進出箱涵中間段工區通道
蘆興南路箱涵第一階段改道路堤填築期間, 三、效益檢討:
遭逢春雨時節,因箱涵位處地勢低窪處,受
土方作業受天候影響極大,高速公路路基品
降雨影響,土方填築困難。路堤填築高度近3
質不容些許失誤,施工團隊提出代替工法,
公尺,分層填築作業期程較長,且土方靜置
克服天候因素,有效節省工時,順利完成蘆
期過短,通車期間新舊路面銜接處有差異沉
興南路箱涵改建第一階段交維改道作業。
陷風險。
國道視窗
國道視窗
