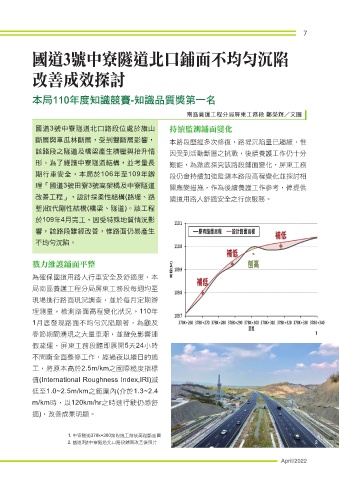

            國道3號中寮隧道北口鋪面不均勻沉陷



            改善成效探討



            本局110年度知識競賽-知識品質獎第一名

                                                                   南區養護工程分局屏東工務段 鄭榮輝/文圖

             國道3號中寮隧道北口路段位處於旗山                               持續監測鋪面變化

             斷層與車瓜林斷層,受到雙斷層影響,                               本路段歷經多次修復,路堤沉陷量已趨緩,惟
             該路段之隧道及橋梁產生擠壓與抬升情                               因受到活動斷層之挑戰,後續養護工作仍十分

             形。為了維護中寮隧道結構,並考量長                               艱鉅,為澈底探究該路段鋪面變化,屏東工務
             期行車安全,本局於106年至109年辦                             段仍會持續加強監測本路段高程變化並探討相

             理「國道3號田寮3號高架橋及中寮隧道                              關應變措施,作為後續養護工作參考,俾提供
             改善工程」,設計採柔性結構(路堤、路                              國道用路人舒適安全之行旅服務。

             塹)取代剛性結構(橋梁、隧道)。該工程
             於109年4月完工,因受特殊地質情況影

             響,該路段雖經改善,惟路面仍易產生
             不均勻沉陷。



            戮力維護鋪面平整

            為確保國道用路人行車安全及舒適度,本
            局南區養護工程分局屏東工務段每週均至

            現場進行路面現況調查,並於每月定期辦

            理測量,檢測路面高程變化狀況。110年
            1月底發現路面不均勻沉陷顯著,為顧及
            春節期間湧現之大量車潮,並避免影響連                                                                                  1

            假疏運,屏東工務段隨即展開5天24小時

            不間斷全面整修工作,經過夜以繼日的施
            工,將原本高於2.5m/km之國際糙度指標
            值(International Roughness Index,IRI)減

            低至1.0~2.5m/km之範圍內(介於1.3~2.4

            m/km時,以120km/hr之時速行駛仍感舒
            適),改善成果明顯。



                         1. 中寮隧道378k+300路段施工前後高程斷面圖
                         2. 國道3號中寮隧道北口路段鋪面改善後照片                                                                 2
