Page 7 - 國道視窗 August/2023
P. 7
5

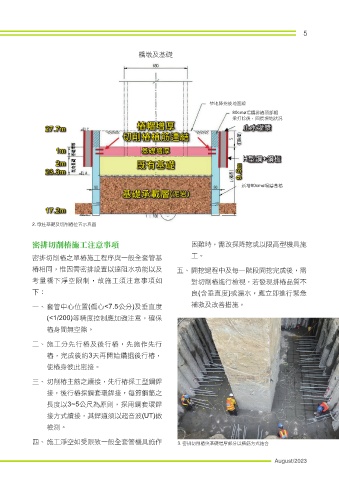

橋墩及基礎
整地降挖後地面線
80cmø場鑄排樁頂部帽
梁打除後,回復現地狀況
樁帽增厚
27.7m 樁帽增厚 止水灌漿
27.7m
止水灌漿
切削樁植筋連結
切削樁植筋連結
1m
1m 基礎增厚
基礎增厚
H
H型鋼+鋼板型鋼+鋼板
2m
2m 既有基礎
既有基礎
23.3m
23.3m 9.5m 9.5m
新增80cmø場鑄基樁
基礎承載層(泥岩)(泥岩)
基礎承載層
17.2m
17.2m
2. 墩柱基礎及切削樁位置示意圖
密排切削樁施工注意事項 困難時,需改採降挖或以限高型機具施
密排切削樁之單樁施工程序與一般全套管基 工。
樁相同,惟因需密排設置以達阻水功能以及 五、 開挖過程中及每一階段開挖完成後,需
考量橋下淨空限制,故施工須注意事項如 對切削樁進行檢視,若發現排樁品質不
下: 良(含垂直度)或漏水,應立即進行緊急
一、 套管中心位置(偏心<7.5公分)及垂直度 補救及改善措施。
(<1/200)等精度控制應加強注意,確保
樁身間無空隙。
二、 施工分先行樁及後行樁,先施作先行
樁,完成後約3天再開始鑽掘後行樁,
使樁身彼此密接。
三、 切削樁主筋之續接,先行樁採工型鋼銲
接,後行樁採鋼套環銲接,每節鋼筋之
長度以3~5公尺為原則,採用鋼套環銲
接方式續接,其銲道須以超音波(UT)做
檢測。
四、 施工淨空如受限致一般全套管機具施作 3. 密排切削樁與基礎增厚部分以植筋方式結合
August/2023
