在建工程

國道1號林口交流道改善工程


林口1

國道1號林口交流道改善工程
一、計畫緣起:
國道1號林口交流道位於新北市林口區與桃園市龜山區交界,設有林口A(約41K)及林口B(約43K)二個鑽石型交流道,並以集散道串聯。因周邊大型開發持續增加,人口快速成長,交通量大幅增加,囿於匝道出入口受主線長爬坡、匝道縱坡、地方道路號誌延滯及文化一路跨越橋儲車空間不足等影響,導致車輛回堵主線壅塞嚴重,爰辦理本工程。
二、計畫效益:
工程完工通車後,可改善匝道車流交織,降低交通事故,提升匝道與地區道路服務水準,提高整體路網效益,紓解交流道及周邊道路壅塞情況,促進林口及龜山地區都會型態的蓬勃發展。
三、計畫內容:

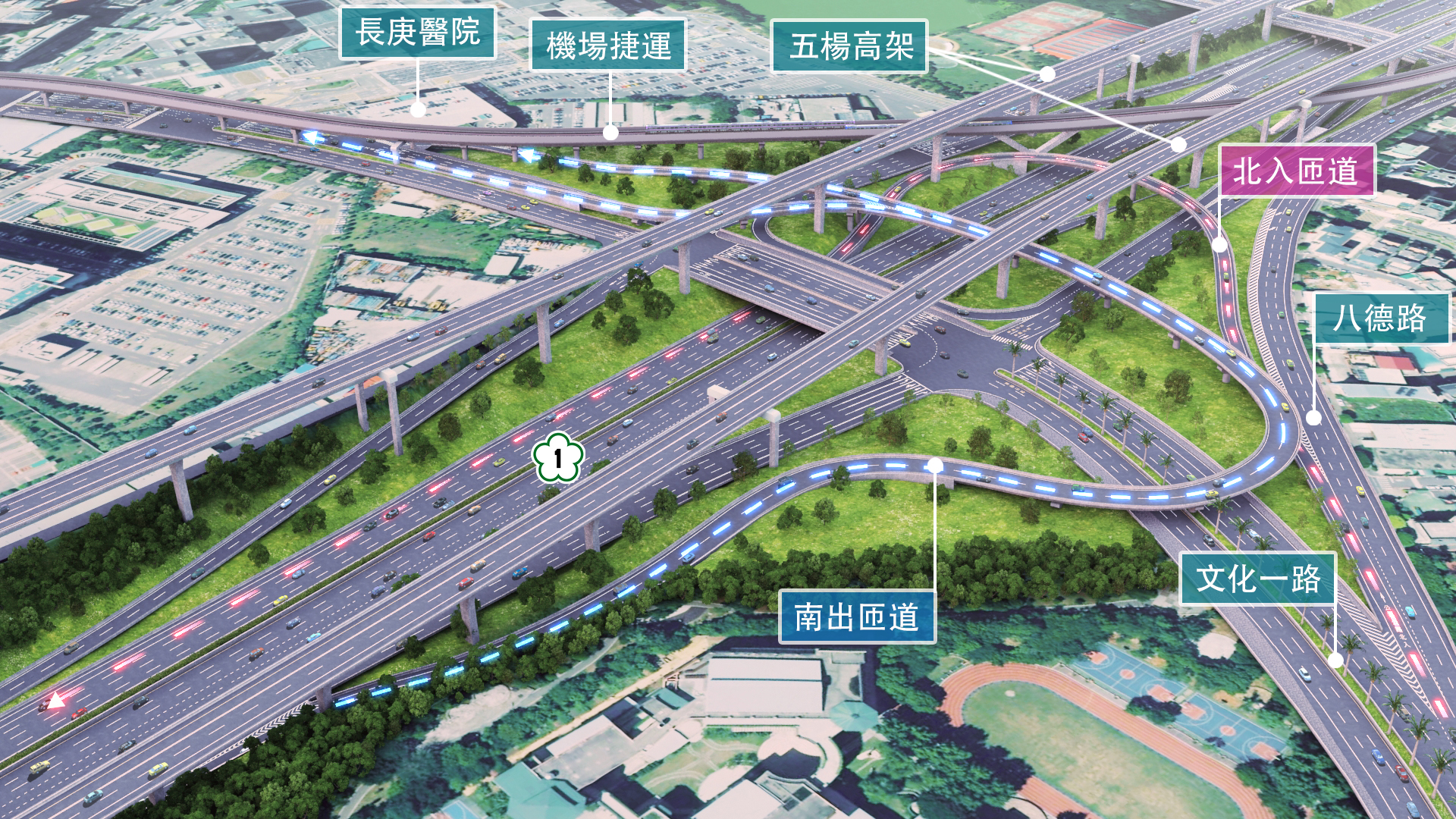

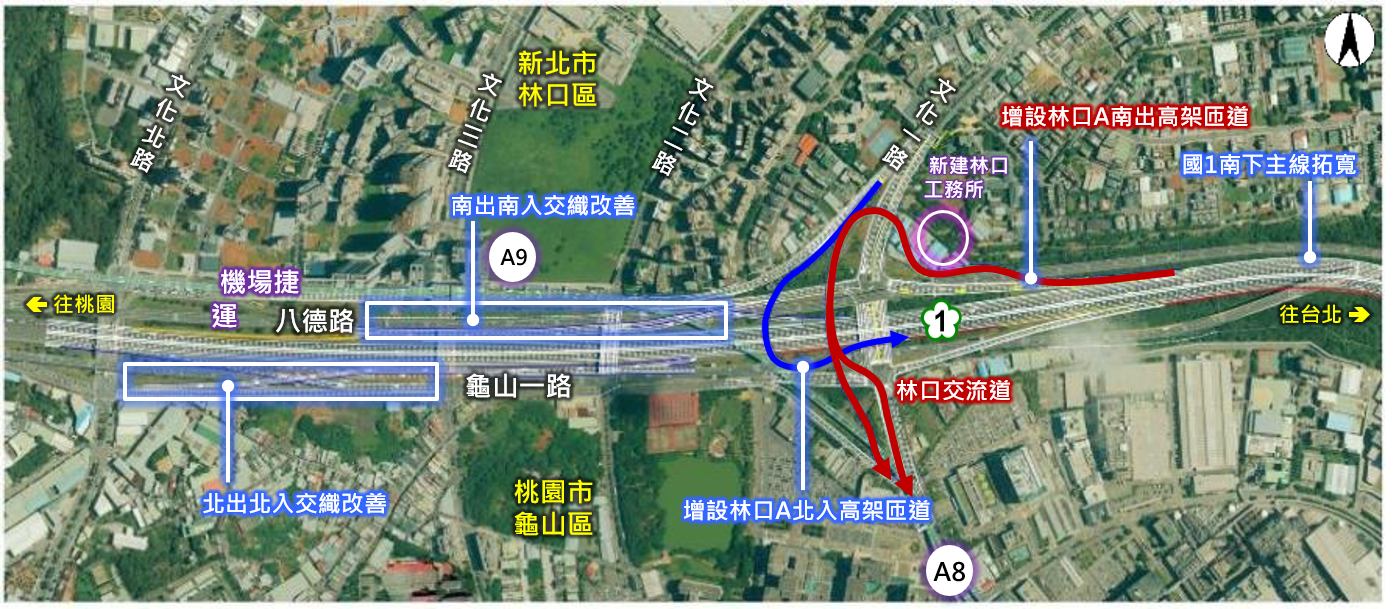

(一)新增林口A交流道南出匝道:原林口A南出匝道於外側公有地新增南出左轉高架匝道,跨越文化一路及國1主線後於桃園側各1車道銜接復興街及文化一路內側,並於原南出匝道外側新增1右轉車道。
(二)新增林口A交流道北入匝道:匝道起點為八德路與文化一路三角地帶,終點與林口B北入車道匯集後匯入主線。
(三)林口A、B交流道南出南入及北出北入交織改善:以箱涵立體化改善,避免車輛交織,並考量北出車流大,增設林口A北出匝道銜接文化三路。
四、計畫總經費及計畫期程:
本計畫總經費約新臺幣37.2億元,由國道基金全額負擔,工期44個月,預定116年1月完工。
五、執行情形:

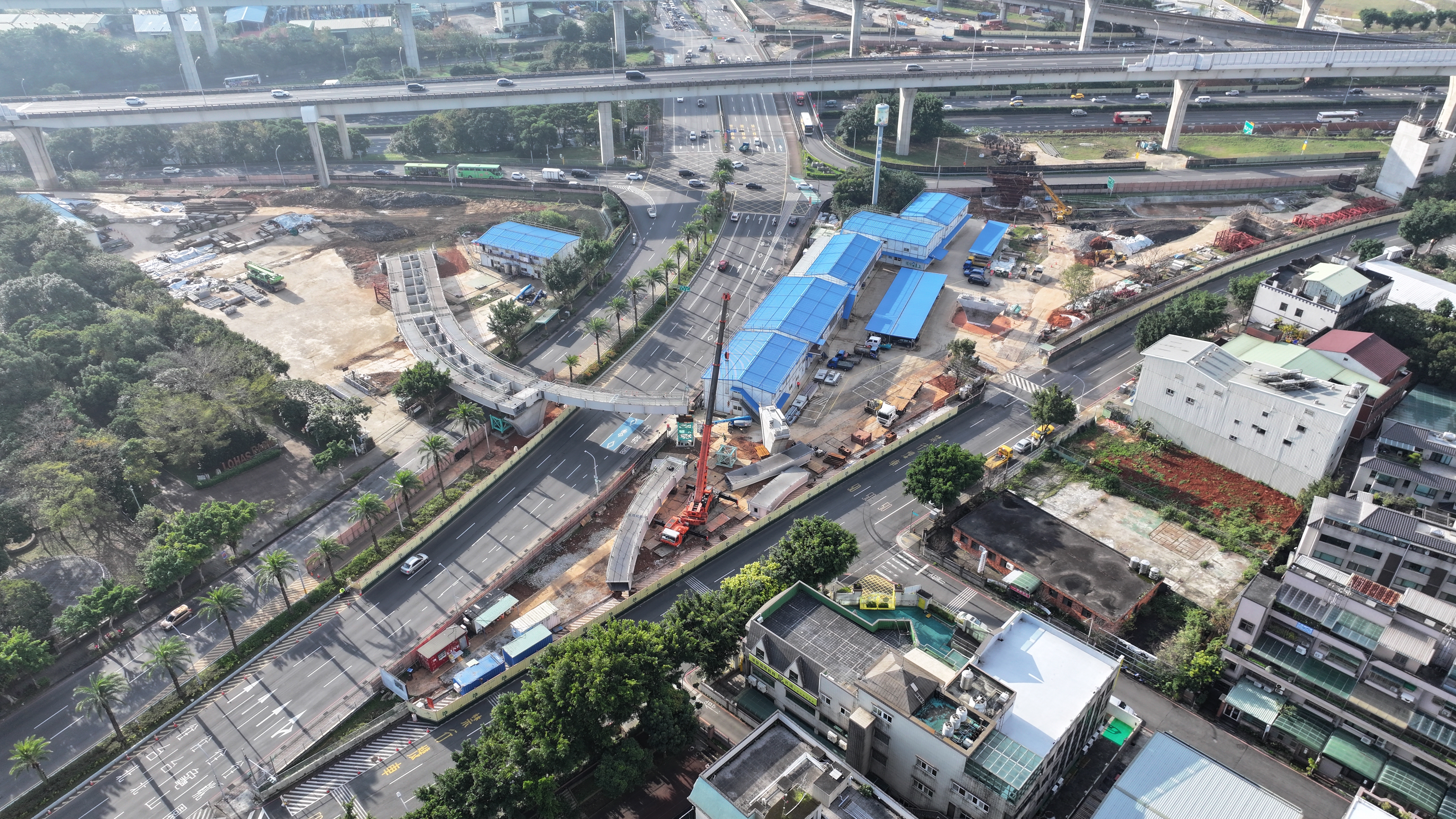

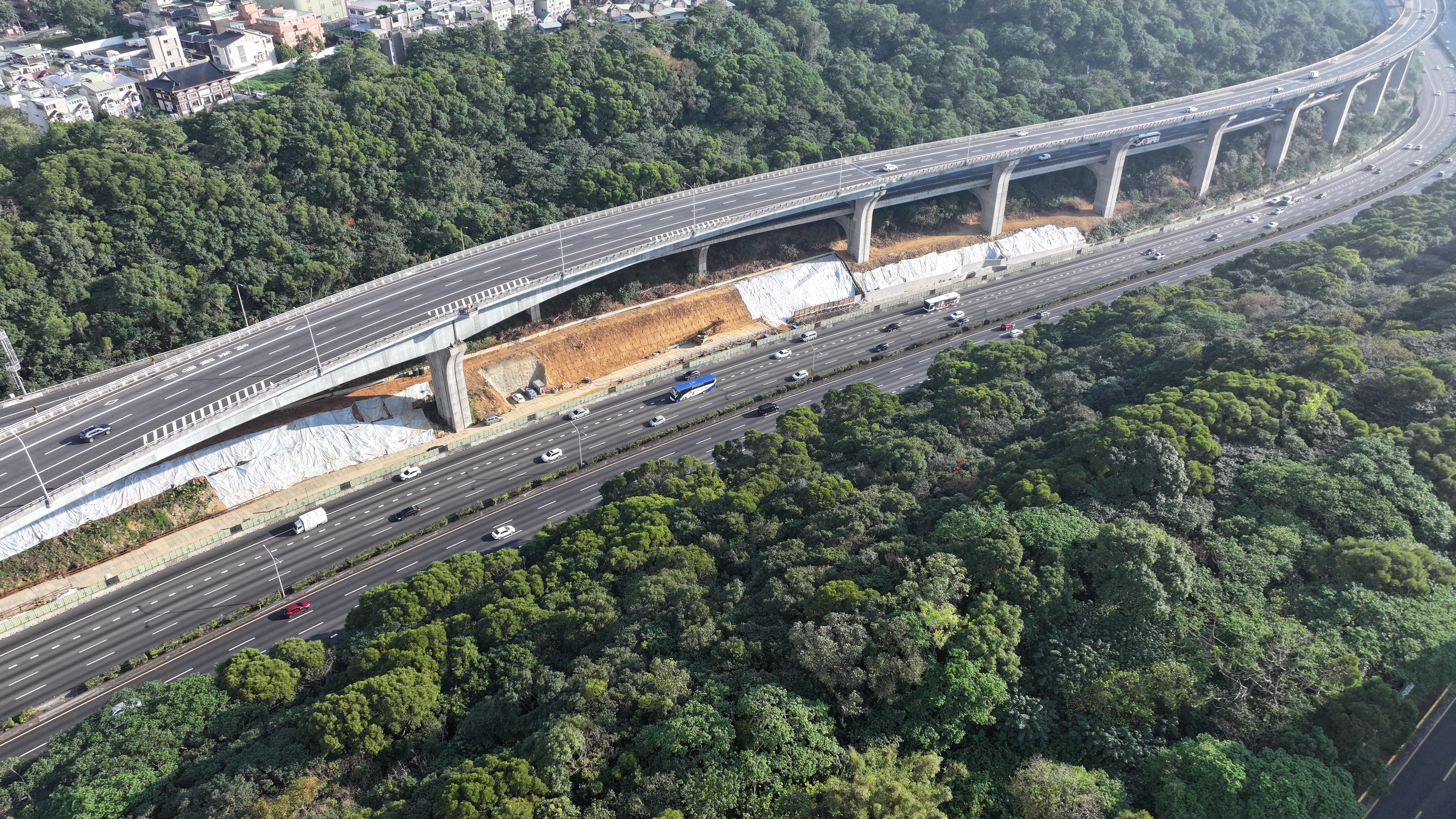

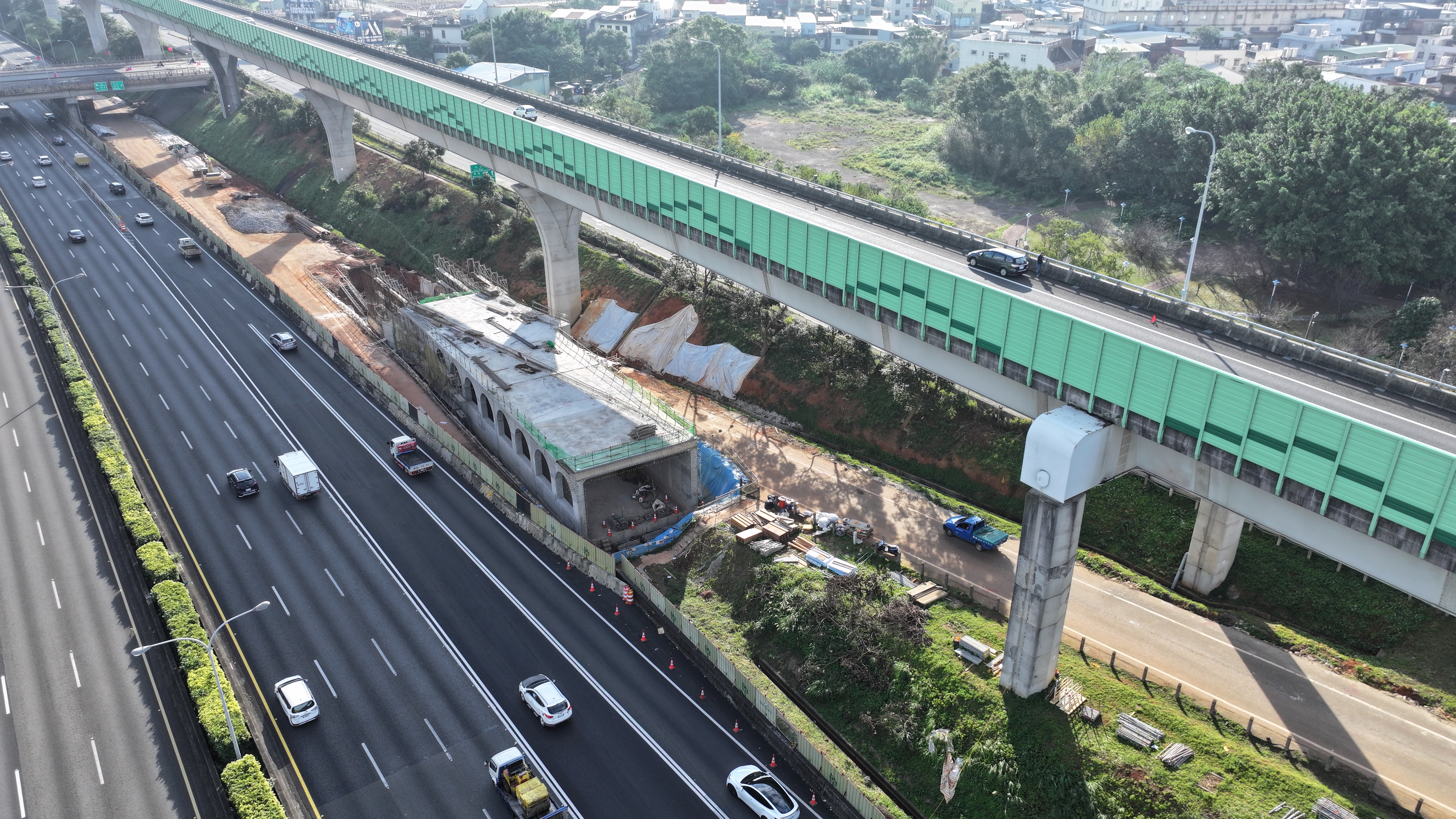

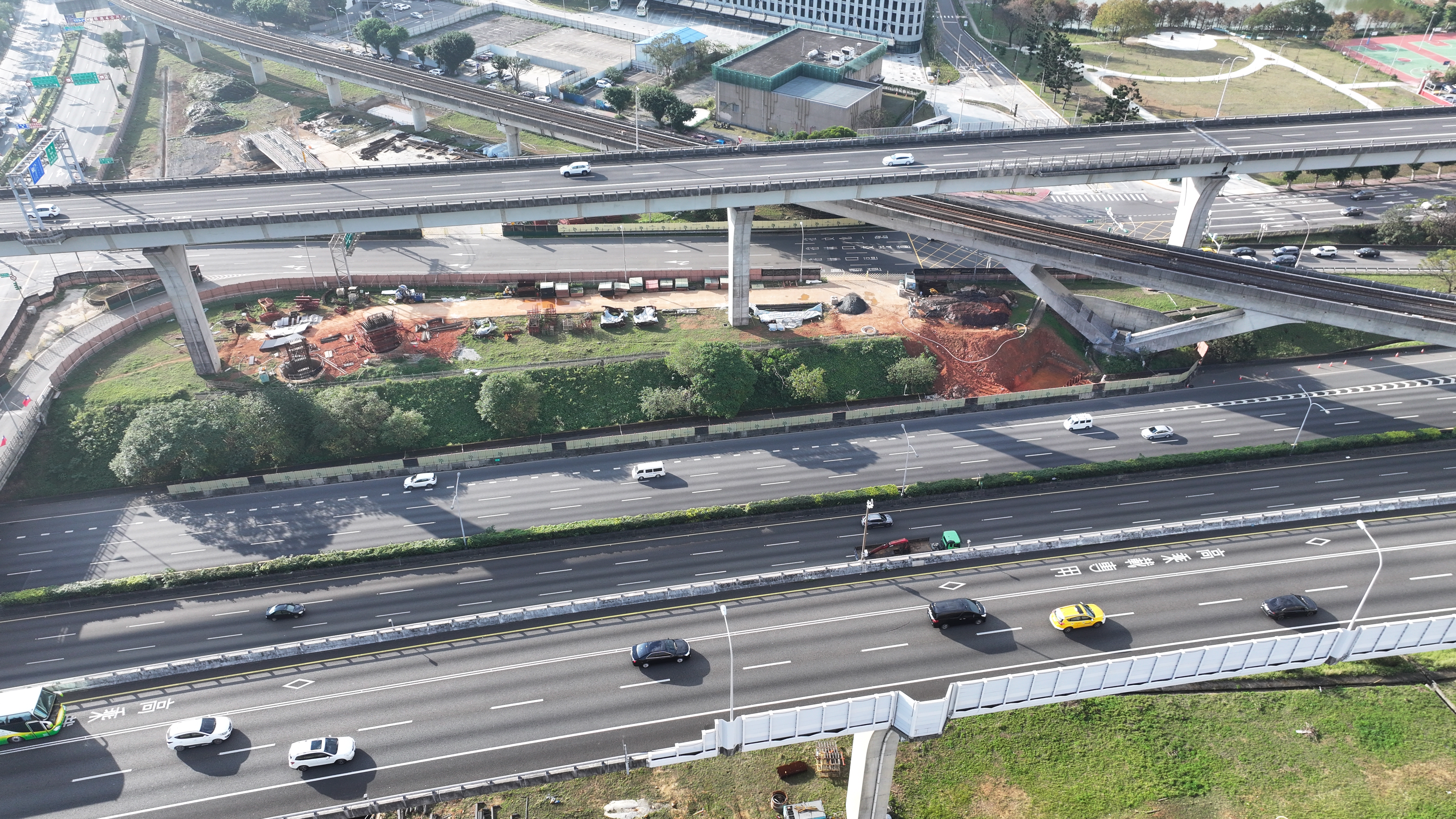

本工程已於112年5月28日開工,截至113年10月31日止,工程預定進度13.86%,實際15.23%,超前1.37%。

上架日期    :112-06-13
資料維護單位  :工務組工程科
本頁最後更新日期:113-11-11
本頁點閱瀏覽次數:19612
