國道3號增設金城交流道工程
國道3號增設金城交流道工程
一、計畫緣起:新北市政府為解決國道3號中和交流道聯絡道及周邊平面道路交通壅塞問題,研擬於國道3號中和-土城之間增設交流道,以改善現況交通。
二、計畫效益:
(一)移轉中和10%(減少1206pcu/h)及土城交流道20% (減少2243pcu/h)交通量,提升中和至土城路段主線服務水準(C6提升至C4)。
(二)因應土城新增都市計畫開發衍生之交通需求,連結土城地區鄰近重要節點,提升該地區進出國道之可及性。
(三)工程完工後,北土城(清水)地區進出國道3號最多可節省15分鐘,並減少地方道路繞行的交通量,預估金城路、連城路旅行速率最多可提升5公里/小時。

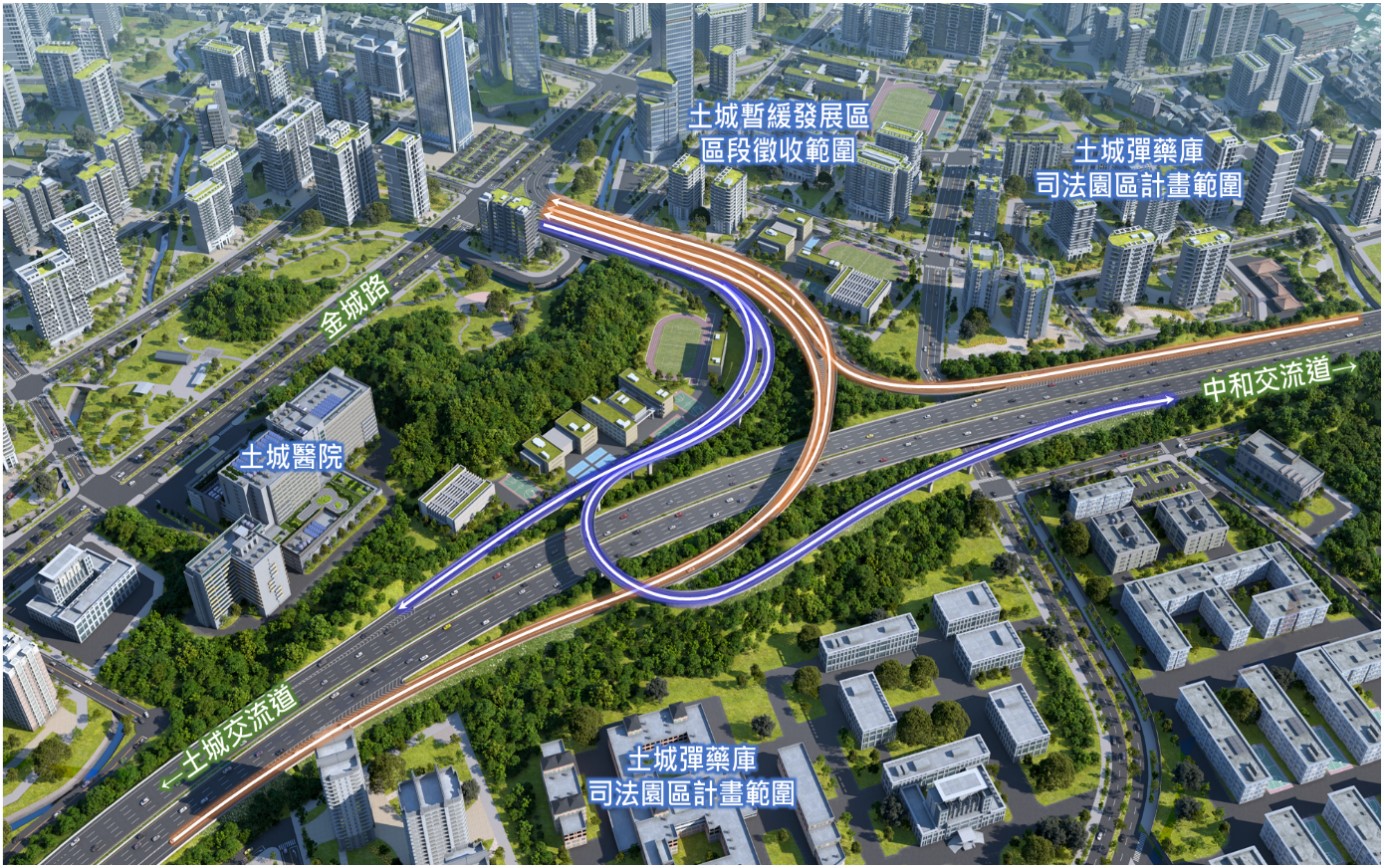

三、計畫內容:國3中和及土城交流道尖峰時段經常壅塞,北土城(清水)地區民眾上下高速公路須繞行經由中和或土城交流道進出國道,為紓解國3中和及土城交流道交通壅塞並提供清水地區民眾進出國道之服務,預定於國3里程約39K+600增設喇叭型交流道銜接金城路。
四、計畫總經費及計畫期程:本工程總經費56.48億元,其中工程建造經費為30.93億元,並獲行政院110.12.8核定建設計畫。期程為109年7月至116年12月。

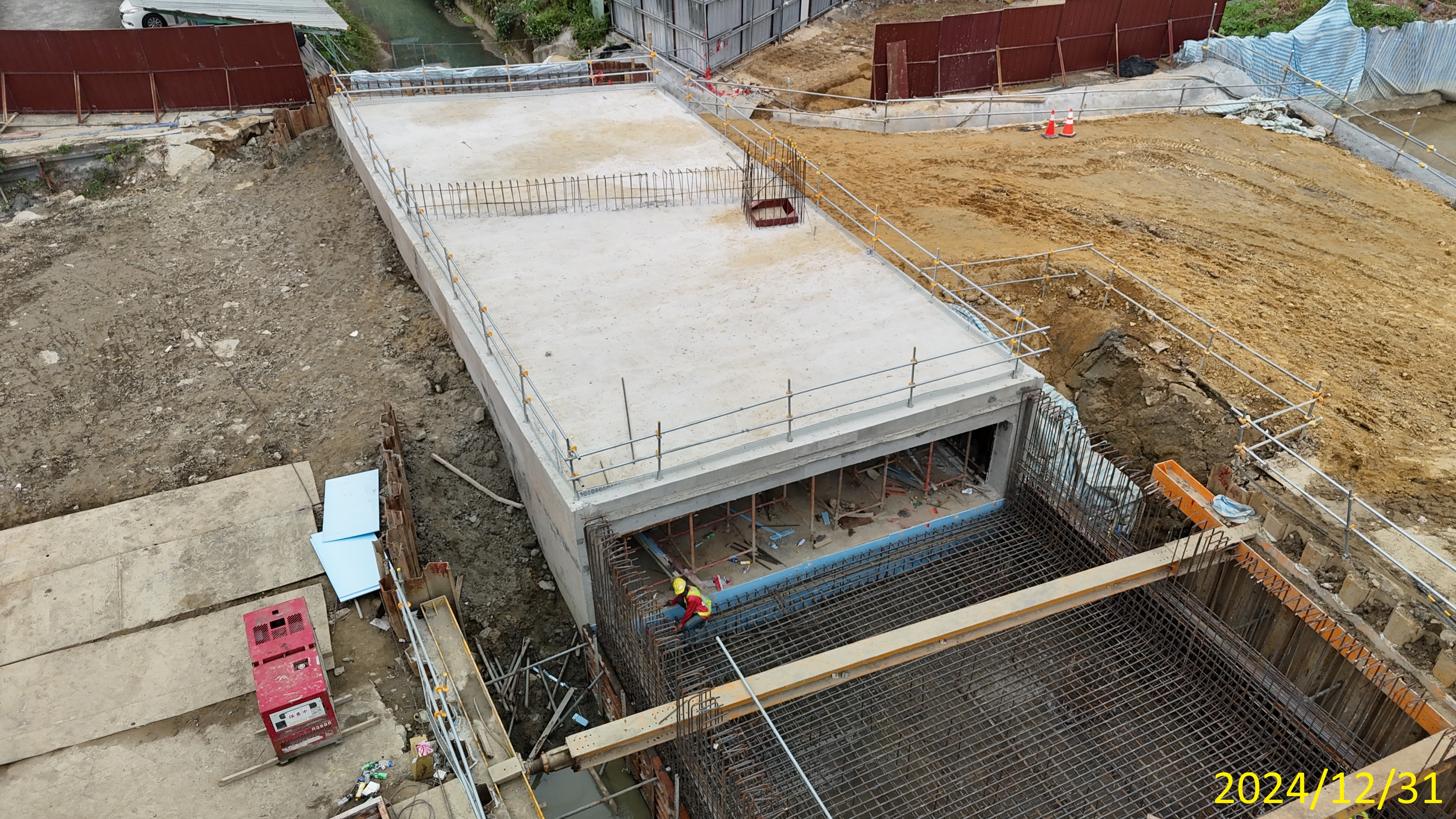

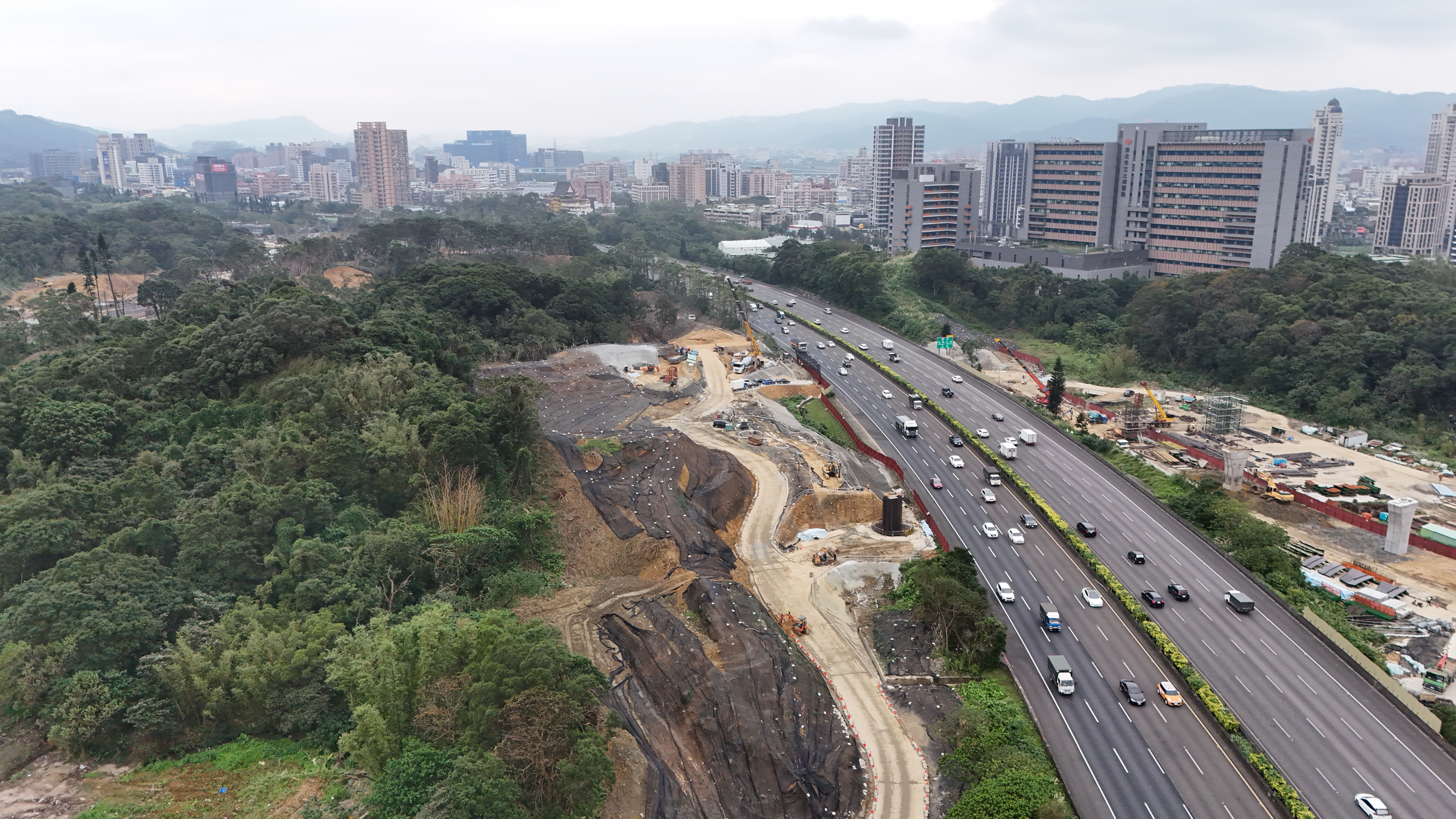

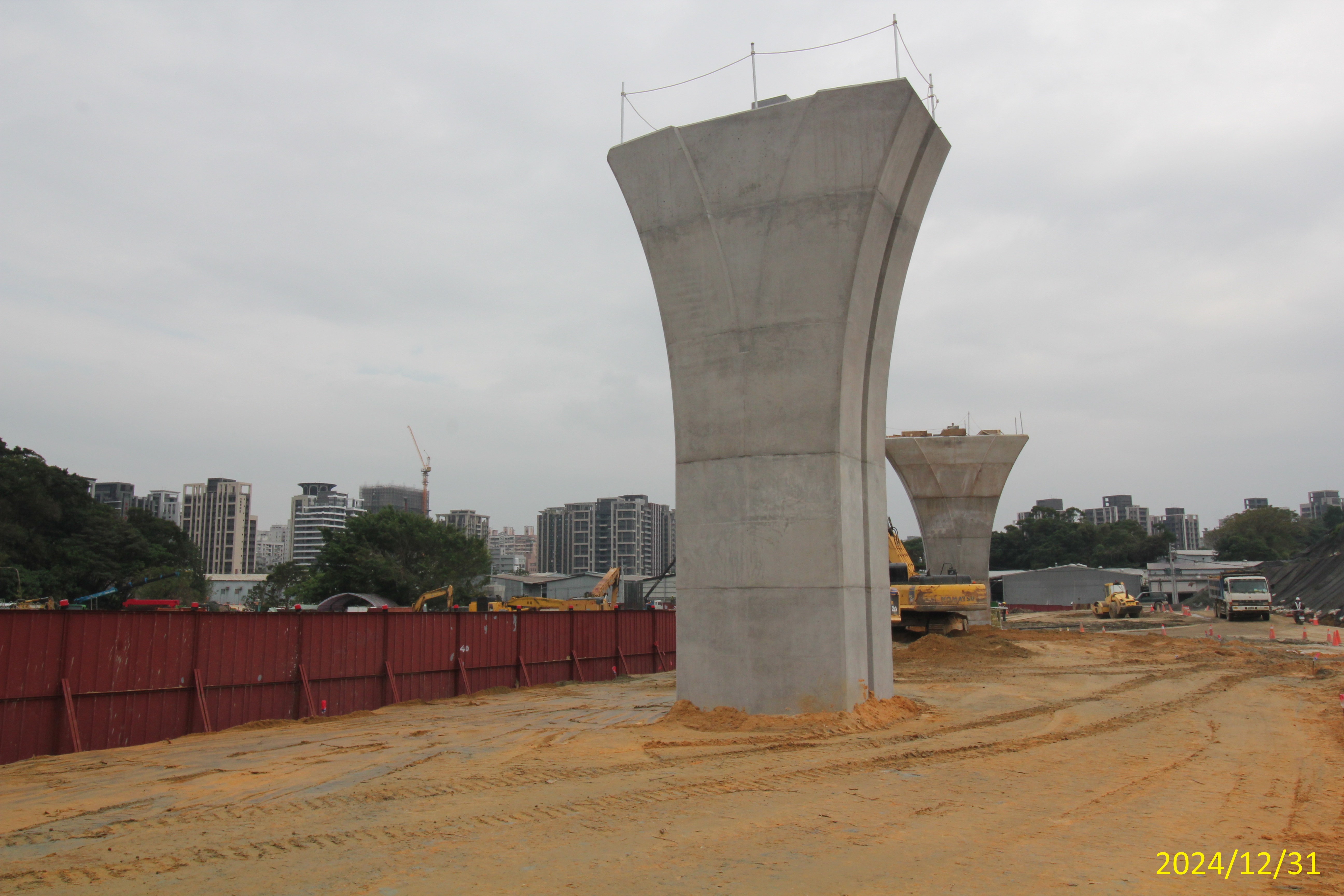

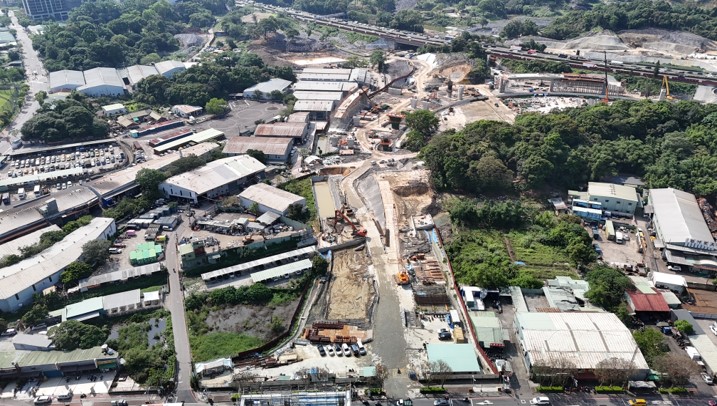

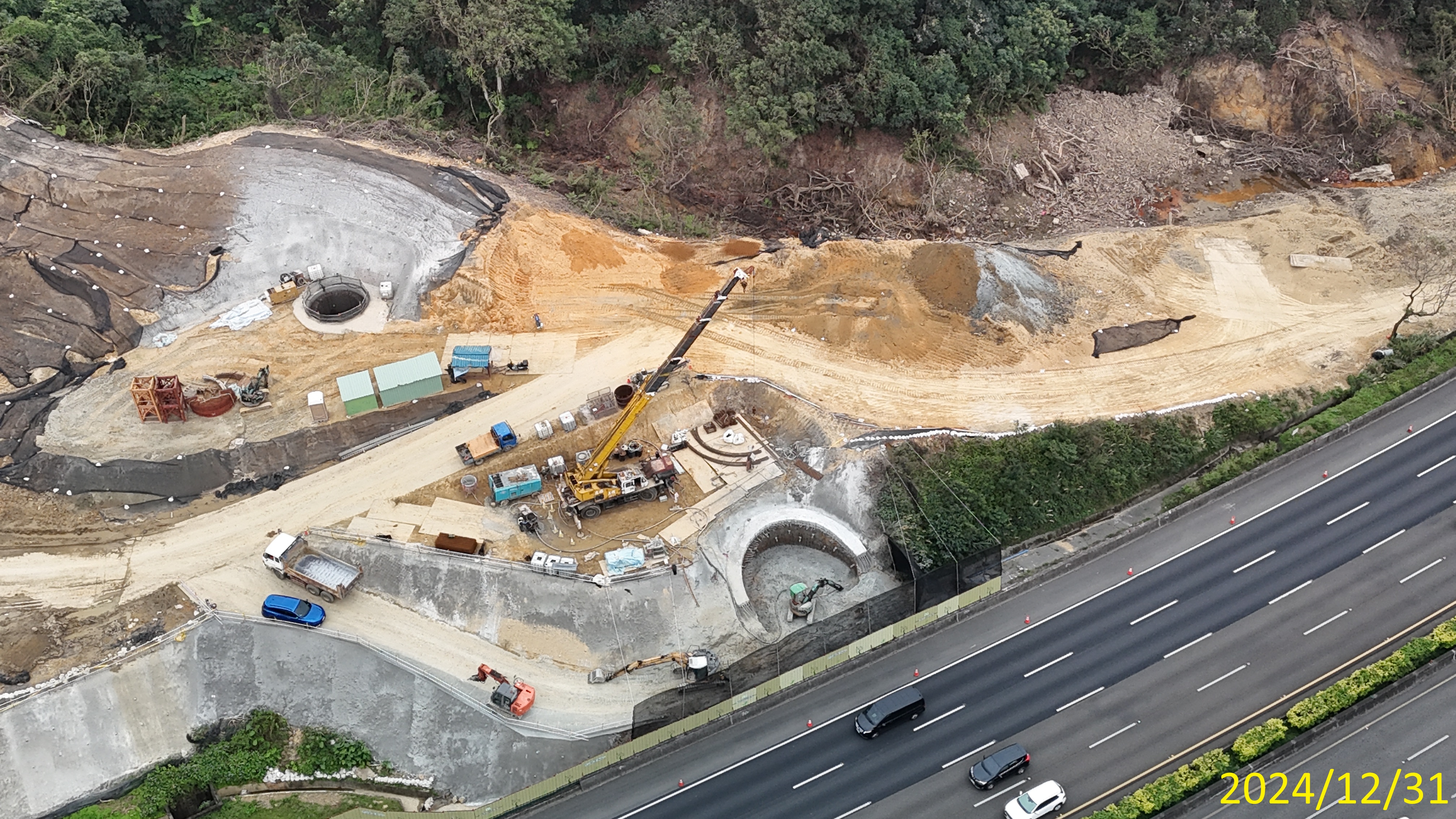

五、執行情形:本工程已於112年10月30日開工,截至113年10月31日止,工程預定進度10.91%,實際進度12.34%,超前1.43%。
上架日期 :112-12-13
資料維護單位 :工務組工程科
本頁最後更新日期:113-11-11
