國道1號增設造橋交流道工程
國道1號增設造橋交流道工程
一、計畫緣起:
苗栗縣造橋鄉位於苗栗縣西北側,並無設置任何高速公路交流道,境內多為丘陵地,只能依靠鐵道或蜿蜒之公路系統通行,實屬不便,且以往造橋鄉民長途交通,係利用頭份或頭屋交流道進出高速公路,惟因2交流道距離造橋約8.9-11.5公里,旅行時間約17-18分鐘,進出不易。
本局於102年底開始國道全面實施計程收費,既有造橋收費站廢止,爰本工程利用其腹地並以苗14線為連絡道,增設北入及南出半鑽石型交流道,方便民眾進出國道。
二、計畫效益:
本計畫完工後透過增設造橋交流道可使當地居民直接進出國道1號,大幅減少長途交通需繞行崎嶇山路至頭份交流道之時間,帶動造橋鄉觀光及在地農特產品業之發展。
三、計畫內容:

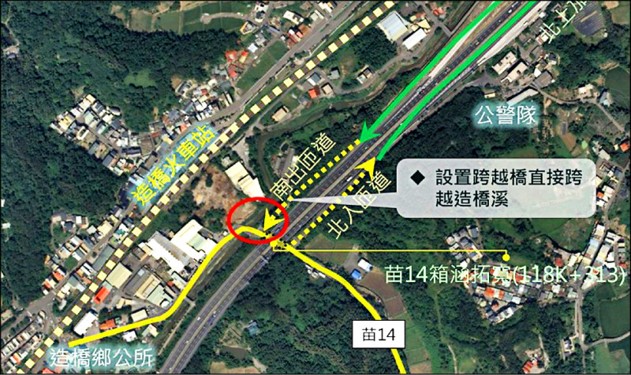

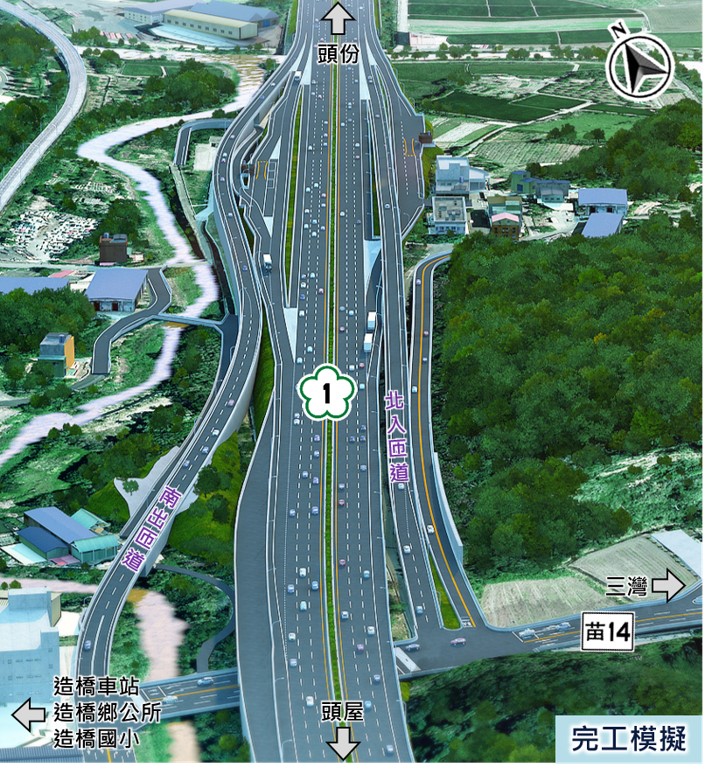

本計畫利用原造橋收費站腹地,以苗14為連絡道新增南出、北入匝道及調整南北二側地磅站位置,並配合苗14線連絡道辦理國道主線下方苗14箱涵拓寬。
四、計畫總經費及計畫期程:
本計畫總經費約新臺幣25.95億元,由國道基金全額負擔,預定118年底完工。
五、執行情形:
本工程已於114年8月15日開工,截至114.8.31止,工程預定進度0.01%,實際0.01%,符合。
