國道1號楊梅至頭份段拓寬工程用地園地
文章頂端
►用地取得程序 ►用地取得時程 ►用地取得範疇 ►用地取得方式(Q&A) ►公聽會

用地取得程序

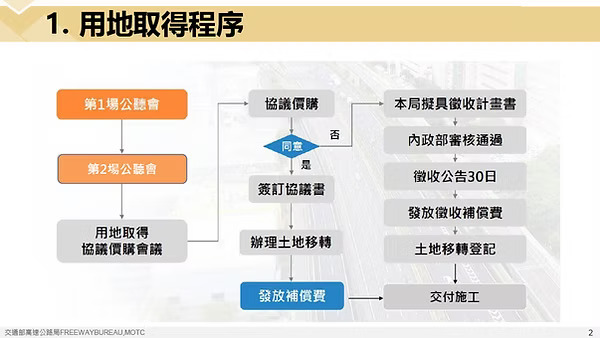

第1場公聽會-第2場公聽會-用地取得協議價購會議-協議價購-同意(是)-簽訂協議書-辦理土地轉移-發放補償費-交付施工
第1場公聽會-第2場公聽會-用地取得協議價購會議-協議價購-同意(否)-本局擬具徵收計畫-內政部審核通過-徵收公告30日-發放徵收補償費-土地轉移登記-交付施工

用地取得時程
為取得計畫範圍土地,依「土地徵收條例施行細則」第10條規定已於113年10月辦理第1場公聽會、113年11月辦理第二場公聽會。

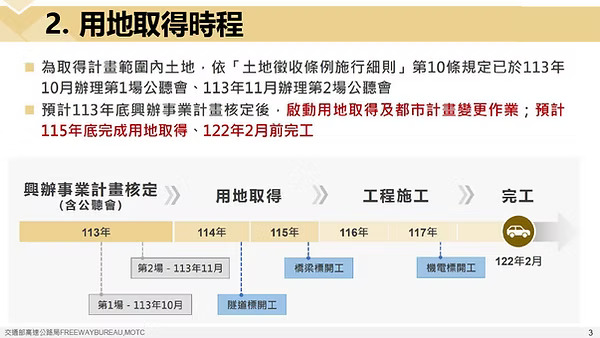

預計113年底興辦事業計畫核定後,啟動用地取得及都市計畫變更作業;預計115年底完成用地取得、122年2月前完工。

用地取得範疇

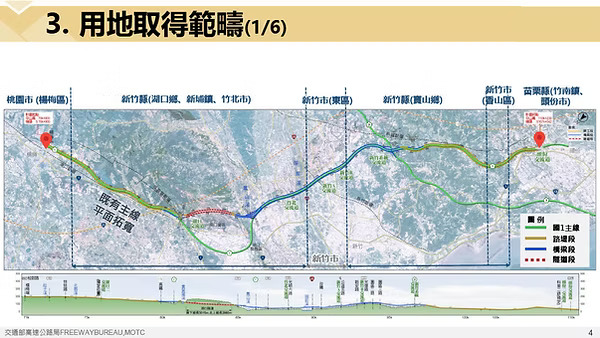

桃園市(楊梅區)、新竹縣(湖口鄉、新埔鎮、竹北市)、新竹市(東區)、新竹縣(寶山鄉)、新竹市(香山區)、苗栗縣(竹南鎮、頭份市),既有主線平面拓寬。

桃園市(楊梅區)

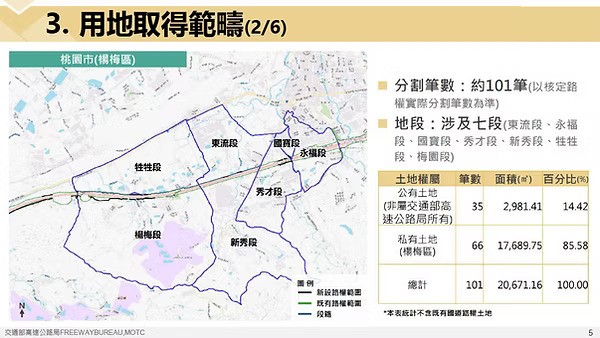

分割筆數:約101筆(以核定路權實際分割筆數為準)
地段:涉及七段(東流段、永福段、國寶段、秀才段、新秀段、牲牲段、梅園段)
總計:101筆;面積20,671.16 M2;百分比100%

新竹縣(湖口鄉、新埔鎮、竹北市)

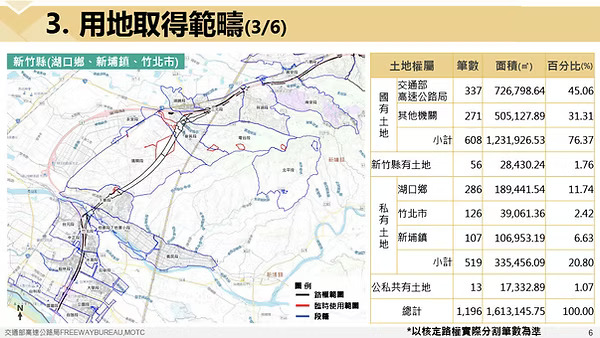

總計:1,196筆;面積1,613,145.75 M2;百分比100%

新竹縣(東區、香山區)

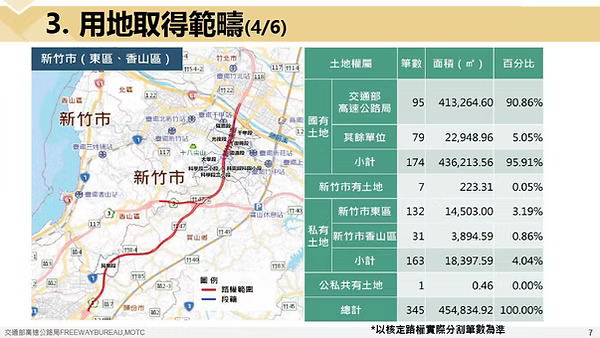

總計:345筆;面積454,834.92 M2;百分比100%

新竹縣(寶山鄉)

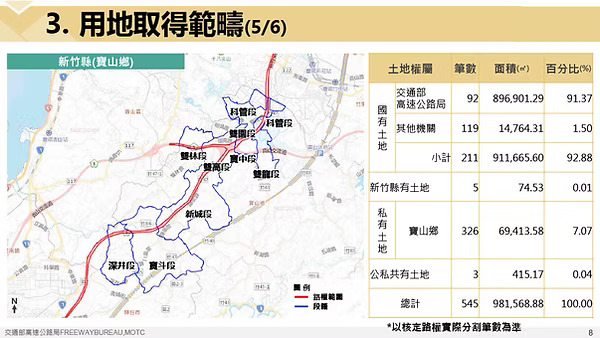

總計:545筆;面積981,568.88 M2;百分比100%

苗栗縣(頭份市,竹南鎮無新增用地)

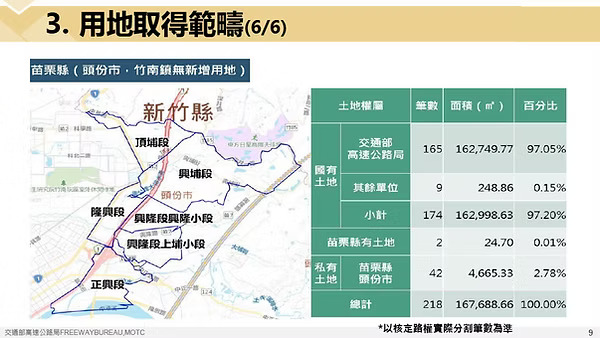

總計:218筆;面積167,688.66 M2;百分比100%

用地取得方式(Q&A)
.jpg)
公聽會
上架日期 :113-12-24
資料維護單位 :規劃組規劃科
